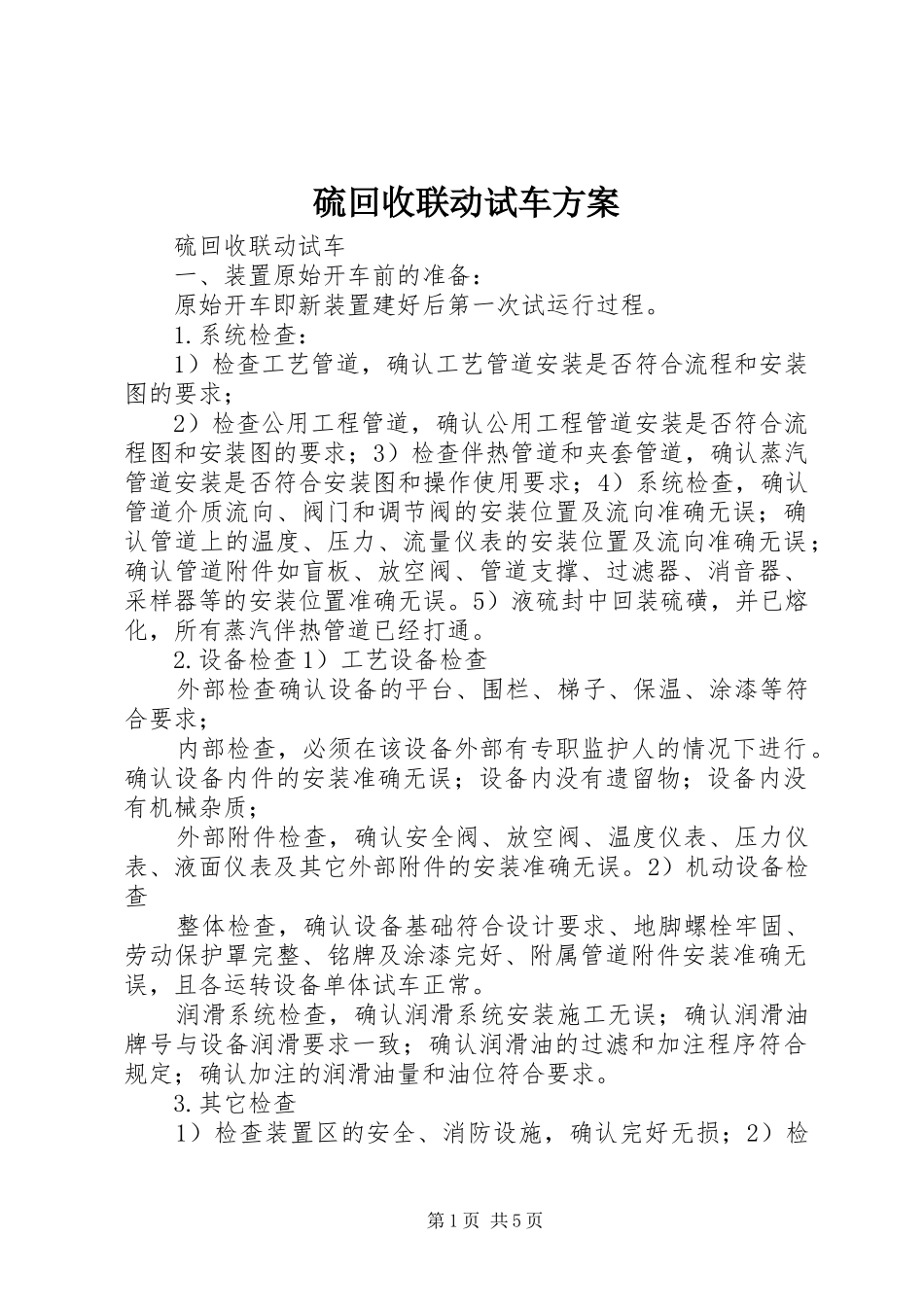

硫回收联动试车方案硫回收联动试车一、装置原始开车前的准备:原始开车即新装置建好后第一次试运行过程
系统检查:1)检查工艺管道,确认工艺管道安装是否符合流程和安装图的要求;2)检查公用工程管道,确认公用工程管道安装是否符合流程图和安装图的要求;3)检查伴热管道和夹套管道,确认蒸汽管道安装是否符合安装图和操作使用要求;4)系统检查,确认管道介质流向、阀门和调节阀的安装位置及流向准确无误;确认管道上的温度、压力、流量仪表的安装位置及流向准确无误;确认管道附件如盲板、放空阀、管道支撑、过滤器、消音器、采样器等的安装位置准确无误
5)液硫封中回装硫磺,并已熔化,所有蒸汽伴热管道已经打通
设备检查1)工艺设备检查外部检查确认设备的平台、围栏、梯子、保温、涂漆等符合要求;内部检查,必须在该设备外部有专职监护人的情况下进行
确认设备内件的安装准确无误;设备内没有遗留物;设备内没有机械杂质;外部附件检查,确认安全阀、放空阀、温度仪表、压力仪表、液面仪表及其它外部附件的安装准确无误
2)机动设备检查整体检查,确认设备基础符合设计要求、地脚螺栓牢固、劳动保护罩完整、铭牌及涂漆完好、附属管道附件安装准确无误,且各运转设备单体试车正常
润滑系统检查,确认润滑系统安装施工无误;确认润滑油牌号与设备润滑要求一致;确认润滑油的过滤和加注程序符合规定;确认加注的润滑油量和油位符合要求

其它检查1)检查装置区的安全、消防设施,确认完好无损;2)检第1页共5页查装置区内的场地、卫生,确认达到操作条件;3)确认设备、管道试压及化学清洗(煮炉)余热锅炉已经完成;4)确认电路安装、电路保护及继电器预校、电动机与机械的联结和调整已经完成;5)确认仪表安装和试压、仪表调校、控制系统/安全系统/报警系统的调校已经完成;6)确认排水系统畅通无阻;7)确认所有设备的接地系统符合要求;8)已备好开车各类曲线图;9)人
