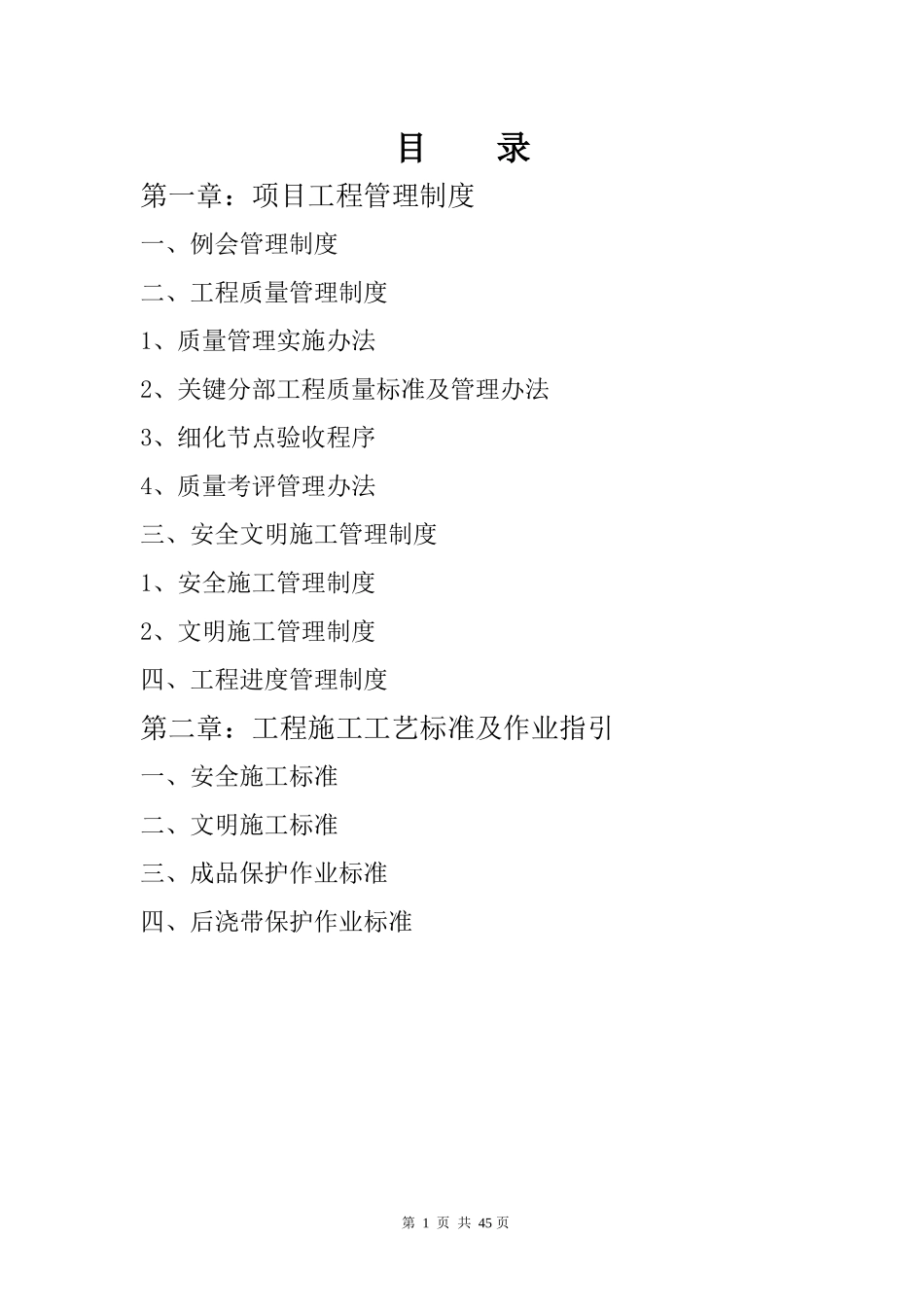

郑州高新区西流湖R13地块孙庄安置房工程项目工程管理制度及施工标准河南矿新城市建设有限公司河南大象建设监理咨询有限公司2016年3月25日第1页共45页目录第一章:项目工程管理制度一、例会管理制度二、工程质量管理制度1、质量管理实施办法2、关键分部工程质量标准及管理办法3、细化节点验收程序4、质量考评管理办法三、安全文明施工管理制度1、安全施工管理制度2、文明施工管理制度四、工程进度管理制度第二章:工程施工工艺标准及作业指引一、安全施工标准二、文明施工标准三、成品保护作业标准四、后浇带保护作业标准第2页共45页第一章:项目工程管理制度例会管理制度一、监理例会制度会议时间地点:暂定每周五下午三点在项目部会议室召开
参加人:建设单位参加会议人员:甲方领导(根据工程需要邀请参加)主管工程师监理单位参加会议人员:总监或总监代表、专业监理工程师、监理员施工单位参加会议人员:项目经理(项目负责人)、生产经理、技术负责人、安全员、质检员、施工员1、施工单位会议参加人的资格要求:1
1项目负责人要由施工单位以书面形式正式委托,并加盖与工程合同文件中单位全称相符的公章;1
2要确定负责参加会议的第一顺序人和第二顺序人,而且第一顺序人必须为项目负责人;1
3委托书中要明确所委托的会议参加人,在会议中的发言、承诺、签字都代表公司行为,具有法律效应
2、会议内容:2
1检查上次例会议定事项的落实情况分析未完事项原因,并落实处罚决定;2
2检查分析工程项目进度计划完成情况提出下一阶段进度目标及其落实措施;2
3检查分析工程项目质量状况针对存在的质量问题提出改进措施;2
4检查分析施工现场安全文明施工状况与合同要求是否相符,并针对存在的问题提出改进措施;2
5解决需要协调的有关事项;2
6其他有关事宜
与会施工单位人员要提前做好会议准备,工作计划安排要以电子版及书面形式(用A4纸打印),经
