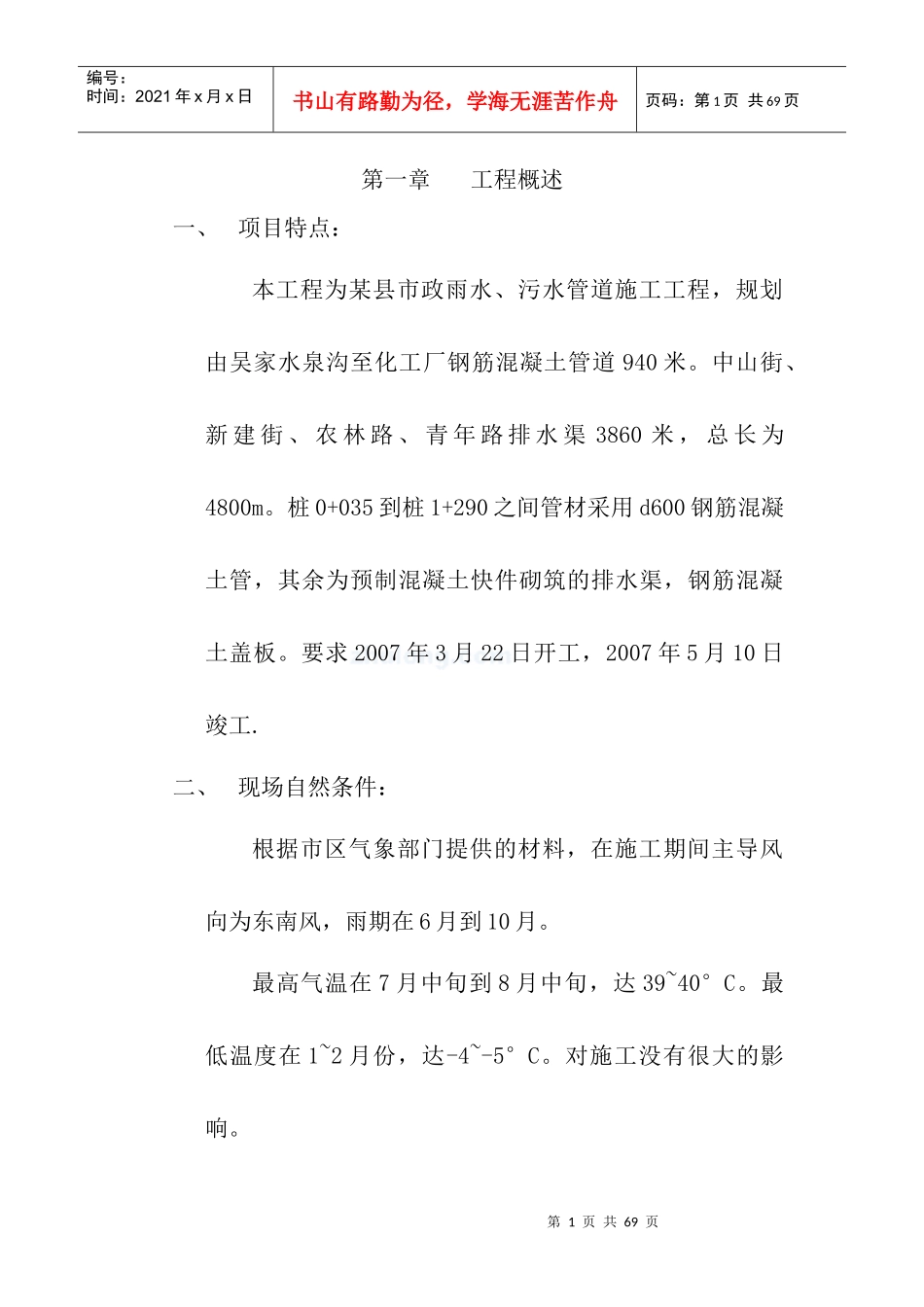

第1页共69页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共69页第一章工程概述一、项目特点:本工程为某县市政雨水、污水管道施工工程,规划由吴家水泉沟至化工厂钢筋混凝土管道940米
中山街、新建街、农林路、青年路排水渠3860米,总长为4800m
桩0+035到桩1+290之间管材采用d600钢筋混凝土管,其余为预制混凝土快件砌筑的排水渠,钢筋混凝土盖板
要求2007年3月22日开工,2007年5月10日竣工
二、现场自然条件:根据市区气象部门提供的材料,在施工期间主导风向为东南风,雨期在6月到10月
最高气温在7月中旬到8月中旬,达39~40°C
最低温度在1~2月份,达-4~-5°C
对施工没有很大的影响
第2页共69页第1页共69页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共69页根据地质勘探资料,土质为四类土,地形较平坦,地下水位平均在地下3
三、交通条件和服务设施:本工程处于市区,有比较便利的运输网络,同时,本工程回填材料大多可取于挖方段,故运入材料相对上比较少
项目沿线有通讯及医疗服务,电力由业主接到现场变压器,场内布线自行考虑
为确保施工的连续性,在施工时必须考虑部分自备电源以保证施工的需要
四、施工概况1、本工程为市政污水管道安装施工工程,包括干管与检查井的施工
2、管材及规模:名称规格单位数量备注第3页共69页第2页共69页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共69页钢筋混凝土管D500m500平口管钢筋混凝土管D600m440平口管排水渠1200*800m3860橡胶圈接口污水检查井φ2000座37污水检查井φ2500座633、桩0+350到桩1+290的施工为顶管施工,相关事宜可参考《实用给水排水工程施工手册》、《给水排水管道工程施工与验收规范》等资
