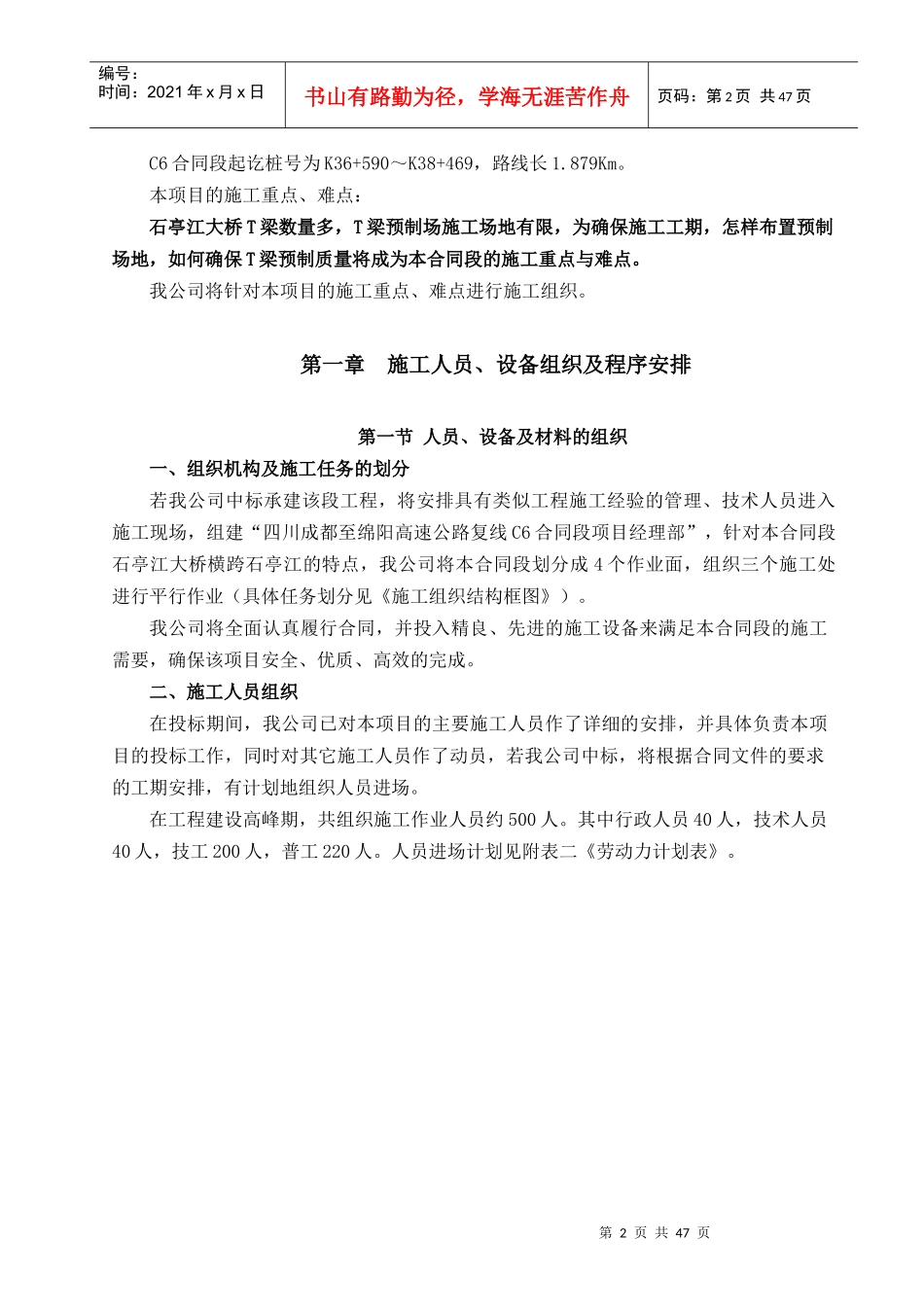

第1页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共47页施工组织设计建议书技术建议书-施工方案描述第2页共47页第1页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共47页C6合同段起讫桩号为K36+590~K38+469,路线长1
本项目的施工重点、难点:石亭江大桥T梁数量多,T梁预制场施工场地有限,为确保施工工期,怎样布置预制场地,如何确保T梁预制质量将成为本合同段的施工重点与难点
我公司将针对本项目的施工重点、难点进行施工组织
第一章施工人员、设备组织及程序安排第一节人员、设备及材料的组织一、组织机构及施工任务的划分若我公司中标承建该段工程,将安排具有类似工程施工经验的管理、技术人员进入施工现场,组建“四川成都至绵阳高速公路复线C6合同段项目经理部”,针对本合同段石亭江大桥横跨石亭江的特点,我公司将本合同段划分成4个作业面,组织三个施工处进行平行作业(具体任务划分见《施工组织结构框图》)
我公司将全面认真履行合同,并投入精良、先进的施工设备来满足本合同段的施工需要,确保该项目安全、优质、高效的完成
二、施工人员组织在投标期间,我公司已对本项目的主要施工人员作了详细的安排,并具体负责本项目的投标工作,同时对其它施工人员作了动员,若我公司中标,将根据合同文件的要求的工期安排,有计划地组织人员进场
在工程建设高峰期,共组织施工作业人员约500人
其中行政人员40人,技术人员40人,技工200人,普工220人
人员进场计划见附表二《劳动力计划表》
第3页共47页第2页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共47页第4页共47页第3页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共47页施工组织机构框图三、设备的组织1、
