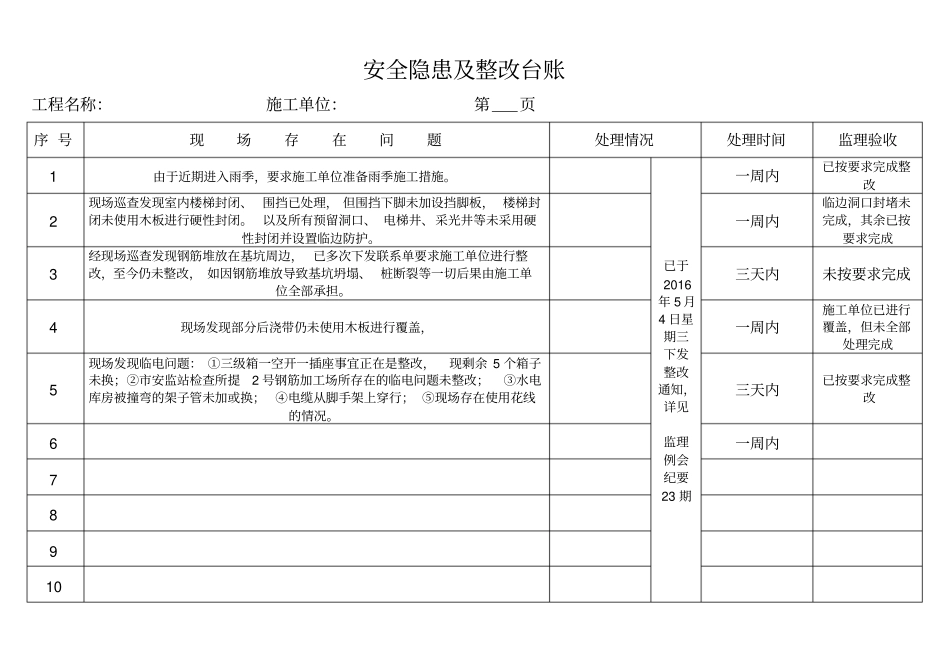

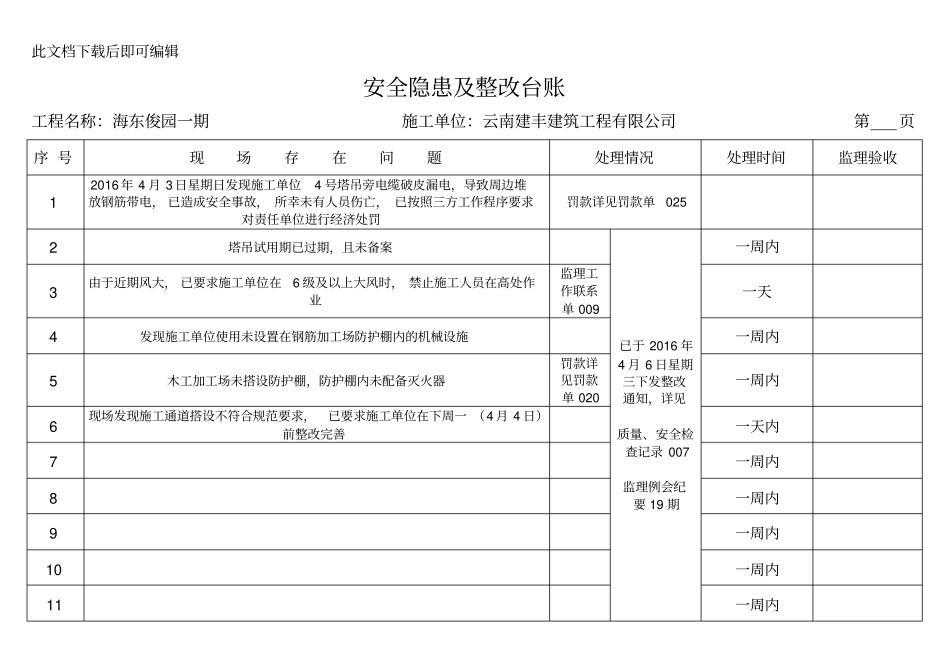

此文档下载后即可编辑安全隐患及整改台账工程名称:海东俊园一期施工单位:云南建丰建筑工程有限公司第页序号现场存在问题处理情况处理时间监理验收12016年4月3日星期日发现施工单位4号塔吊旁电缆破皮漏电,导致周边堆放钢筋带电,已造成安全事故,所幸未有人员伤亡,已按照三方工作程序要求对责任单位进行经济处罚罚款详见罚款单0252塔吊试用期已过期,且未备案已于2016年4月6日星期三下发整改通知,详见质量、安全检查记录007监理例会纪要19期一周内3由于近期风大,已要求施工单位在6级及以上大风时,禁止施工人员在高处作业监理工作联系单009一天4发现施工单位使用未设置在钢筋加工场防护棚内的机械设施一周内5木工加工场未搭设防护棚,防护棚内未配备灭火器罚款详见罚款单020一周内6现场发现施工通道搭设不符合规范要求,已要求施工单位在下周一(4月4日)前整改完善一天内7一周内8一周内9一周内10一周内11一周内安全隐患及整改台账工程名称:施工单位:第页序号现场存在问题处理情况处理时间监理验收1由于近期进入雨季,要求施工单位准备雨季施工措施
已于2016年5月4日星期三下发整改通知,详见监理例会纪要23期一周内已按要求完成整改2现场巡查发现室内楼梯封闭、围挡已处理,但围挡下脚未加设挡脚板,楼梯封闭未使用木板进行硬性封闭
以及所有预留洞口、电梯井、采光井等未采用硬性封闭并设置临边防护
一周内临边洞口封堵未完成,其余已按要求完成3经现场巡查发现钢筋堆放在基坑周边,已多次下发联系单要求施工单位进行整改,至今仍未整改,如因钢筋堆放导致基坑坍塌、桩断裂等一切后果由施工单位全部承担
三天内未按要求完成4现场发现部分后浇带仍未使用木板进行覆盖,一周内施工单位已进行覆盖,但未全部处理完成5现场发现临电问题:①三级箱一空开一插座事宜正在是整改,现剩余5个箱子未换;②市安监站检查所提2号钢筋加工场所存在的临电问题未
