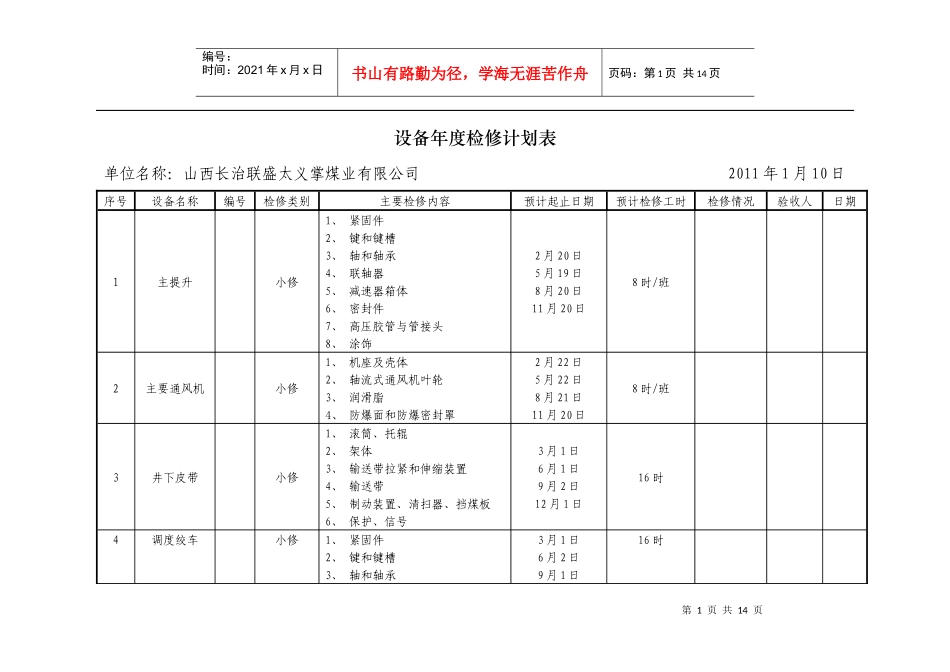

第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共14页设备年度检修计划表单位名称:山西长治联盛太义掌煤业有限公司2011年1月10日序号设备名称编号检修类别主要检修内容预计起止日期预计检修工时检修情况验收人日期1主提升小修1、紧固件2、键和键槽3、轴和轴承4、联轴器5、减速器箱体6、密封件7、高压胶管与管接头8、涂饰2月20日5月19日8月20日11月20日8时/班2主要通风机小修1、机座及壳体2、轴流式通风机叶轮3、润滑脂4、防爆面和防爆密封罩2月22日5月22日8月21日11月20日8时/班3井下皮带小修1、滚筒、托辊2、架体3、输送带拉紧和伸缩装置4、输送带5、制动装置、清扫器、挡煤板6、保护、信号3月1日6月1日9月2日12月1日16时4调度绞车小修1、紧固件2、键和键槽3、轴和轴承3月1日6月2日9月1日16时第2页共14页第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共14页4、齿轮12月1日5刮板输送机小修1、机头、机尾架2、机械传动装置3、链轮、舌板、分链器4、刮板、链条5、溜槽6、机身的附件3月1日6月1日9月2日12月1日8时6局部通风机小修1、机座及壳体2、轴流式通风机叶轮3、润滑脂4、防爆面和防爆密封罩3月1日6月1日9月2日12月1日8时7防爆开关小修1、真空断路器2、母线室3、信号指示4、位置指示5、电气显示6、仪表指示7、外形结构8、保护装置3月1日6月1日9月2日12月1日8时8发电机组小修1、启动系统2、冷却系统3、润滑系统4、燃油系统2月20日5月19日8月20日11月19日16时9空压机组小修1、主机2、冷却系统3、气路系统2月20日5月20日8月21日8时第3页共14页第2页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共
