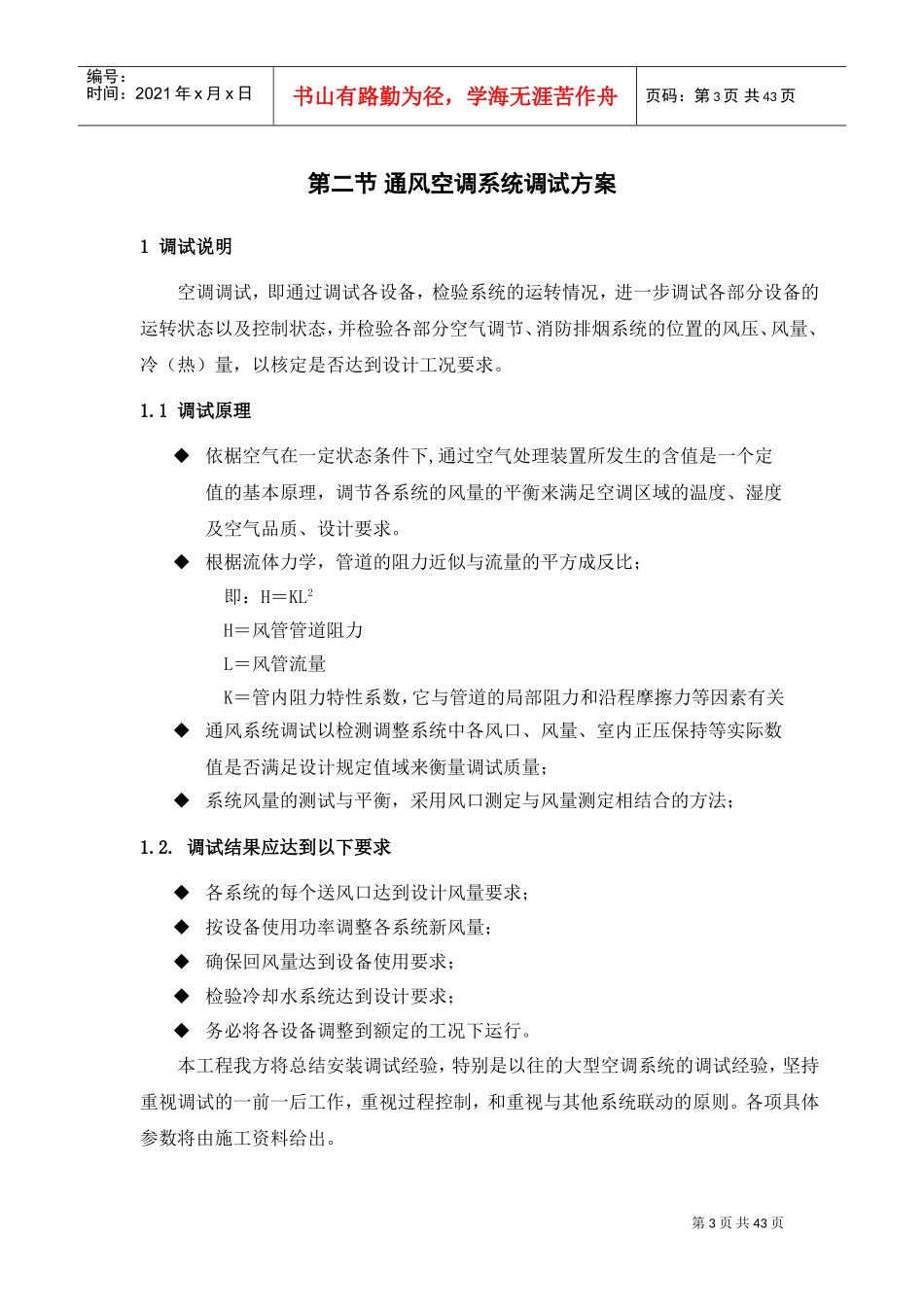

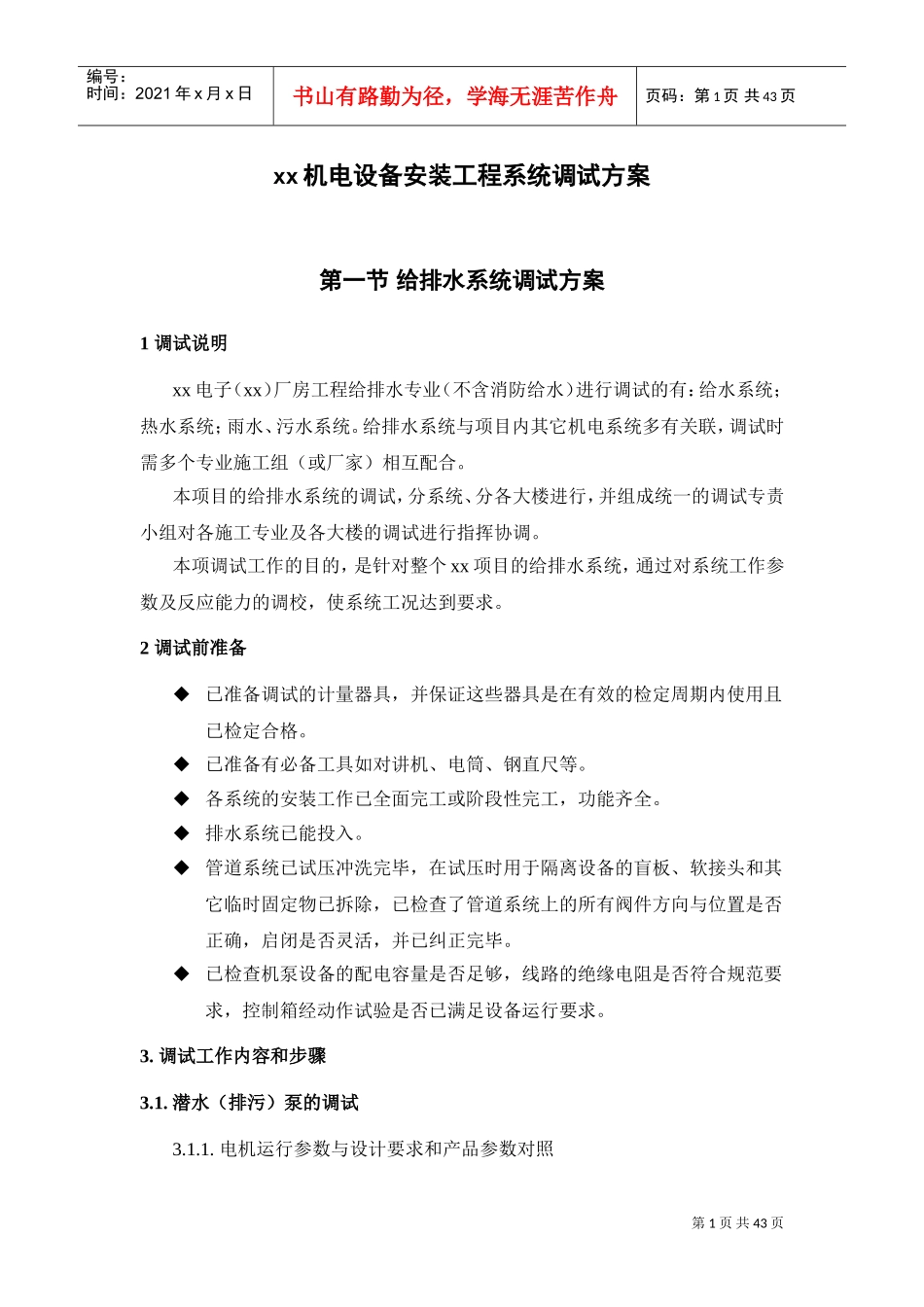

第1页共43页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共43页xx机电设备安装工程系统调试方案第一节给排水系统调试方案1调试说明xx电子(xx)厂房工程给排水专业(不含消防给水)进行调试的有:给水系统;热水系统;雨水、污水系统
给排水系统与项目内其它机电系统多有关联,调试时需多个专业施工组(或厂家)相互配合
本项目的给排水系统的调试,分系统、分各大楼进行,并组成统一的调试专责小组对各施工专业及各大楼的调试进行指挥协调
本项调试工作的目的,是针对整个xx项目的给排水系统,通过对系统工作参数及反应能力的调校,使系统工况达到要求
2调试前准备已准备调试的计量器具,并保证这些器具是在有效的检定周期内使用且已检定合格
已准备有必备工具如对讲机、电筒、钢直尺等
各系统的安装工作已全面完工或阶段性完工,功能齐全
排水系统已能投入
管道系统已试压冲洗完毕,在试压时用于隔离设备的盲板、软接头和其它临时固定物已拆除,已检查了管道系统上的所有阀件方向与位置是否正确,启闭是否灵活,并已纠正完毕
已检查机泵设备的配电容量是否足够,线路的绝缘电阻是否符合规范要求,控制箱经动作试验是否已满足设备运行要求
调试工作内容和步骤3

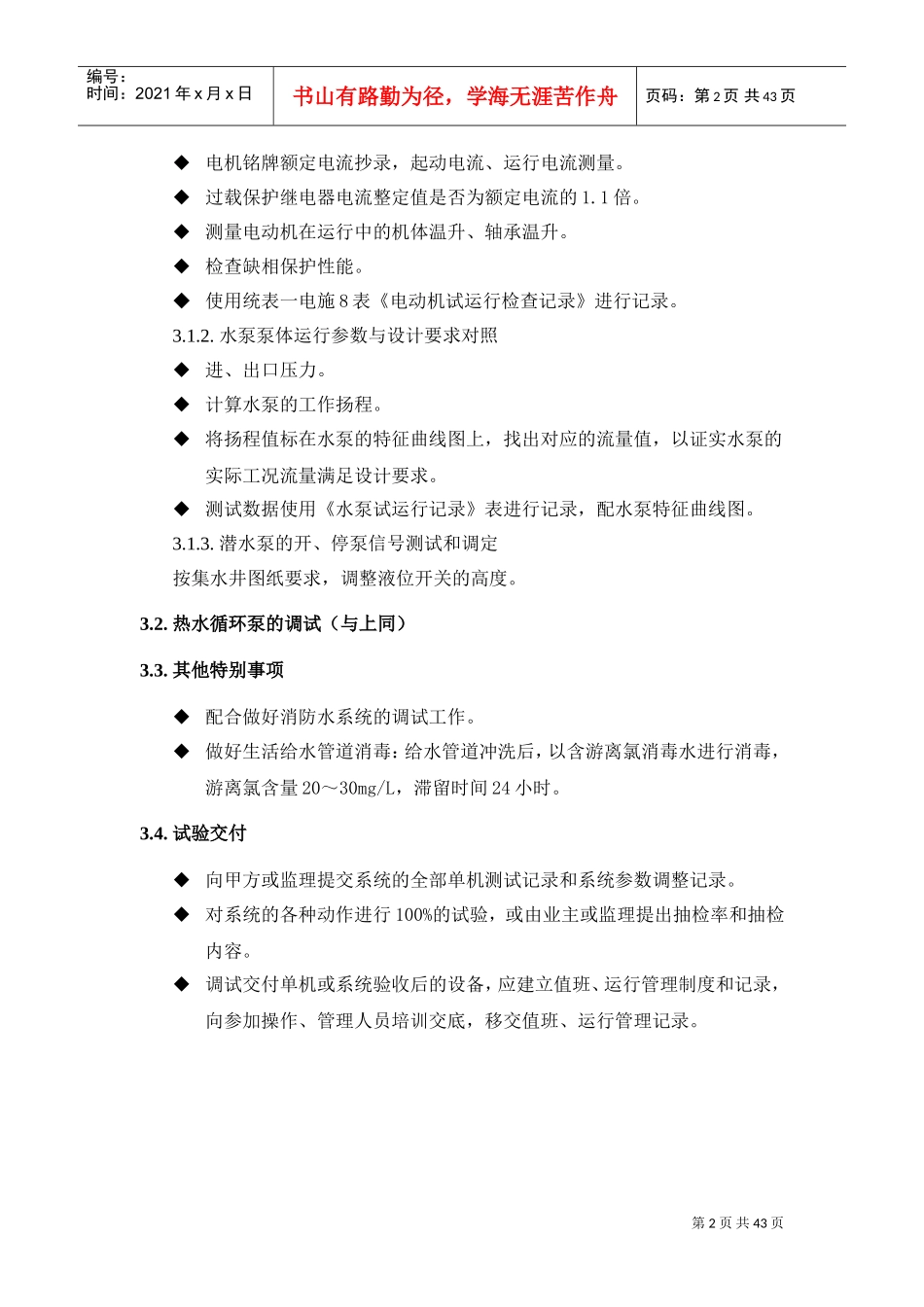

潜水(排污)泵的调试3
电机运行参数与设计要求和产品参数对照第2页共43页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共43页电机铭牌额定电流抄录,起动电流、运行电流测量
过载保护继电器电流整定值是否为额定电流的1
测量电动机在运行中的机体温升、轴承温升
检查缺相保护性能
使用统表一电施8表《电动机试运行检查记录》进行记录
水泵泵体运行参数与设计要求对照进、出口压力
计算水泵的工作扬程
将扬程值标在水泵的特征曲线图上,找出对应的流量值,以证实水泵的实际工况流量满
