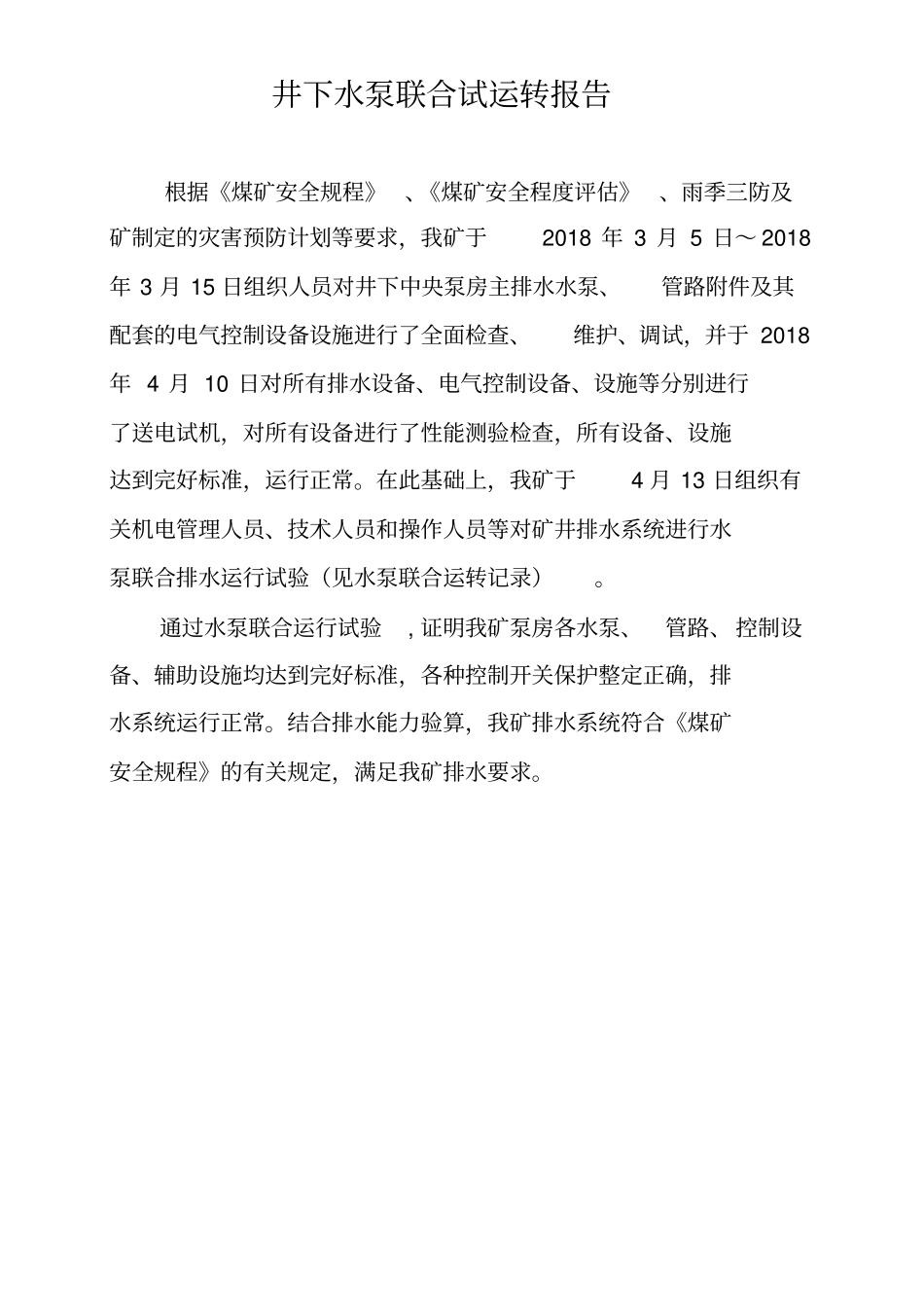

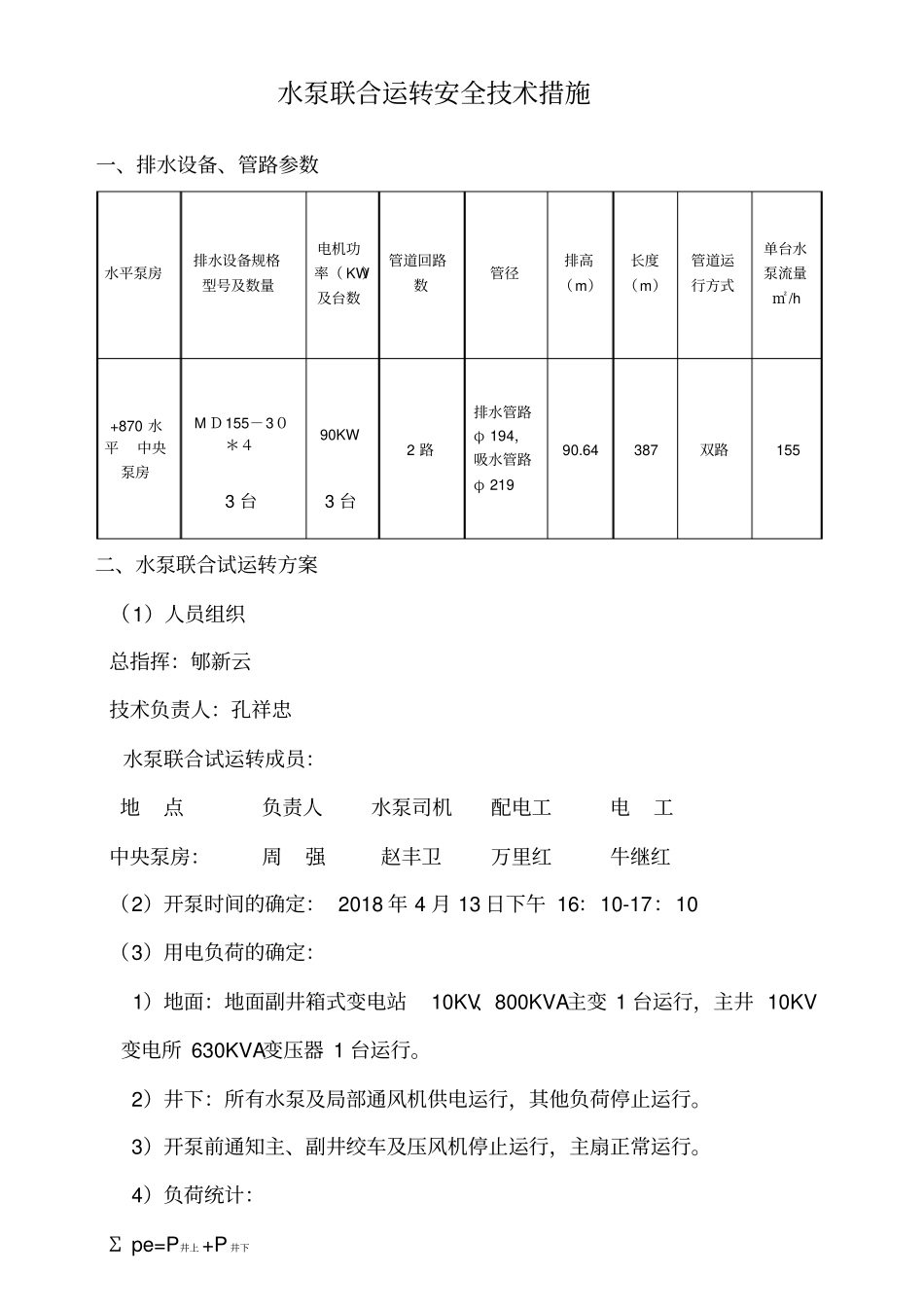

矿井主排水泵联合试运转报告书亨元顺煤业有限公司2018年4月15日井下水泵联合试运转报告根据《煤矿安全规程》、《煤矿安全程度评估》、雨季三防及矿制定的灾害预防计划等要求,我矿于2018年3月5日~2018年3月15日组织人员对井下中央泵房主排水水泵、管路附件及其配套的电气控制设备设施进行了全面检查、维护、调试,并于2018年4月10日对所有排水设备、电气控制设备、设施等分别进行了送电试机,对所有设备进行了性能测验检查,所有设备、设施达到完好标准,运行正常。在此基础上,我矿于4月13日组织有关机电管理人员、技术人员和操作人员等对矿井排水系统进行水泵联合排水运行试验(见水泵联合运转记录)。通过水泵联合运行试验,证明我矿泵房各水泵、管路、控制设备、辅助设施均达到完好标准,各种控制开关保护整定正确,排水系统运行正常。结合排水能力验算,我矿排水系统符合《煤矿安全规程》的有关规定,满足我矿排水要求。水泵联合运转安全技术措施一、排水设备、管路参数水平泵房排水设备规格型号及数量电机功率(KW)及台数管道回路数管径排高(m)长度(m)管道运行方式单台水泵流量㎡/h+870水平中央泵房MD155-30*490KW2路排水管路φ194,吸水管路φ21990.64387双路1553台3台二、水泵联合试运转方案(1)人员组织总指挥:郇新云技术负责人:孔祥忠水泵联合试运转成员:地点负责人水泵司机配电工电工中央泵房:周强赵丰卫万里红牛继红(2)开泵时间的确定:2018年4月13日下午16:10-17:10(3)用电负荷的确定:1)地面:地面副井箱式变电站10KV、800KVA主变1台运行,主井10KV变电所630KVA变压器1台运行。2)井下:所有水泵及局部通风机供电运行,其他负荷停止运行。3)开泵前通知主、副井绞车及压风机停止运行,主扇正常运行。4)负荷统计:Σpe=P井上+P井下=(800*0.4+630*0.5)+(90*3+22*2*3)*0.9=996.8(KW)矿井保安负荷为5800KW,故满足要求(4)各开关整定值的确定:I#电源开关K01(KBZ-630)整定电流300A,II#电源开关K02(KBZ-630)整定电流300A;3台分路馈电KBZ-200整定电流130A。1#水泵控制开关(工作水泵SB-01#)整定电流120A,2#水泵控制开关(备用水泵SB-02#)整定电流120A,3#水泵控制开关(检修水泵SB-03#)整定电流120A。(5)排水泵运行台数和管路运行回路的确定:本次联合试验3台水泵都投入运行;1#泵--I#排水管路,2#、3#泵--II#排水管路。三、水泵联合试运转时间确定1)主排水泵投入运行时间规定:地点1#泵运行时间2#泵运行时间3#泵运行时间备注井下中央泵房16:11-16:3016:20-10:4116:32-17:10二次启动16:42-17:0516:53-15:072)水泵同时运转持续时间:t=10分钟四、排水系统能力验算㈠、矿井正常涌水量、最大涌水量及主副水仓的容积1、矿井地质报告中数据:正常涌水量38m3/h、最大涌水量75m3/h,故采用矿井地质报告中数据作为校核矿井排水系统能力的依据。2、根据初设要求,矿井已经建成中央水仓,总容积1200mm3,其中主水仓容积760m3,副水仓容积440m3。㈡、矿井正常涌水量和矿井最大涌水量时的排水能力计算:1、校验水泵能否在20h内排出24h的正常涌水和最大涌水量:根据矿井初步设计中数据正常涌水量53.75m3/h、最大涌水量85.165m3/h,故取Qn=53.75m3/h及Qm=85.165m3/h作为矿井排水能力核定的计算依据。(1)矿井正常涌水时,1台泵运行20h的排水量为:155×20×1=3100m3;矿井24h的正常涌水量:53.75×24=1290m3<3100m3符合要求(2)矿井最大涌水时,2台泵运行20h的排水量:155×20×2=6200m3;矿井24h的最大涌水量:85.165×24=2044m3<6200m3符合要求以上计算表明,井下中央泵房1台工作水泵20h能排出矿井24h的正常涌水量;2台水泵(工作+备用)20h能排出矿井24h的最大涌水量,符合《煤矿安全规程》的要求。2、水仓容量校验因矿井正常涌水量为53.75m3/h,水仓有效容量应满足容纳8小时的正常涌水量。矿井8小时的正常涌水量:8Qn=8×53.75=430m3矿井主水仓容量760m3>430m3,满足《煤矿安全规程》的要求。五、安全措施1、所有参加水泵联合试运转人员必须提前到岗、到位,并对所要操作的设备、设施进行认真检查,...
