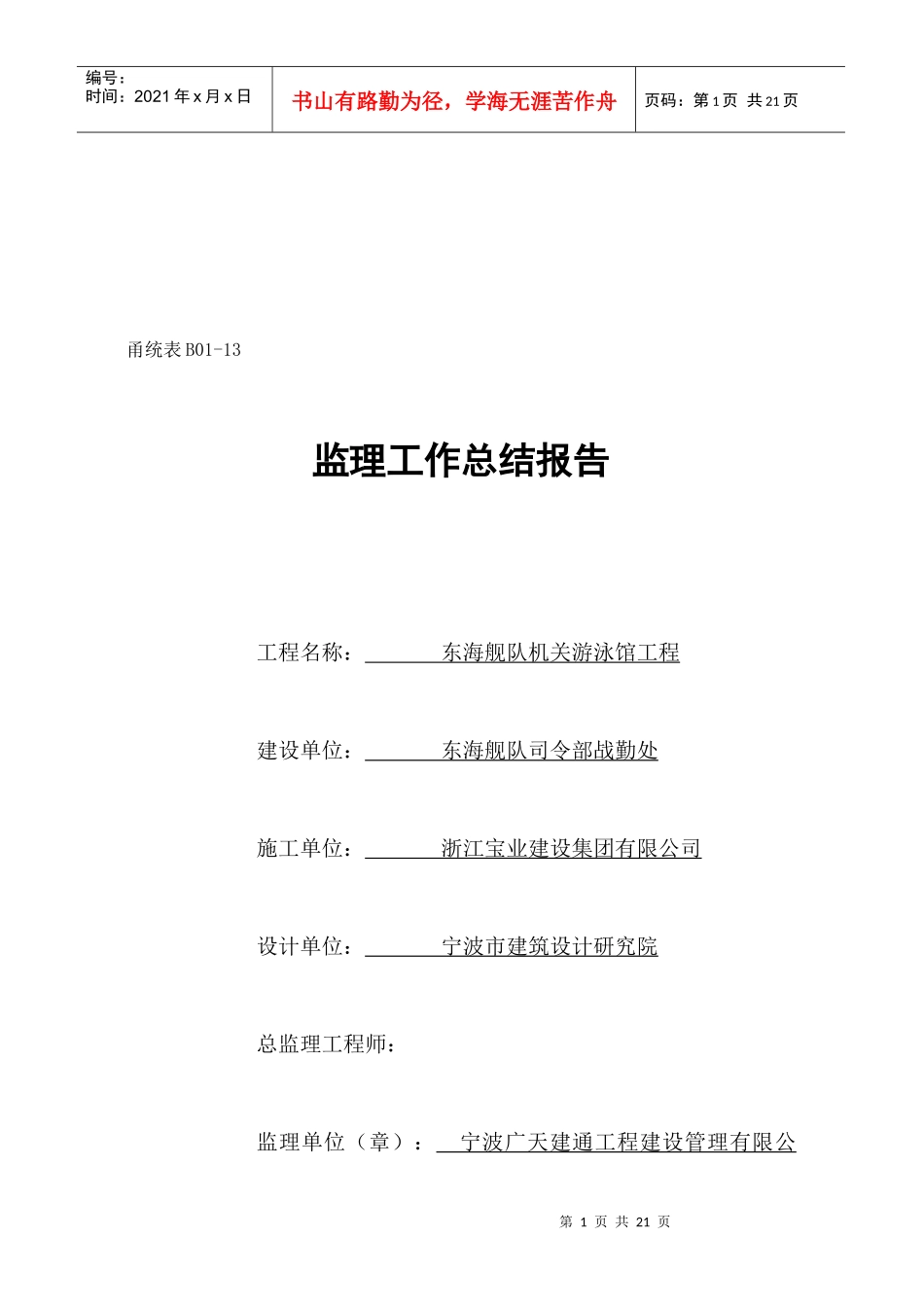

第1页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共21页甬统表B01-13监理工作总结报告工程名称:东海舰队机关游泳馆工程建设单位:东海舰队司令部战勤处施工单位:浙江宝业建设集团有限公司设计单位:宁波市建筑设计研究院总监理工程师:监理单位(章):宁波广天建通工程建设管理有限公第2页共21页第1页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共21页司报告日期:2009年4月14日目录一
监理组织机构、监理人员和投入的监理设施1
监理组织机构2
监理人员第3页共21页第2页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共21页3
投入的监理设施三
监理合同履行情况四
监理工作成效五、监理评价监理总结报告宁波广天建通工程管理工有限公司在东海舰队机关游泳馆工程项目中通过招投标,受业主的委托承担了游泳馆工程施工监理任务,第4页共21页第3页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共21页并组成东海舰队机关游泳馆项目监理部
十个多月来,监理部严格按照“严格监理、热情服务、秉公办事、一丝不苟”的原则认真贯彻执行有关监理的各项方针政策、法规,较好地执行《合同文件》、《监理规范》及其它技术规范,监理人员各负其责,发扬艰苦奋斗、忘我奉献的精神,并得到业主密切配合和具体指导,监理工作基本满足了监理合同要求,为确保工程质量、工程进度和施工安全,发挥了重要作用
回顾十多个月来的历程,在监理工作中,监理部主要工作总结如下:一、工程概况业主单位:东海舰队司令部建设单位:东海舰队司令部战勤处设计单位:宁波市建筑设计研究院施工单位:浙江宝业建设集团有限公司本工程系东海舰队机关游泳馆工程,于2007年11月8日开工,合同工期318天,质量目标一次性验收
