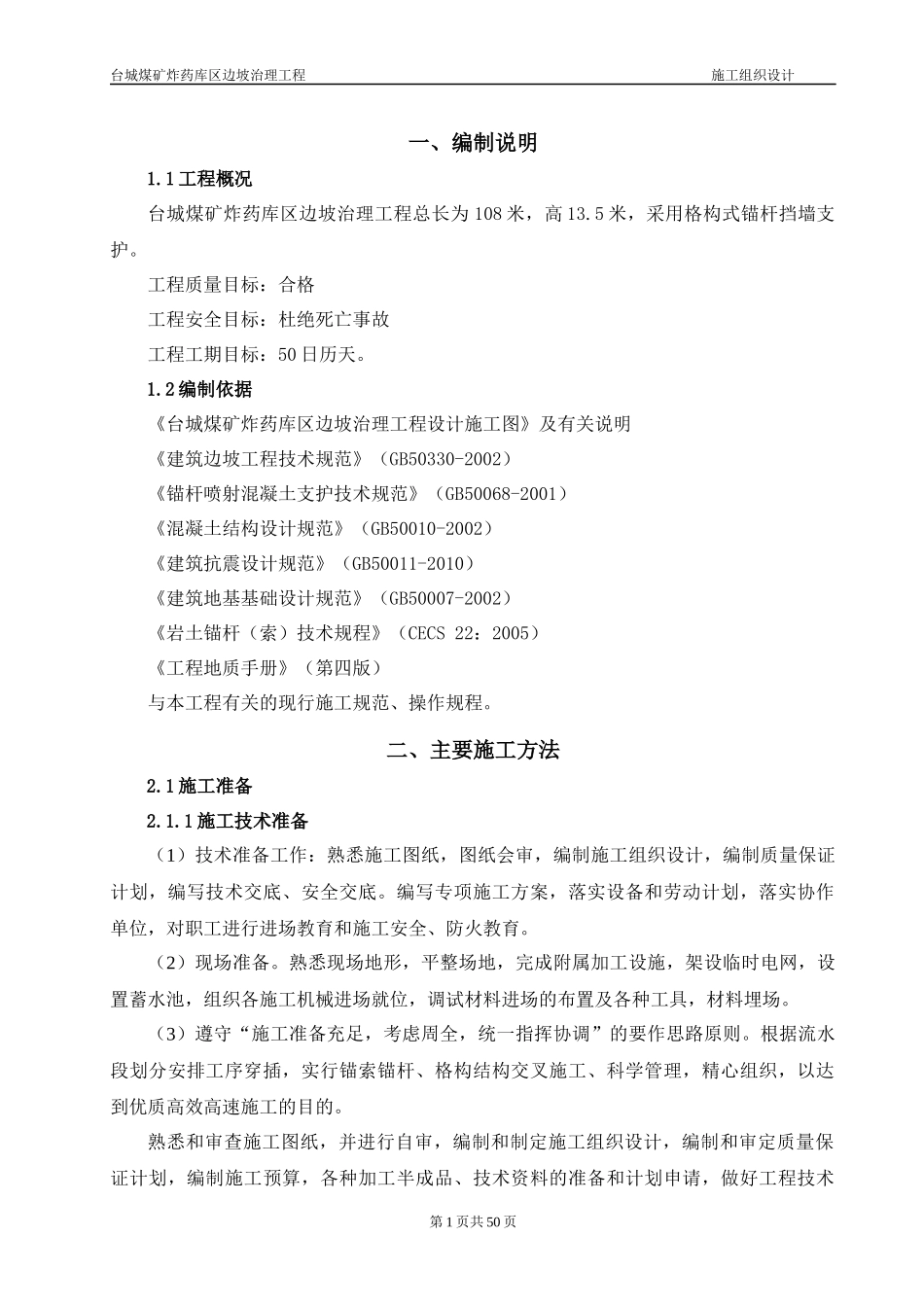

台城煤矿炸药库区边坡治理工程施工组织设计一、编制说明1
1工程概况台城煤矿炸药库区边坡治理工程总长为108米,高13
5米,采用格构式锚杆挡墙支护
工程质量目标:合格工程安全目标:杜绝死亡事故工程工期目标:50日历天
2编制依据《台城煤矿炸药库区边坡治理工程设计施工图》及有关说明《建筑边坡工程技术规范》(GB50330-2002)《锚杆喷射混凝土支护技术规范》(GB50068-2001)《混凝土结构设计规范》(GB50010-2002)《建筑抗震设计规范》(GB50011-2010)《建筑地基基础设计规范》(GB50007-2002)《岩土锚杆(索)技术规程》(CECS22:2005)《工程地质手册》(第四版)与本工程有关的现行施工规范、操作规程
二、主要施工方法2
1施工准备2
1施工技术准备(1)技术准备工作:熟悉施工图纸,图纸会审,编制施工组织设计,编制质量保证计划,编写技术交底、安全交底
编写专项施工方案,落实设备和劳动计划,落实协作单位,对职工进行进场教育和施工安全、防火教育
(2)现场准备
熟悉现场地形,平整场地,完成附属加工设施,架设临时电网,设置蓄水池,组织各施工机械进场就位,调试材料进场的布置及各种工具,材料埋场
(3)遵守“施工准备充足,考虑周全,统一指挥协调”的要作思路原则
根据流水段划分安排工序穿插,实行锚索锚杆、格构结构交叉施工、科学管理,精心组织,以达到优质高效高速施工的目的
熟悉和审查施工图纸,并进行自审,编制和制定施工组织设计,编制和审定质量保证计划,编制施工预算,各种加工半成品、技术资料的准备和计划申请,做好工程技术第1页共50页台城煤矿炸药库区边坡治理工程施工组织设计交底工作

2劳动力组织准备(1)建立精干的工作队组根据工程特点和采用的施工组织方式,确定合理的劳动组织,建立相应的专业或混合工作组

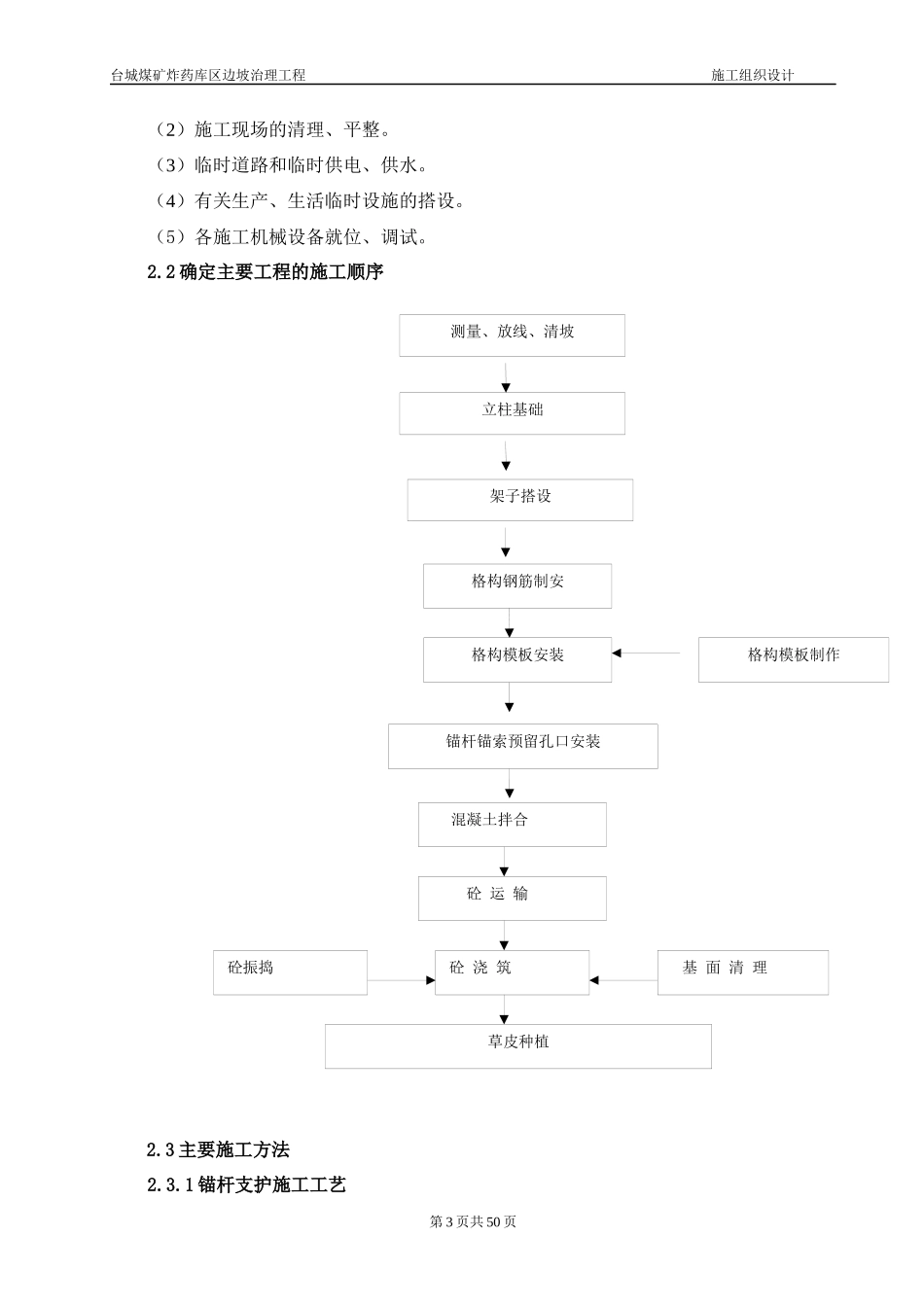

(2)集中施工力量,组织劳
