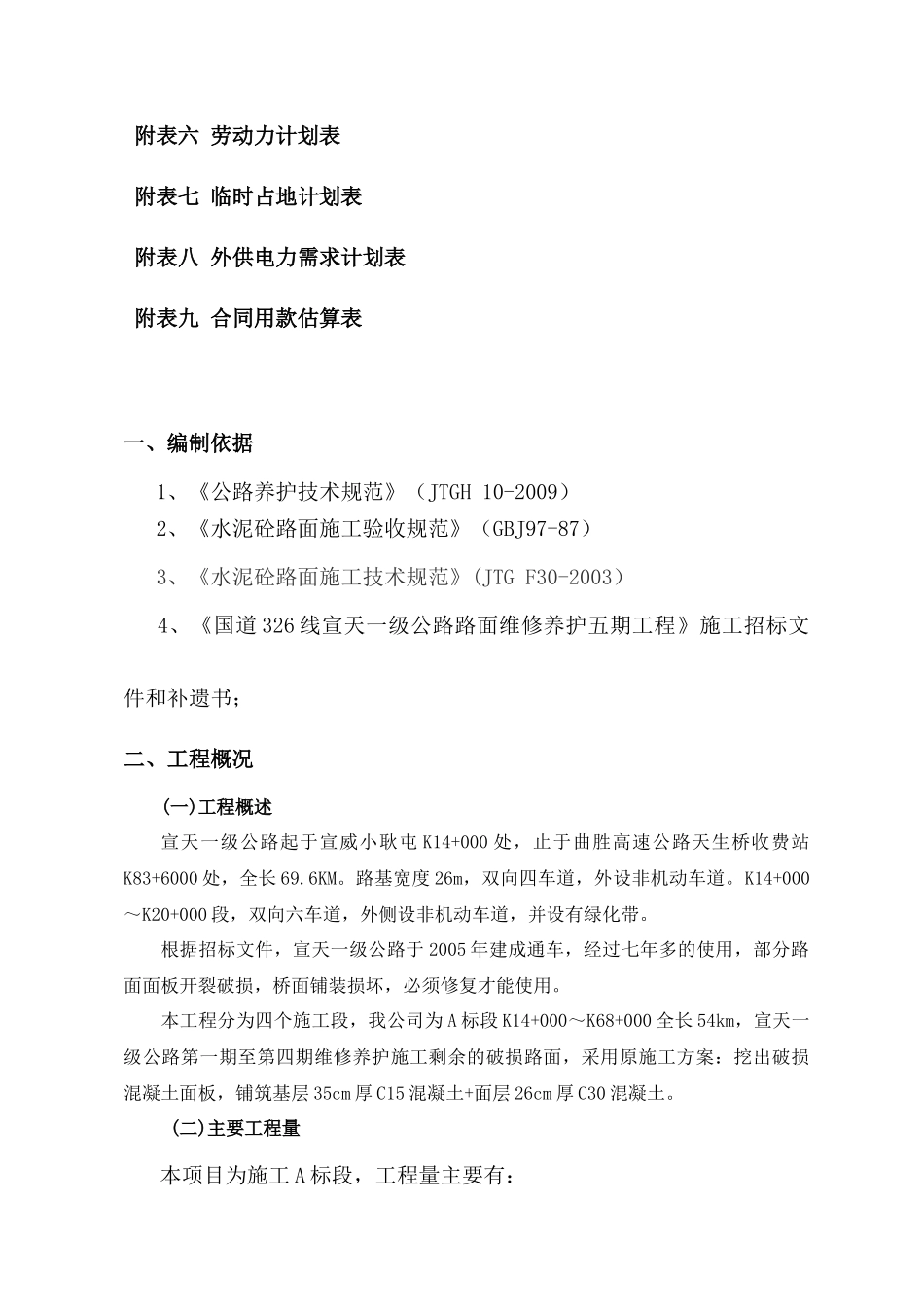

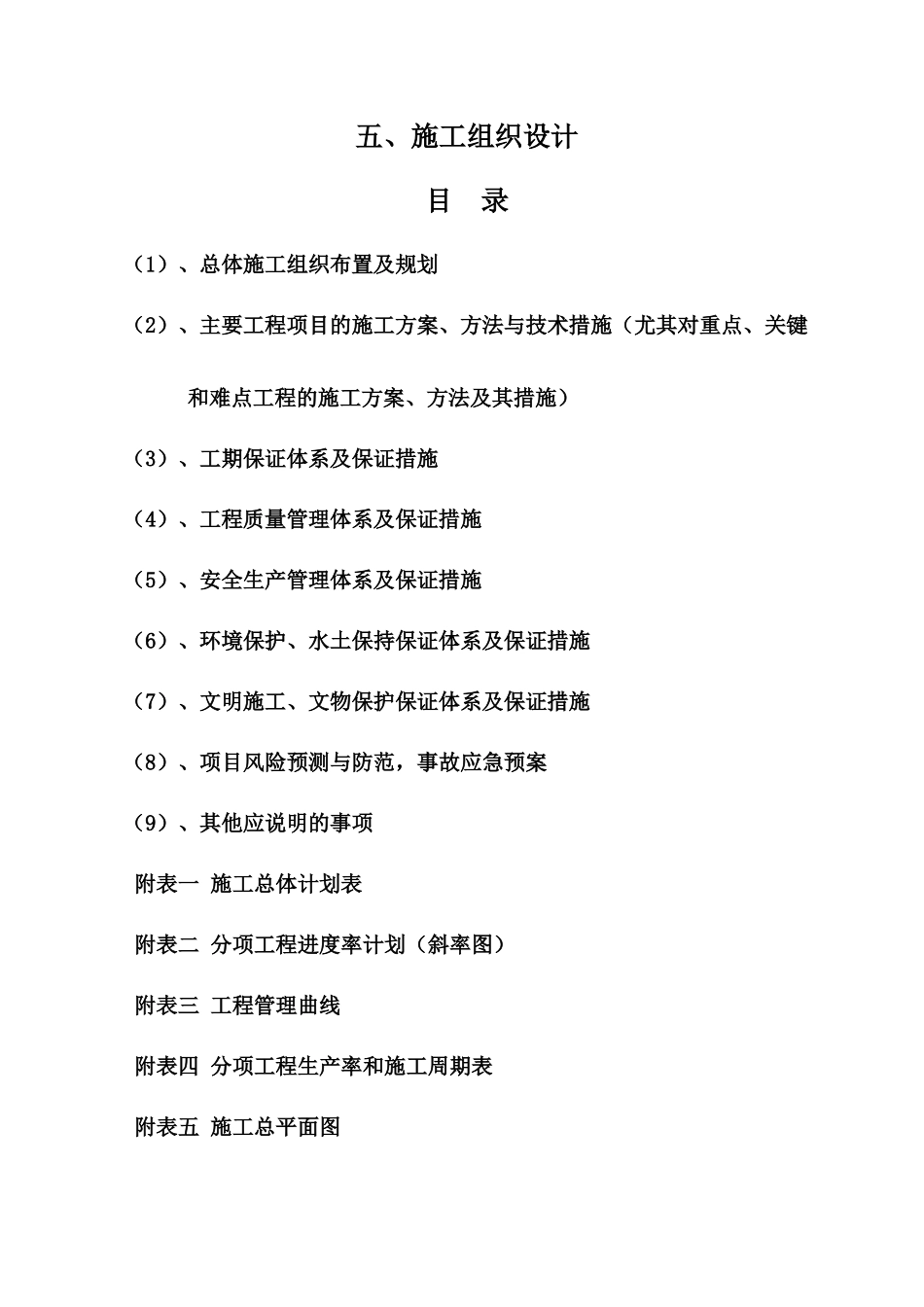

五、施工组织设计目录(1)、总体施工组织布置及规划(2)、主要工程项目的施工方案、方法与技术措施(尤其对重点、关键和难点工程的施工方案、方法及其措施)(3)、工期保证体系及保证措施(4)、工程质量管理体系及保证措施(5)、安全生产管理体系及保证措施(6)、环境保护、水土保持保证体系及保证措施(7)、文明施工、文物保护保证体系及保证措施(8)、项目风险预测与防范,事故应急预案(9)、其他应说明的事项附表一施工总体计划表附表二分项工程进度率计划(斜率图)附表三工程管理曲线附表四分项工程生产率和施工周期表附表五施工总平面图附表六劳动力计划表附表七临时占地计划表附表八外供电力需求计划表附表九合同用款估算表一、编制依据1、《公路养护技术规范》(JTGH10-2009)2、《水泥砼路面施工验收规范》(GBJ97-87)3、《水泥砼路面施工技术规范》(JTGF30-2003)4、《国道326线宣天一级公路路面维修养护五期工程》施工招标文件和补遗书;二、工程概况(一)工程概述宣天一级公路起于宣威小耿屯K14+000处,止于曲胜高速公路天生桥收费站K83+6000处,全长69
路基宽度26m,双向四车道,外设非机动车道
K14+000~K20+000段,双向六车道,外侧设非机动车道,并设有绿化带
根据招标文件,宣天一级公路于2005年建成通车,经过七年多的使用,部分路面面板开裂破损,桥面铺装损坏,必须修复才能使用
本工程分为四个施工段,我公司为A标段K14+000~K68+000全长54km,宣天一级公路第一期至第四期维修养护施工剩余的破损路面,采用原施工方案:挖出破损混凝土面板,铺筑基层35cm厚C15混凝土+面层26cm厚C30混凝土
(二)主要工程量本项目为施工A标段,工程量主要有:1
挖出级配碎石底基层(厚度15cm):12096
挖出水泥稳定碎石基层(厚度20c
