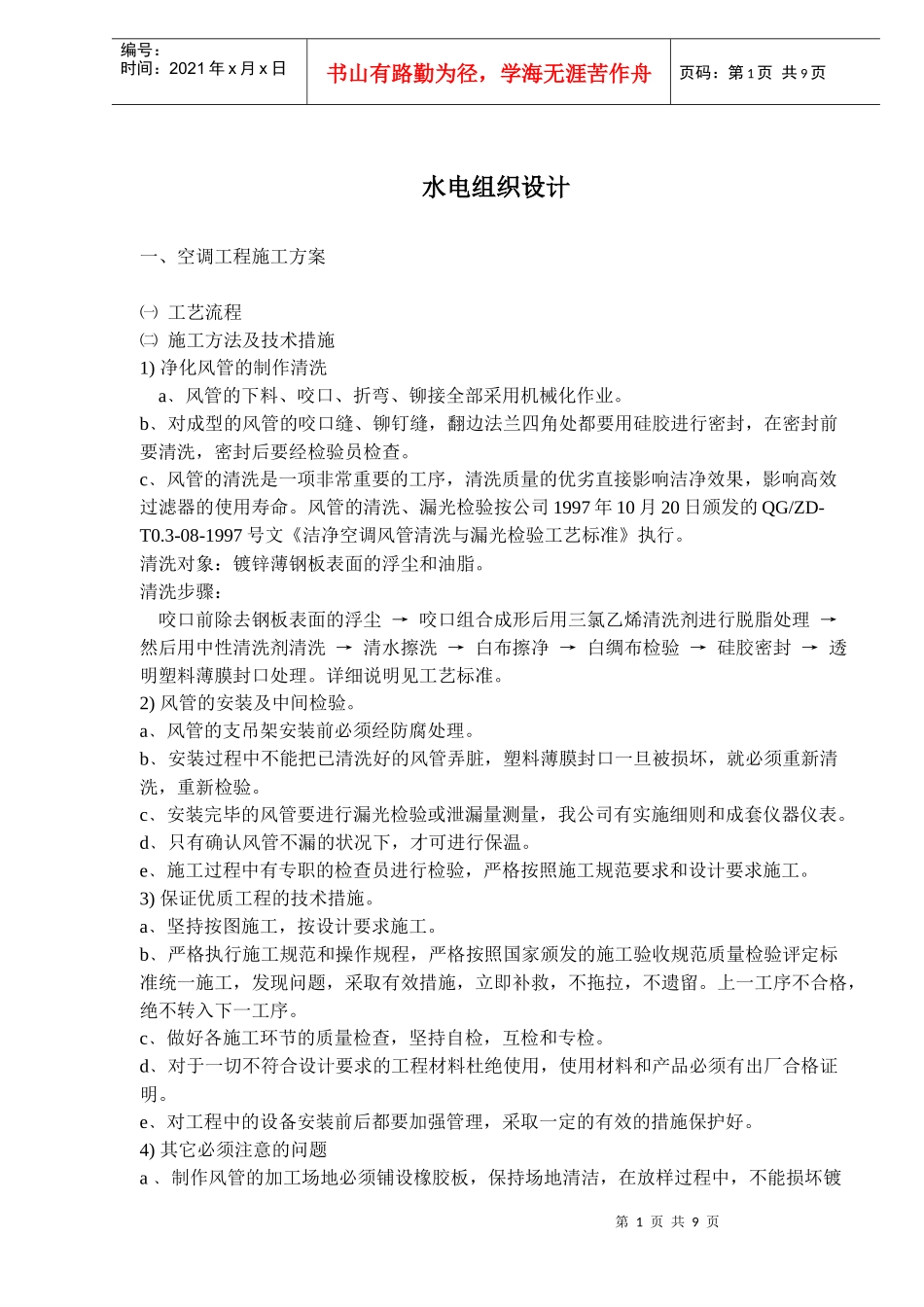

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页水电组织设计一、空调工程施工方案㈠工艺流程㈡施工方法及技术措施1)净化风管的制作清洗a﹑风管的下料、咬口、折弯、铆接全部采用机械化作业
b﹑对成型的风管的咬口缝、铆钉缝,翻边法兰四角处都要用硅胶进行密封,在密封前要清洗,密封后要经检验员检查
c﹑风管的清洗是一项非常重要的工序,清洗质量的优劣直接影响洁净效果,影响高效过滤器的使用寿命
风管的清洗、漏光检验按公司1997年10月20日颁发的QG/ZD-T0
3-08-1997号文《洁净空调风管清洗与漏光检验工艺标准》执行
清洗对象:镀锌薄钢板表面的浮尘和油脂
清洗步骤:咬口前除去钢板表面的浮尘→咬口组合成形后用三氯乙烯清洗剂进行脱脂处理→然后用中性清洗剂清洗→清水擦洗→白布擦净→白绸布检验→硅胶密封→透明塑料薄膜封口处理
详细说明见工艺标准

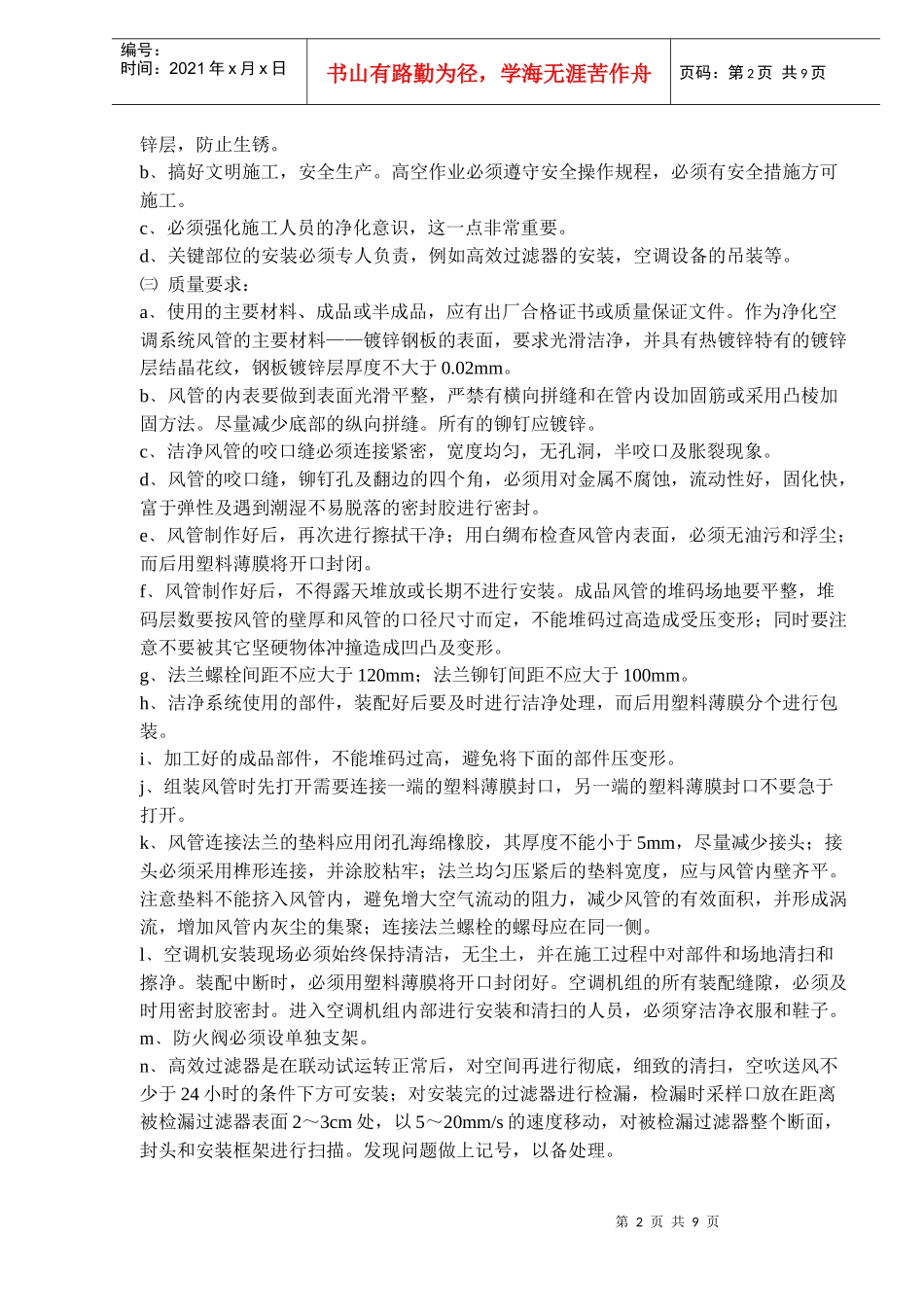

2)风管的安装及中间检验
a﹑风管的支吊架安装前必须经防腐处理
b﹑安装过程中不能把已清洗好的风管弄脏,塑料薄膜封口一旦被损坏,就必须重新清洗,重新检验
c﹑安装完毕的风管要进行漏光检验或泄漏量测量,我公司有实施细则和成套仪器仪表
d﹑只有确认风管不漏的状况下,才可进行保温
e﹑施工过程中有专职的检查员进行检验,严格按照施工规范要求和设计要求施工
3)保证优质工程的技术措施
a﹑坚持按图施工,按设计要求施工
b﹑严格执行施工规范和操作规程,严格按照国家颁发的施工验收规范质量检验评定标准统一施工,发现问题,采取有效措施,立即补救,不拖拉,不遗留
上一工序不合格,绝不转入下一工序
c﹑做好各施工环节的质量检查,坚持自检,互检和专检
d﹑对于一切不符合设计要求的工程材料杜绝使用,使用材料和产品必须有出厂合格证明
e﹑对工程中的设备安装前后都要加强管理,采取一定的有效的措施保护好

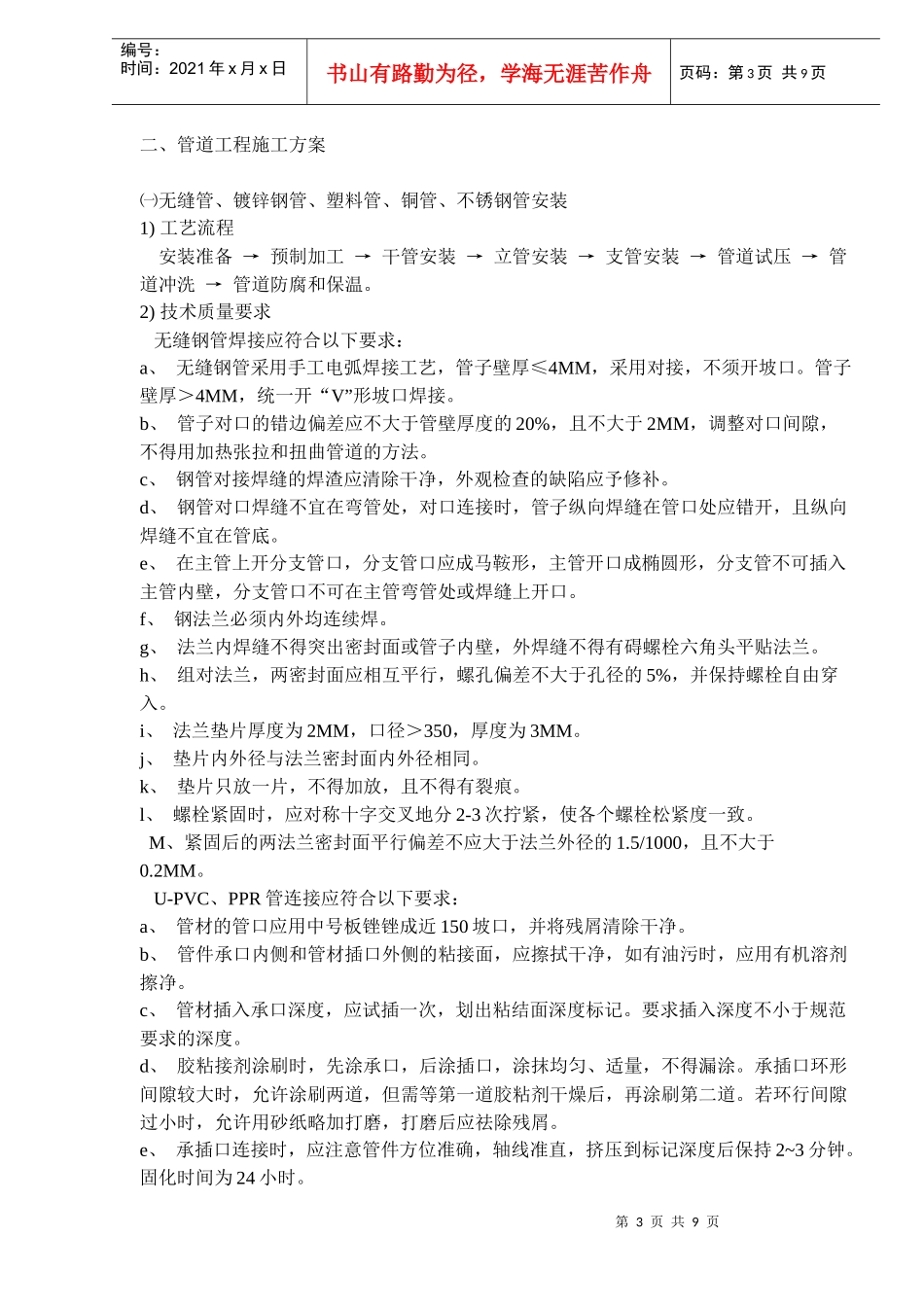

4)其它必须注意的问题a﹑制
