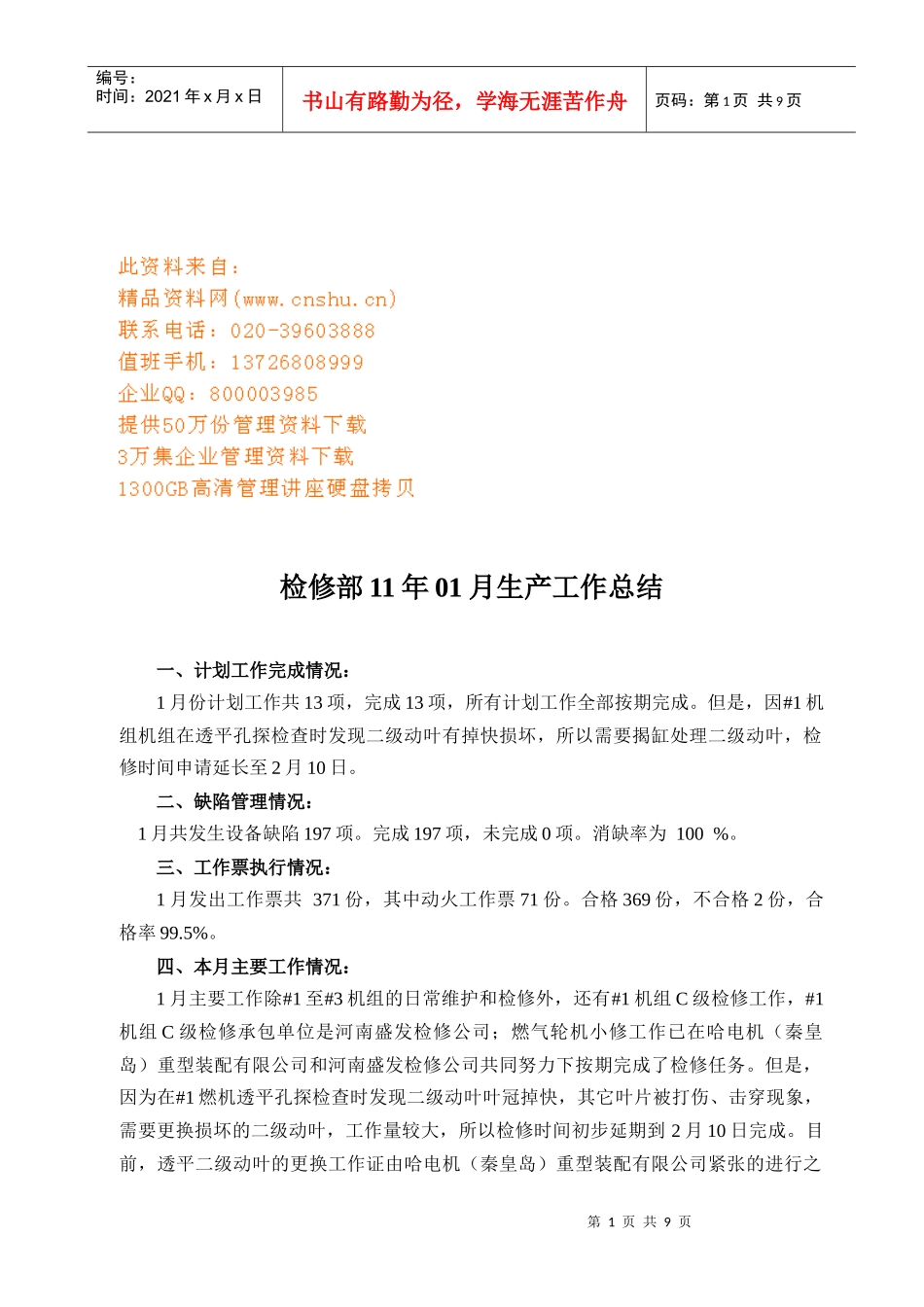

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页检修部11年01月生产工作总结一、计划工作完成情况:1月份计划工作共13项,完成13项,所有计划工作全部按期完成
但是,因#1机组机组在透平孔探检查时发现二级动叶有掉快损坏,所以需要揭缸处理二级动叶,检修时间申请延长至2月10日
二、缺陷管理情况:1月共发生设备缺陷197项
完成197项,未完成0项
消缺率为100%
三、工作票执行情况:1月发出工作票共371份,其中动火工作票71份
合格369份,不合格2份,合格率99
四、本月主要工作情况:1月主要工作除#1至#3机组的日常维护和检修外,还有#1机组C级检修工作,#1机组C级检修承包单位是河南盛发检修公司;燃气轮机小修工作已在哈电机(秦皇岛)重型装配有限公司和河南盛发检修公司共同努力下按期完成了检修任务
但是,因为在#1燃机透平孔探检查时发现二级动叶叶冠掉快,其它叶片被打伤、击穿现象,需要更换损坏的二级动叶,工作量较大,所以检修时间初步延期到2月10日完成
目前,透平二级动叶的更换工作证由哈电机(秦皇岛)重型装配有限公司紧张的进行之第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页中

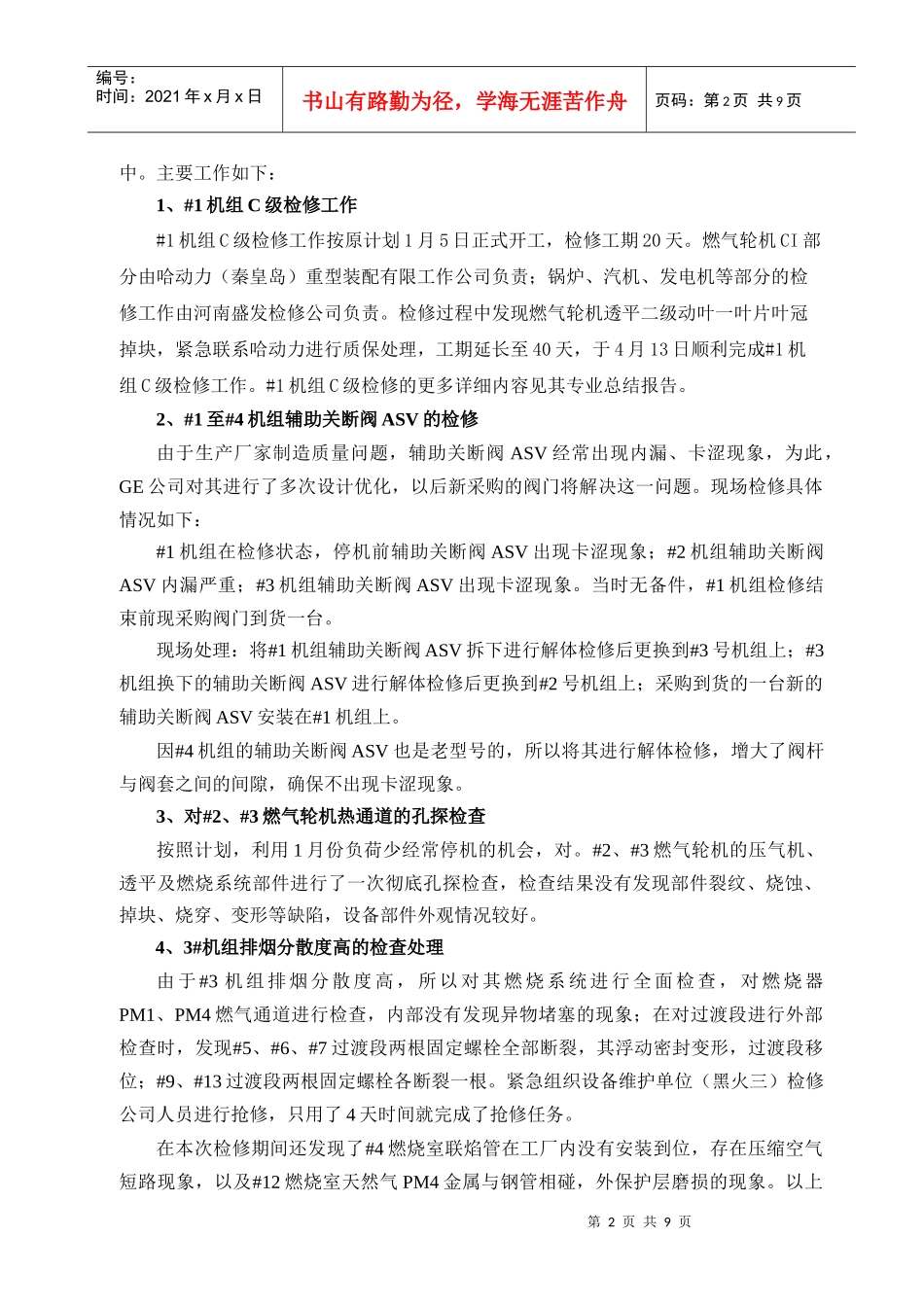

主要工作如下:1、#1机组C级检修工作#1机组C级检修工作按原计划1月5日正式开工,检修工期20天
燃气轮机CI部分由哈动力(秦皇岛)重型装配有限工作公司负责;锅炉、汽机、发电机等部分的检修工作由河南盛发检修公司负责
检修过程中发现燃气轮机透平二级动叶一叶片叶冠掉块,紧急联系哈动力进行质保处理,工期延长至40天,于4月13日顺利完成#1机组C级检修工作
#1机组C级检修的更多详细内容见其专业总结报告
2、#1至#4机组辅助关断阀ASV的检修由于生产厂家制造质量问题,辅助关断阀ASV经常出现内漏、
