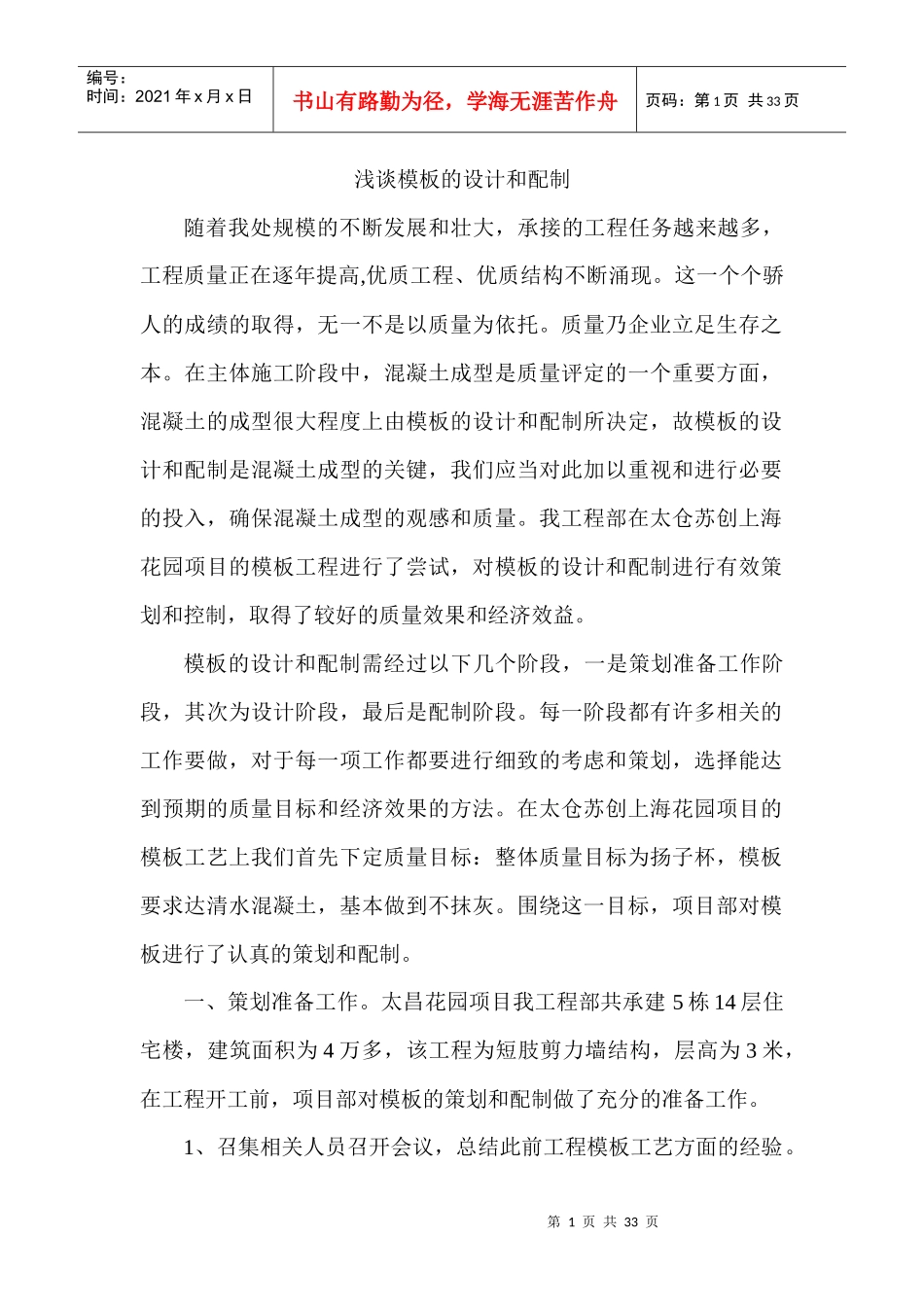

第1页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共33页浅谈模板的设计和配制随着我处规模的不断发展和壮大,承接的工程任务越来越多,工程质量正在逐年提高,优质工程、优质结构不断涌现
这一个个骄人的成绩的取得,无一不是以质量为依托
质量乃企业立足生存之本
在主体施工阶段中,混凝土成型是质量评定的一个重要方面,混凝土的成型很大程度上由模板的设计和配制所决定,故模板的设计和配制是混凝土成型的关键,我们应当对此加以重视和进行必要的投入,确保混凝土成型的观感和质量
我工程部在太仓苏创上海花园项目的模板工程进行了尝试,对模板的设计和配制进行有效策划和控制,取得了较好的质量效果和经济效益
模板的设计和配制需经过以下几个阶段,一是策划准备工作阶段,其次为设计阶段,最后是配制阶段
每一阶段都有许多相关的工作要做,对于每一项工作都要进行细致的考虑和策划,选择能达到预期的质量目标和经济效果的方法
在太仓苏创上海花园项目的模板工艺上我们首先下定质量目标:整体质量目标为扬子杯,模板要求达清水混凝土,基本做到不抹灰
围绕这一目标,项目部对模板进行了认真的策划和配制
一、策划准备工作
太昌花园项目我工程部共承建5栋14层住宅楼,建筑面积为4万多,该工程为短肢剪力墙结构,层高为3米,在工程开工前,项目部对模板的策划和配制做了充分的准备工作
1、召集相关人员召开会议,总结此前工程模板工艺方面的经验

第2页共33页第1页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共33页为此项目部召集了施工组、质检组、木工工长及小组长等进行讨论,对以前所干工程模板方面的得与失进行分析,好的在本工程中继续加以发扬和运用,不好的应当加以杜绝和改进
在会上,项目部决定继续适应上海市场的形势采用浸汁板木模,并提出奋斗目标力争达到清水混凝土的施工水平,同时明确本工
