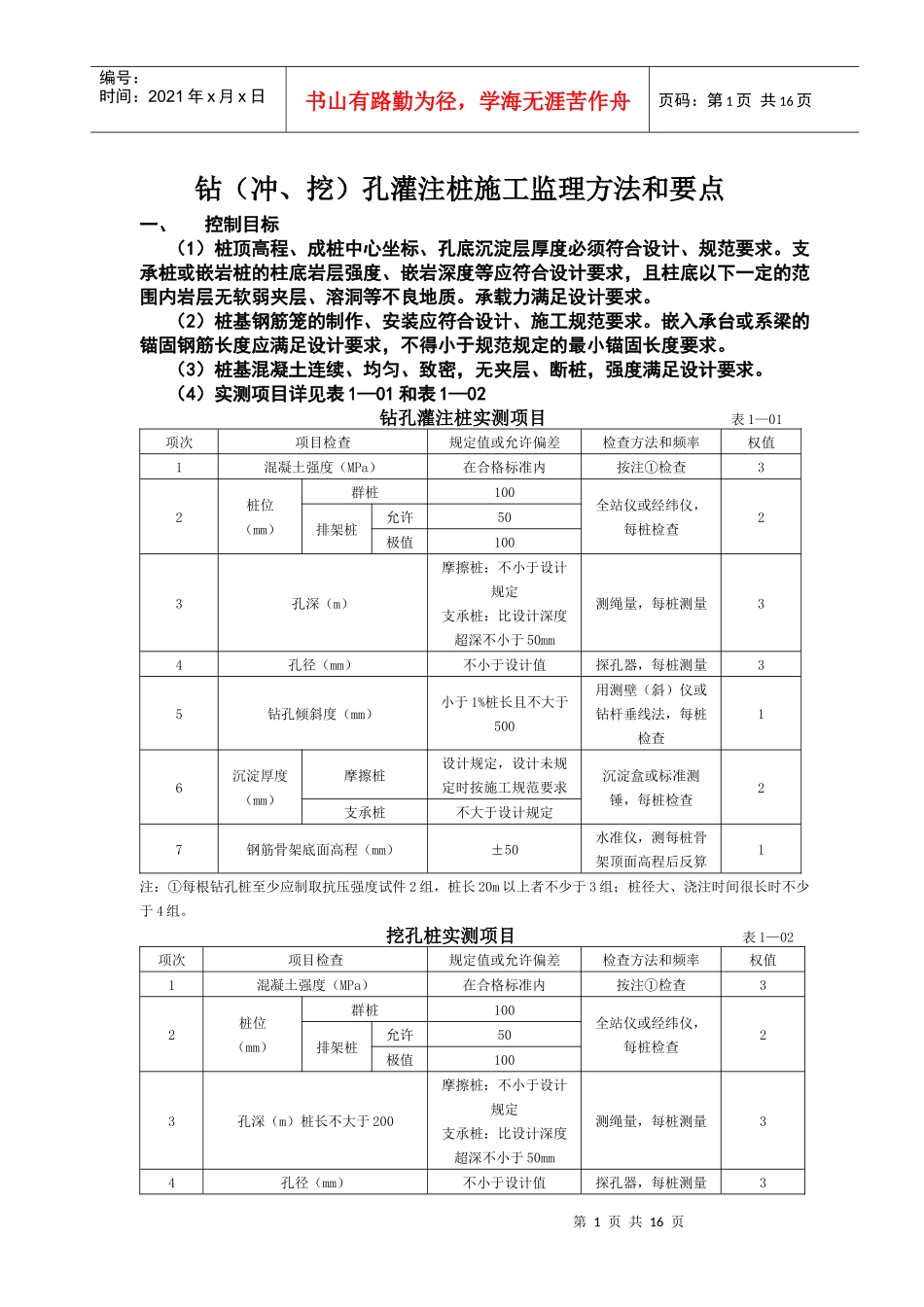

第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共16页钻(冲、挖)孔灌注桩施工监理方法和要点一、控制目标(1)桩顶高程、成桩中心坐标、孔底沉淀层厚度必须符合设计、规范要求
支承桩或嵌岩桩的柱底岩层强度、嵌岩深度等应符合设计要求,且柱底以下一定的范围内岩层无软弱夹层、溶洞等不良地质
承载力满足设计要求
(2)桩基钢筋笼的制作、安装应符合设计、施工规范要求
嵌入承台或系梁的锚固钢筋长度应满足设计要求,不得小于规范规定的最小锚固长度要求
(3)桩基混凝土连续、均匀、致密,无夹层、断桩,强度满足设计要求
(4)实测项目详见表1—01和表1—02钻孔灌注桩实测项目表1—01项次项目检查规定值或允许偏差检查方法和频率权值1混凝土强度(MPa)在合格标准内按注①检查32桩位(mm)群桩100全站仪或经纬仪,每桩检查2排架桩允许50极值1003孔深(m)摩擦桩:不小于设计规定支承桩:比设计深度超深不小于50mm测绳量,每桩测量34孔径(mm)不小于设计值探孔器,每桩测量35钻孔倾斜度(mm)小于1%桩长且不大于500用测壁(斜)仪或钻杆垂线法,每桩检查16沉淀厚度(mm)摩擦桩设计规定,设计未规定时按施工规范要求沉淀盒或标准测锤,每桩检查2支承桩不大于设计规定7钢筋骨架底面高程(mm)±50水准仪,测每桩骨架顶面高程后反算1注:①每根钻孔桩至少应制取抗压强度试件2组,桩长20m以上者不少于3组;桩径大、浇注时间很长时不少于4组
挖孔桩实测项目表1—02项次项目检查规定值或允许偏差检查方法和频率权值1混凝土强度(MPa)在合格标准内按注①检查32桩位(mm)群桩100全站仪或经纬仪,每桩检查2排架桩允许50极值1003孔深(m)桩长不大于200摩擦桩:不小于设计规定支承桩:比设计深度超深不小于50mm测绳量,每桩测量34孔径(mm)不小于设计值探孔器,
