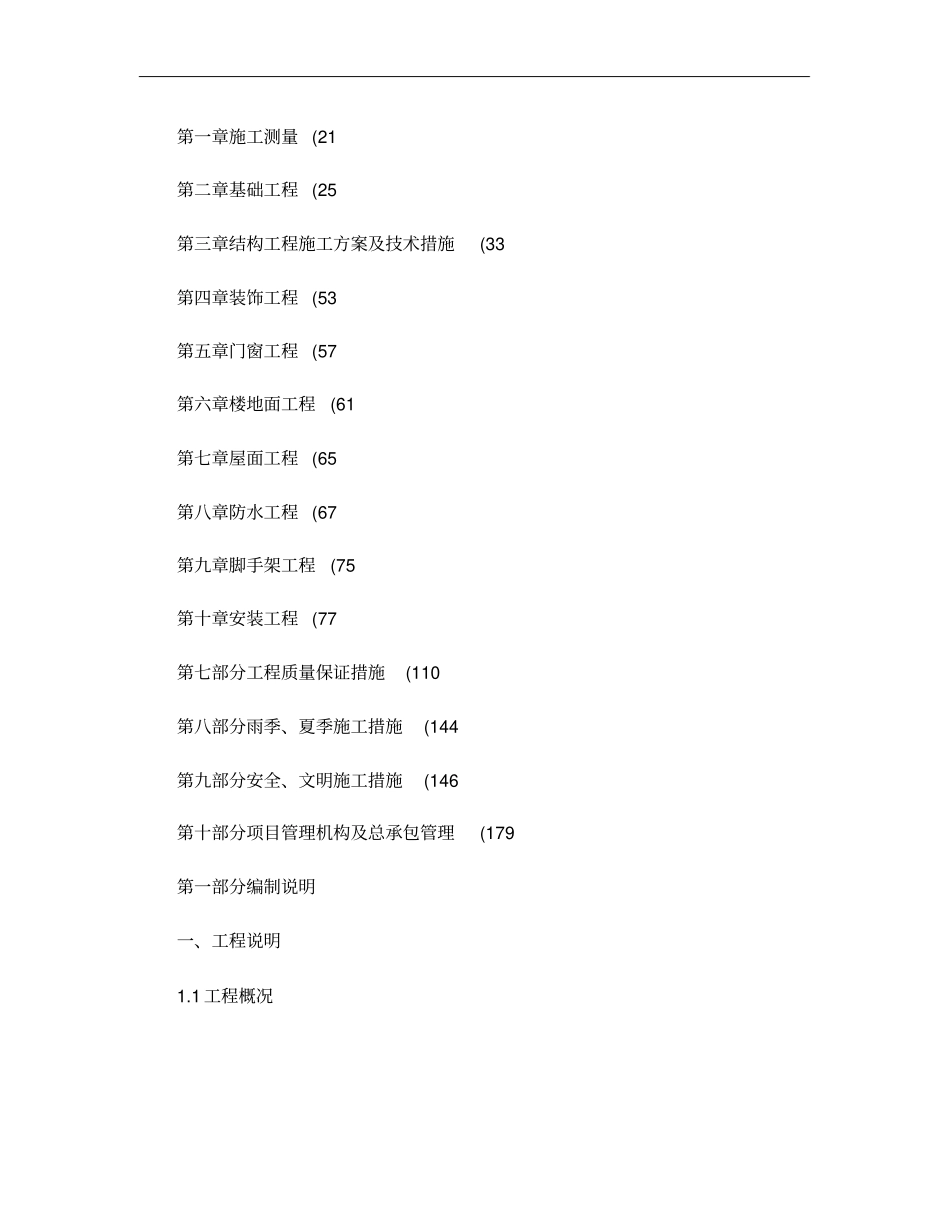

建设单位:南通醋酸纤维有限公司工程名称:四期醋片循环水系统建筑安装工程施工组织设计编制:审核:批准:施工单位:江苏南通二建集团有限公司2006年3月20日目录第一部分编制说明(3第二部分施工总体规划(7第三部分施工准备(10第四部分施工平面布置(13第五部分施工进度计划及保证措施(15第六部分施工方案和技术措施(20第一章施工测量(21第二章基础工程(25第三章结构工程施工方案及技术措施(33第四章装饰工程(53第五章门窗工程(57第六章楼地面工程(61第七章屋面工程(65第八章防水工程(67第九章脚手架工程(75第十章安装工程(77第七部分工程质量保证措施(110第八部分雨季、夏季施工措施(144第九部分安全、文明施工措施(146第十部分项目管理机构及总承包管理(179第一部分编制说明一、工程说明1
1工程概况1
2工程建筑、结构设计概况冷却塔建筑、结构设计概况一览表冷却塔建筑、结构设计概况一览表二、工程特点2
1本工程结构类型较复杂、且施工工期短,劳动力、材料、机械设备一次性投入量较大,施工工期跨越雨季、夏季,季节性施工明显
需要投入大量的劳动力、机械、材料、资金等,所以需精心组织施工,合理调配,方能按期完成
主体施工将跨越雨季、夏季,势必采取行之有效的季节性施工措施
2基础砼面积大,属大体积砼
基础大体积混凝土施工的难点主要在浇筑路线的组织,防止出现施工冷缝,以及养护期的温度监控和处理
拟采取的施工对策:基础混凝土浇筑时我单位将组织2个混凝土施工班组,两班倒24小时不间断施工,严格按组织路线分次浇筑,期间采用塔吊配合,以避免施工冷缝的出现
养护期进行24小时的温度监控
并对重点部位绘制温度曲线图
现场配备足够的保温材料
3环保、安全要求高本工程位于南通市醋酸纤维厂生产区的东部,西侧、南侧比邻原冷却塔,北侧系热电生产区,施工期间厂区正常生产,工厂是一级防火单位,
