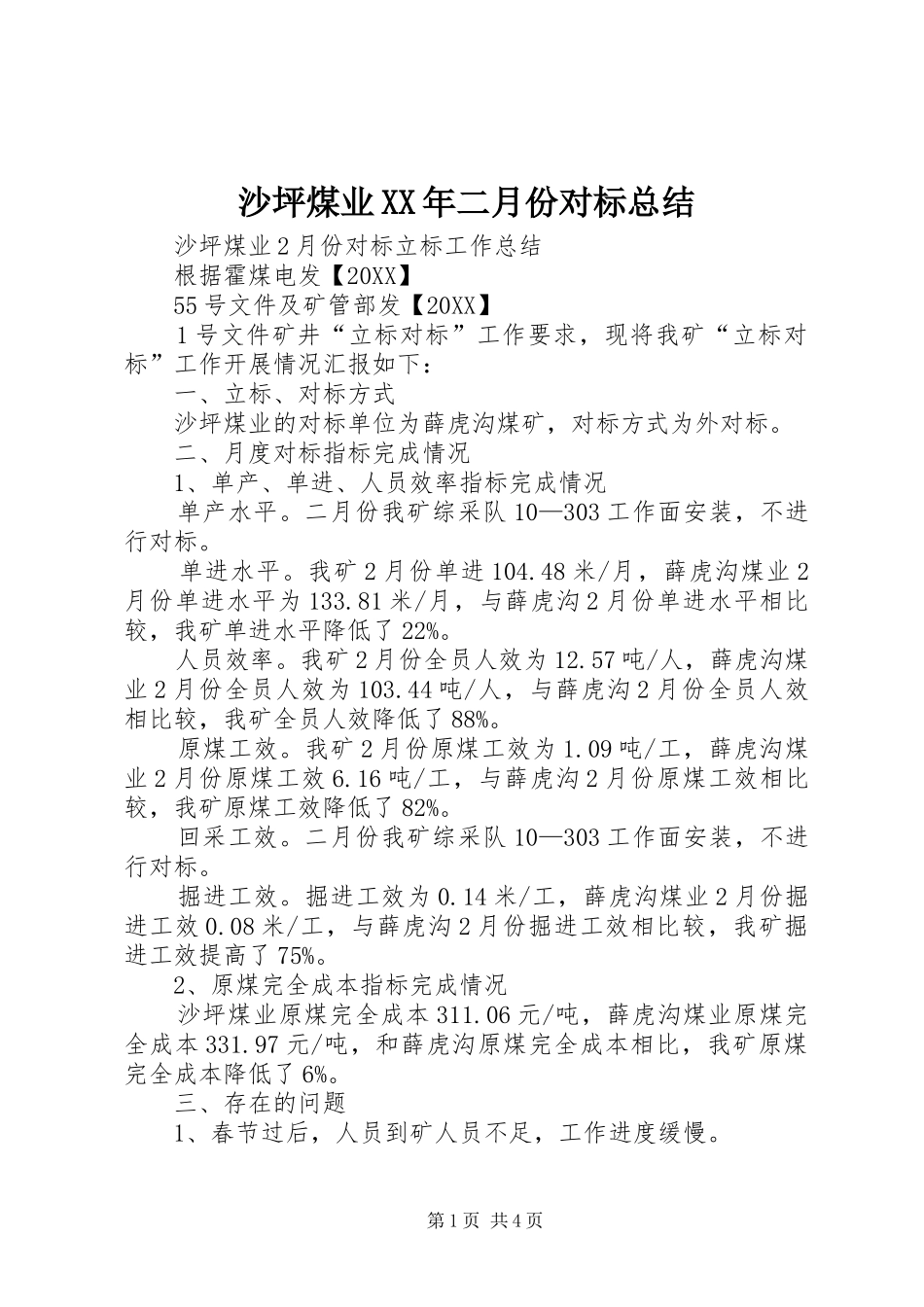

沙坪煤业XX年二月份对标总结沙坪煤业2月份对标立标工作总结根据霍煤电发【20XX】55号文件及矿管部发【20XX】1号文件矿井“立标对标”工作要求,现将我矿“立标对标”工作开展情况汇报如下:一、立标、对标方式沙坪煤业的对标单位为薛虎沟煤矿,对标方式为外对标。二、月度对标指标完成情况1、单产、单进、人员效率指标完成情况单产水平。二月份我矿综采队10—303工作面安装,不进行对标。单进水平。我矿2月份单进104.48米/月,薛虎沟煤业2月份单进水平为133.81米/月,与薛虎沟2月份单进水平相比较,我矿单进水平降低了22%。人员效率。我矿2月份全员人效为12.57吨/人,薛虎沟煤业2月份全员人效为103.44吨/人,与薛虎沟2月份全员人效相比较,我矿全员人效降低了88%。原煤工效。我矿2月份原煤工效为1.09吨/工,薛虎沟煤业2月份原煤工效6.16吨/工,与薛虎沟2月份原煤工效相比较,我矿原煤工效降低了82%。回采工效。二月份我矿综采队10—303工作面安装,不进行对标。掘进工效。掘进工效为0.14米/工,薛虎沟煤业2月份掘进工效0.08米/工,与薛虎沟2月份掘进工效相比较,我矿掘进工效提高了75%。2、原煤完全成本指标完成情况沙坪煤业原煤完全成本311.06元/吨,薛虎沟煤业原煤完全成本331.97元/吨,和薛虎沟原煤完全成本相比,我矿原煤完全成本降低了6%。三、存在的问题1、春节过后,人员到矿人员不足,工作进度缓慢。第1页共4页2、工作面顶板破碎,且放假期间工作面底板部分段底鼓,人员进行起底落道,增加额外劳动力。2月13日至2月15日进行底鼓起底。3、10—303工作面由于顶板破碎,由原来的机组刷扩更改为人工刷扩,造成刷扩进度缓慢。2月13日至2月26日2、人员结构指标完成情况沙坪煤业2月份全矿在册人数为534人,其中采掘一线队组274人,井下辅助人数为147人,地面生产人数为113人。井下一线人数/井下辅助人数/地面生产人数=1:0.56:0.46。四、对标取得的经验成果1、由机电科成立专门的机电检修组,主要对采掘核心设备进行检修、维护、保养,减少了机电事故机电非伤亡事故影响,提高了生产效率。2、生产科每月安排三天时间,由专人对采掘工作面工艺工序进行测定,从人员、时段、工艺、工具、工序、系统和环境等变化情况进行排查,详细记录各工艺工序用时及影响因素,分析总结、定员定岗、找出不足,提出整改措施,优化工艺流程。五、针对性措施1、加强支护管理一是加强泵站管理,确保回采工作面两巷超前支护及工作面支架初撑力达标,二是加强矿压监测工作,确保在线监测系统数据传输不中断,数据真实有效,每天并进行分析总结,三是加强综掘工作面临时支护管理,坚持使用吊环前探梁临时支护,确保临时支护完好支护有效,严禁空顶作业。2、跟班追踪,抓工时工序利用由生产科每班安排专人对采掘工作面工艺工序进行测定,从人员、时段、工艺、工具、工序、系统和环境等变化情况进行排查,详细记录各工艺工序用时及影响因素,分析总结、定员定岗、找出不足,提出整改措施,优化工艺流程。3、抓设备检修质量,加大考核力度严格执行精益化检修,安排机电科人员检修班跟班,落实检修质量,减少非计划检修,提高开机时间,缩短对生产影响的时间,明确设备包机责任人,第2页共4页严格落实检修班工作量及检修质量,设备运行率与检修班工资挂钩,考核兑现。4、加大材料回收利用,降低生产成本加大回采队支护材料回收利用,由回采队回撤出来的棚梁、棚腿构木、木楔安排专人进行检查验收,经检查验收合格的支护材料进行再次利用,对于棚梁、棚腿弯曲、变形的材料进行维修复用,提高材料回收复用力度,降低原煤成本。六、下一步工作计划1、进一步强化“立标对标”活动,全面开展单产单进提升攻坚活动。一是继续开展采掘系统“立标对标”活动,与薛虎沟单产单进、原煤生产效率、掘进工效进行对比,查找不足,采取相应措施,二是由生产科每班安排专人对采掘工作面工艺工序进行实测,详细记录各工艺用时,影响因素及时间,分析总结,找出不足,提出改进措施。2、加大支护材料把关、考核、回收力度,减少成本的浪费加强材料管理,严格材料的审批,加大回收复用、修旧利废工作,将材料划分为一次性消耗的直...
