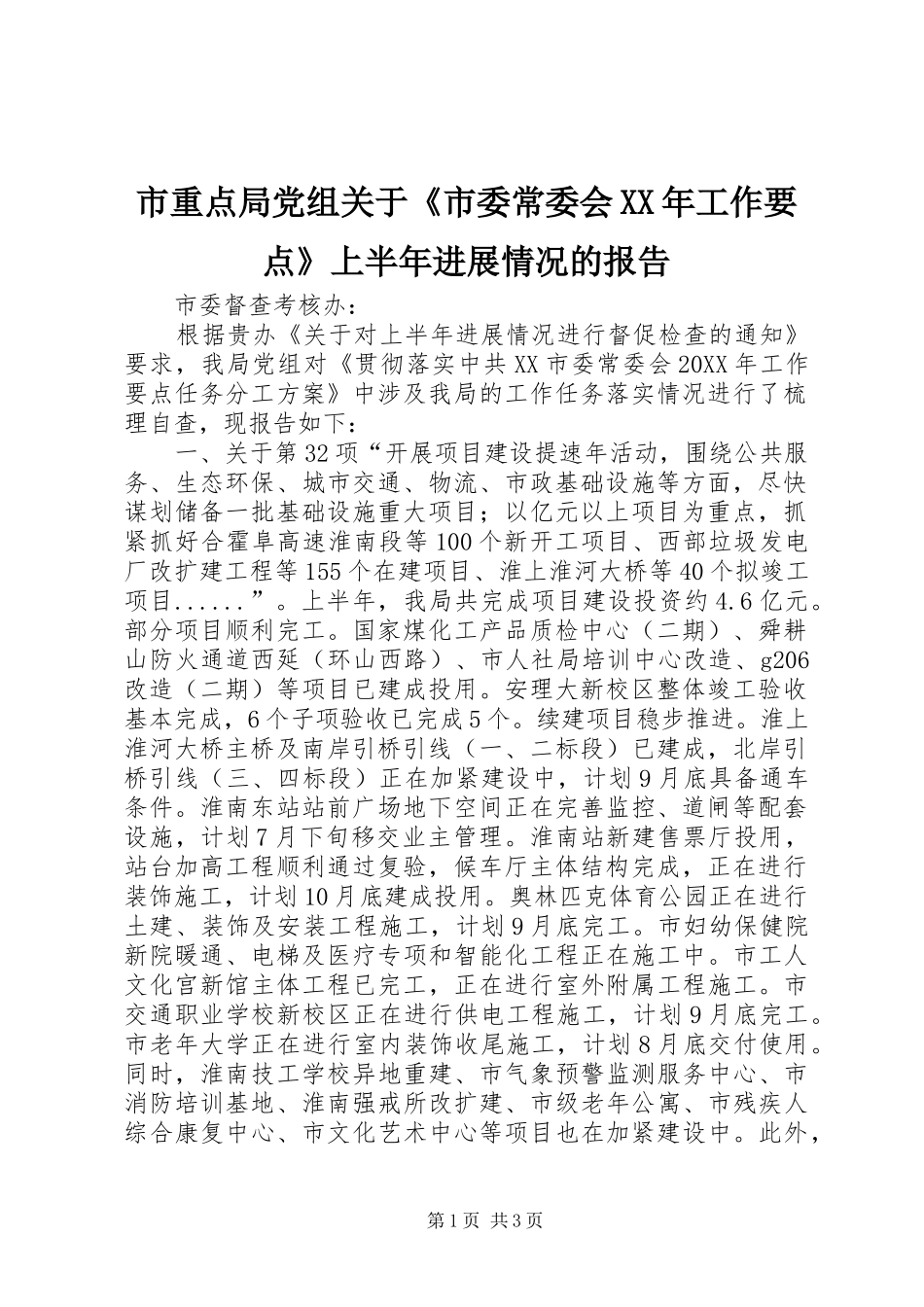

市重点局党组关于《市委常委会XX年工作要点》上半年进展情况的报告市委督查考核办:根据贵办《关于对上半年进展情况进行督促检查的通知》要求,我局党组对《贯彻落实中共XX市委常委会20XX年工作要点任务分工方案》中涉及我局的工作任务落实情况进行了梳理自查,现报告如下:一、关于第32项“开展项目建设提速年活动,围绕公共服务、生态环保、城市交通、物流、市政基础设施等方面,尽快谋划储备一批基础设施重大项目;以亿元以上项目为重点,抓紧抓好合霍阜高速淮南段等100个新开工项目、西部垃圾发电厂改扩建工程等155个在建项目、淮上淮河大桥等40个拟竣工项目
上半年,我局共完成项目建设投资约4
部分项目顺利完工
国家煤化工产品质检中心(二期)、舜耕山防火通道西延(环山西路)、市人社局培训中心改造、g206改造(二期)等项目已建成投用
安理大新校区整体竣工验收基本完成,6个子项验收已完成5个
续建项目稳步推进
淮上淮河大桥主桥及南岸引桥引线(一、二标段)已建成,北岸引桥引线(三、四标段)正在加紧建设中,计划9月底具备通车条件
淮南东站站前广场地下空间正在完善监控、道闸等配套设施,计划7月下旬移交业主管理
淮南站新建售票厅投用,站台加高工程顺利通过复验,候车厅主体结构完成,正在进行装饰施工,计划10月底建成投用
奥林匹克体育公园正在进行土建、装饰及安装工程施工,计划9月底完工
市妇幼保健院新院暖通、电梯及医疗专项和智能化工程正在施工中
市工人文化宫新馆主体工程已完工,正在进行室外附属工程施工
市交通职业学校新校区正在进行供电工程施工,计划9月底完工
市老年大学正在进行室内装饰收尾施工,计划8月底交付使用
同时,淮南技工学校异地重建、市气象预警监测服务中心、市消防培训基地、淮南强戒所改扩建、市级老年公寓、市残疾人综合康复中心、市文化艺术中心等项目也在加紧建设中
此外,第1页共3页淮
