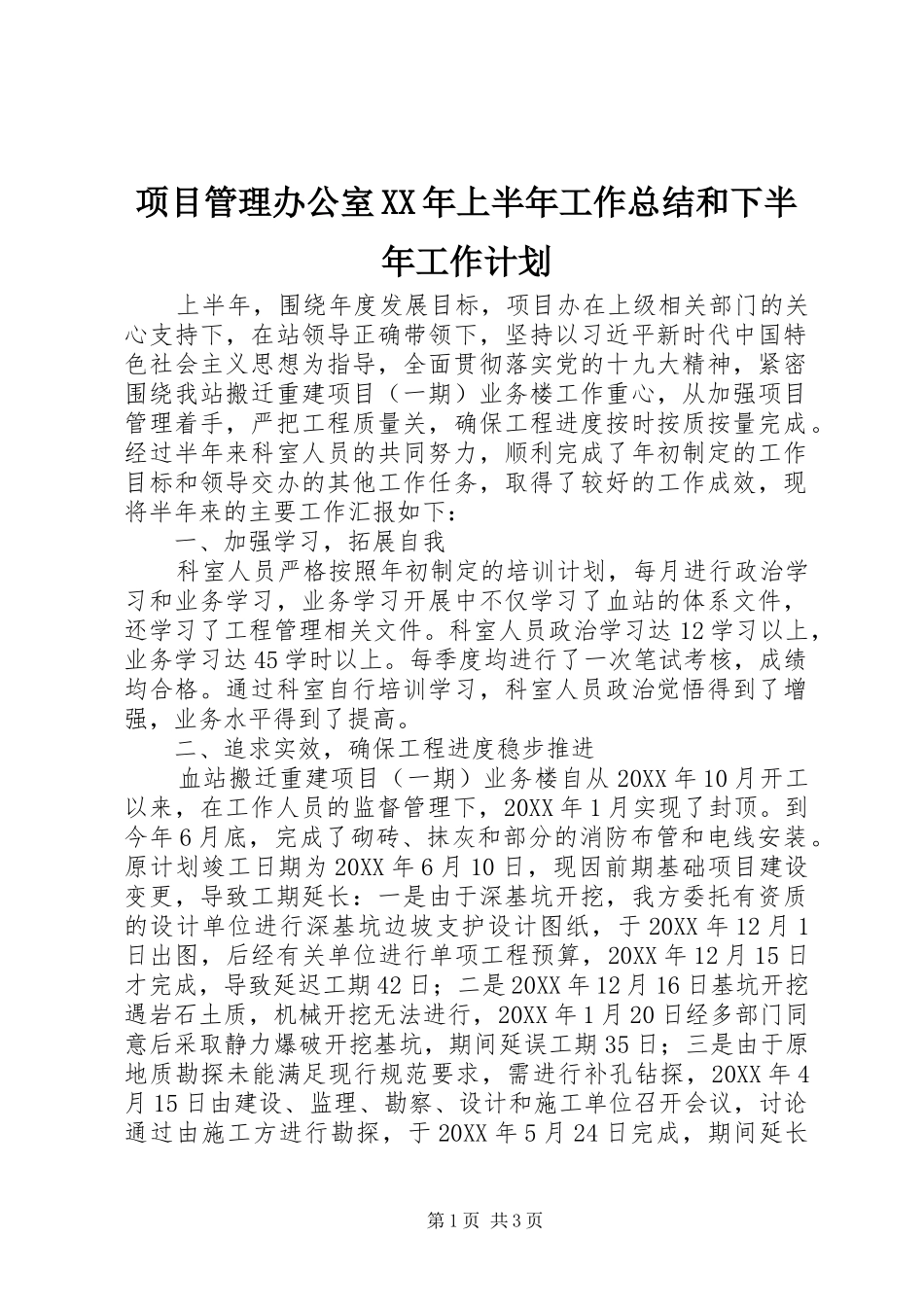

项目管理办公室XX年上半年工作总结和下半年工作计划上半年,围绕年度发展目标,项目办在上级相关部门的关心支持下,在站领导正确带领下,坚持以习近平新时代中国特色社会主义思想为指导,全面贯彻落实党的十九大精神,紧密围绕我站搬迁重建项目(一期)业务楼工作重心,从加强项目管理着手,严把工程质量关,确保工程进度按时按质按量完成
经过半年来科室人员的共同努力,顺利完成了年初制定的工作目标和领导交办的其他工作任务,取得了较好的工作成效,现将半年来的主要工作汇报如下:一、加强学习,拓展自我科室人员严格按照年初制定的培训计划,每月进行政治学习和业务学习,业务学习开展中不仅学习了血站的体系文件,还学习了工程管理相关文件
科室人员政治学习达12学习以上,业务学习达45学时以上
每季度均进行了一次笔试考核,成绩均合格
通过科室自行培训学习,科室人员政治觉悟得到了增强,业务水平得到了提高
二、追求实效,确保工程进度稳步推进血站搬迁重建项目(一期)业务楼自从20XX年10月开工以来,在工作人员的监督管理下,20XX年1月实现了封顶
到今年6月底,完成了砌砖、抹灰和部分的消防布管和电线安装
原计划竣工日期为20XX年6月10日,现因前期基础项目建设变更,导致工期延长:一是由于深基坑开挖,我方委托有资质的设计单位进行深基坑边坡支护设计图纸,于20XX年12月1日出图,后经有关单位进行单项工程预算,20XX年12月15日才完成,导致延迟工期42日;二是20XX年12月16日基坑开挖遇岩石土质,机械开挖无法进行,20XX年1月20日经多部门同意后采取静力爆破开挖基坑,期间延误工期35日;三是由于原地质勘探未能满足现行规范要求,需进行补孔钻探,20XX年4月15日由建设、监理、勘察、设计和施工单位召开会议,讨论通过由施工方进行勘探,于20XX年5月24日完成,期间延长第1页共3页44日工期
