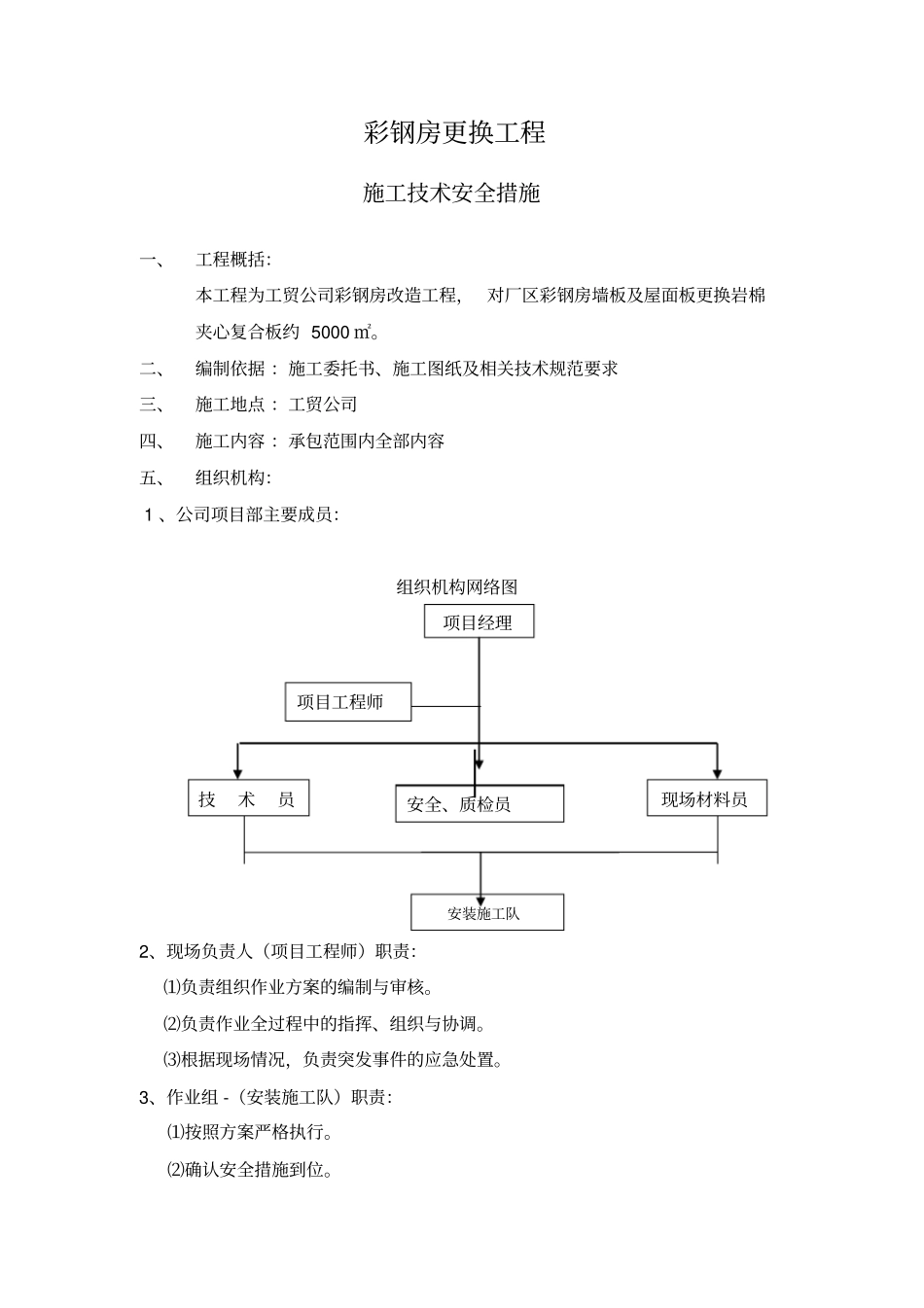

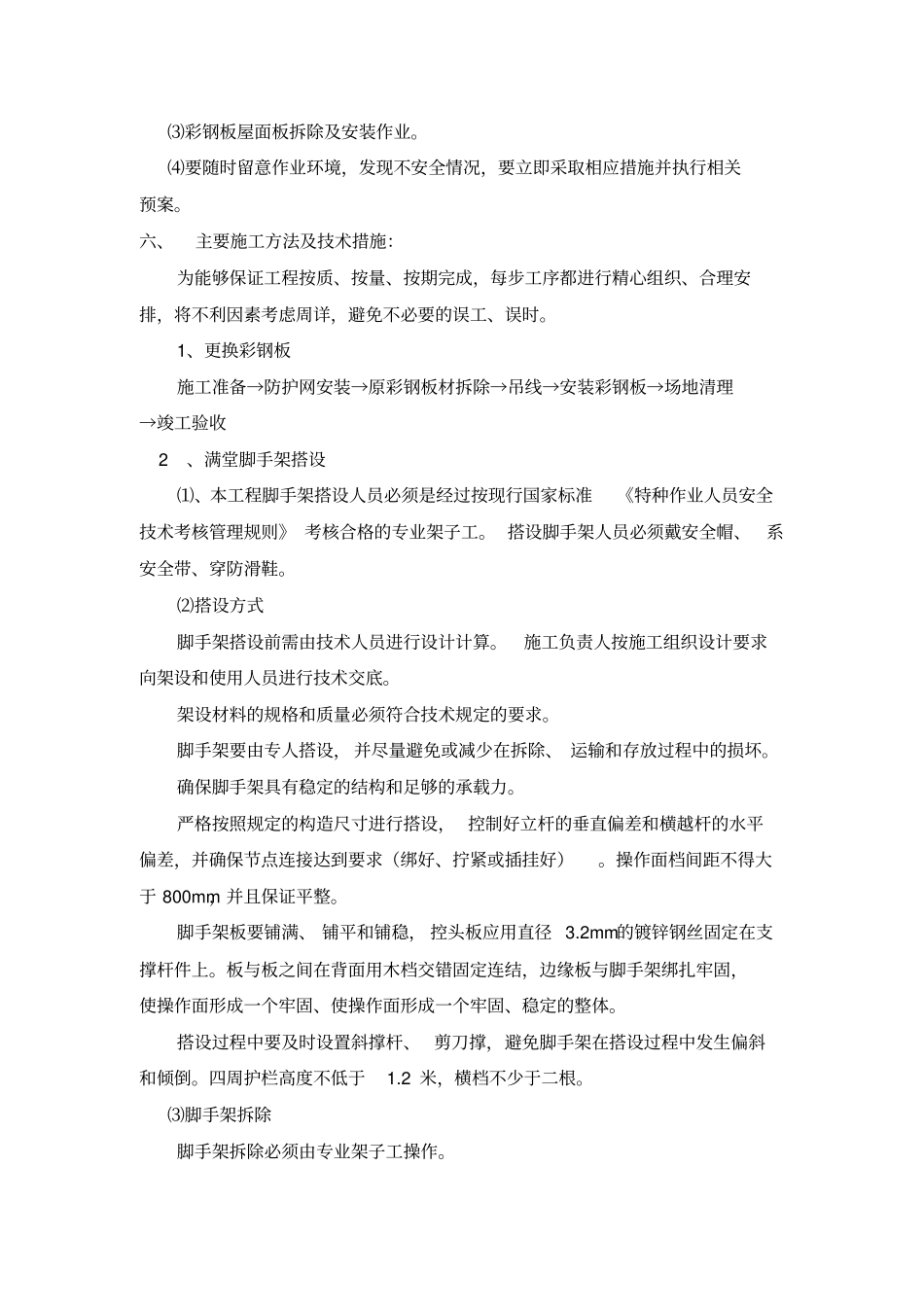

曹村工贸公司彩钢房更换工程施工技术安全措施建设单位:施工单位:分管领导:安全负责人:安全生产部:项目经理:现场负责人:编制人:现场监督:2017年10月彩钢房更换工程施工技术安全措施一、工程概括:本工程为工贸公司彩钢房改造工程,对厂区彩钢房墙板及屋面板更换岩棉夹心复合板约5000㎡。二、编制依据:施工委托书、施工图纸及相关技术规范要求三、施工地点:工贸公司四、施工内容:承包范围内全部内容五、组织机构:1、公司项目部主要成员:组织机构网络图2、现场负责人(项目工程师)职责:⑴负责组织作业方案的编制与审核。⑵负责作业全过程中的指挥、组织与协调。⑶根据现场情况,负责突发事件的应急处置。3、作业组-(安装施工队)职责:⑴按照方案严格执行。⑵确认安全措施到位。技术员现场材料员项目经理安全、质检员项目工程师安装施工队⑶彩钢板屋面板拆除及安装作业。⑷要随时留意作业环境,发现不安全情况,要立即采取相应措施并执行相关预案。六、主要施工方法及技术措施:为能够保证工程按质、按量、按期完成,每步工序都进行精心组织、合理安排,将不利因素考虑周详,避免不必要的误工、误时。1、更换彩钢板施工准备→防护网安装→原彩钢板材拆除→吊线→安装彩钢板→场地清理→竣工验收2、满堂脚手架搭设⑴、本工程脚手架搭设人员必须是经过按现行国家标准《特种作业人员安全技术考核管理规则》考核合格的专业架子工。搭设脚手架人员必须戴安全帽、系安全带、穿防滑鞋。⑵搭设方式脚手架搭设前需由技术人员进行设计计算。施工负责人按施工组织设计要求向架设和使用人员进行技术交底。架设材料的规格和质量必须符合技术规定的要求。脚手架要由专人搭设,并尽量避免或减少在拆除、运输和存放过程中的损坏。确保脚手架具有稳定的结构和足够的承载力。严格按照规定的构造尺寸进行搭设,控制好立杆的垂直偏差和横越杆的水平偏差,并确保节点连接达到要求(绑好、拧紧或插挂好)。操作面档间距不得大于800mm,并且保证平整。脚手架板要铺满、铺平和铺稳,控头板应用直径3.2mm的镀锌钢丝固定在支撑杆件上。板与板之间在背面用木档交错固定连结,边缘板与脚手架绑扎牢固,使操作面形成一个牢固、使操作面形成一个牢固、稳定的整体。搭设过程中要及时设置斜撑杆、剪刀撑,避免脚手架在搭设过程中发生偏斜和倾倒。四周护栏高度不低于1.2米,横档不少于二根。⑶脚手架拆除脚手架拆除必须由专业架子工操作。拆除脚手架时应清除脚手呆上杂物及地面障碍物。拆除作业必由上而下逐层进行,严禁上下同时作业。拆除时钢管、扣件不得随处乱扔,并应及时搬离现场。3、施工注意事项:采用的屋面板应与原屋面板规格一致。采用100厚岩棉彩钢夹芯板,压型钢板0.6mm厚,檩条暗藏型双层压型钢板复合保温隔热屋面。屋面板长向顺屋面坡度方向铺设,在安装过程中以檐口线平直为基准,拉线定位校核,相邻两板板头错位差不能大于3mm,板的波纹垂直于檐口基准线。屋脊处两坡面板不能发生重叠,开逢最大处不超过100mm,相邻两板长边压扣互咬,用专用夹具压实连为整体。压型钢板安装完毕后,要认真做好成品保护,板面不允许弯折或划伤。脊板安装:脊板安装铺盖方向应与当地风雨常年主导方向相反。脊板左右两侧与两坡屋面板搭接长度不小于500mm,两脊板搭接长度不小于200mm。4、施工步骤序号基本施工步骤负责人安全审核1施工准备根据作业内容及公司要求,由项目负责人组织参加作业的各单位负责人及相关专业技术人员,召开作业前会议,明确作业内容、程序和步骤,进行作业安全分析等。准备好所需工机具和相关材料,并进行规则摆放。依据经过审批的作业方案及安全要求,由项目负责人组织所有作业人员及相关人员召开作业前安全会议,对施工现场进行技术、安全及人员分工交底,强调安全注意事项。2安装防护网(或安装外脚手架)挑檐外露时,可以安装防护网,沿屋檐周圈每隔2m安装钢管支架,最后安装防护网挑檐在坡屋顶内不具备安装防护网,可以搭设外脚手架3原彩板拆除施工人员佩戴好劳保用品,系好安全带,防止砸伤碰伤坠落。4吊线吊线,使安装时彩板保持水平5彩板安装施工人员佩戴好劳保用品,系好...
