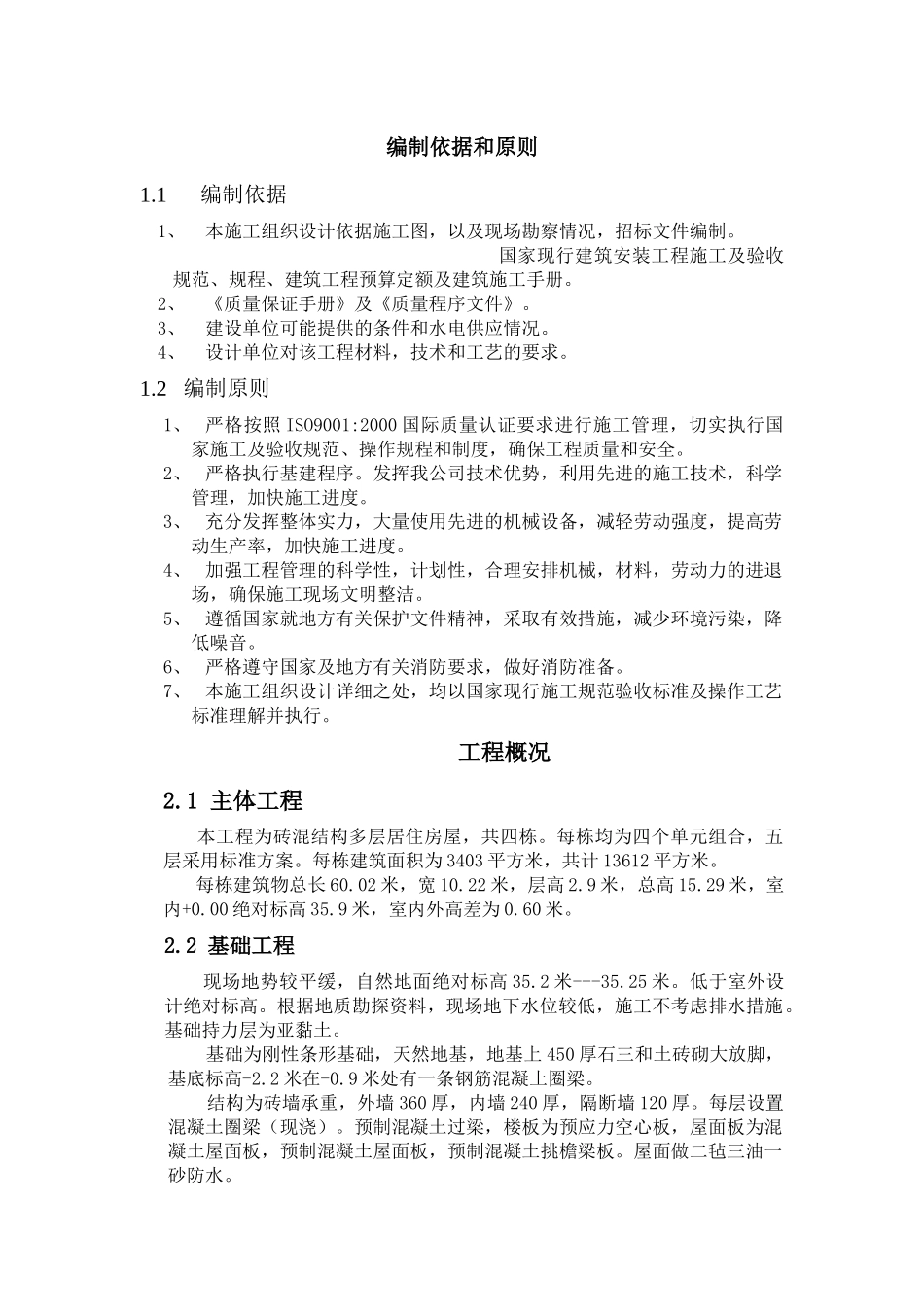

编制依据和原则1
1编制依据1、本施工组织设计依据施工图,以及现场勘察情况,招标文件编制
国家现行建筑安装工程施工及验收规范、规程、建筑工程预算定额及建筑施工手册
2、《质量保证手册》及《质量程序文件》
3、建设单位可能提供的条件和水电供应情况
4、设计单位对该工程材料,技术和工艺的要求
2编制原则1、严格按照ISO9001:2000国际质量认证要求进行施工管理,切实执行国家施工及验收规范、操作规程和制度,确保工程质量和安全
2、严格执行基建程序
发挥我公司技术优势,利用先进的施工技术,科学管理,加快施工进度
3、充分发挥整体实力,大量使用先进的机械设备,减轻劳动强度,提高劳动生产率,加快施工进度
4、加强工程管理的科学性,计划性,合理安排机械,材料,劳动力的进退场,确保施工现场文明整洁
5、遵循国家就地方有关保护文件精神,采取有效措施,减少环境污染,降低噪音
6、严格遵守国家及地方有关消防要求,做好消防准备
7、本施工组织设计详细之处,均以国家现行施工规范验收标准及操作工艺标准理解并执行
1主体工程本工程为砖混结构多层居住房屋,共四栋
每栋均为四个单元组合,五层采用标准方案
每栋建筑面积为3403平方米,共计13612平方米
每栋建筑物总长60
02米,宽10
22米,层高2
9米,总高15
29米,室内+0
00绝对标高35
9米,室内外高差为0
2基础工程现场地势较平缓,自然地面绝对标高35
2米---35
低于室外设计绝对标高
根据地质勘探资料,现场地下水位较低,施工不考虑排水措施
基础持力层为亚黏土
基础为刚性条形基础,天然地基,地基上450厚石三和土砖砌大放脚,基底标高-2
9米处有一条钢筋混凝土圈梁
结构为砖墙承重,外墙360厚,内墙240厚,隔断墙120厚
每层设置混凝土圈梁(现浇)
预制混凝土过梁,楼板为预应
