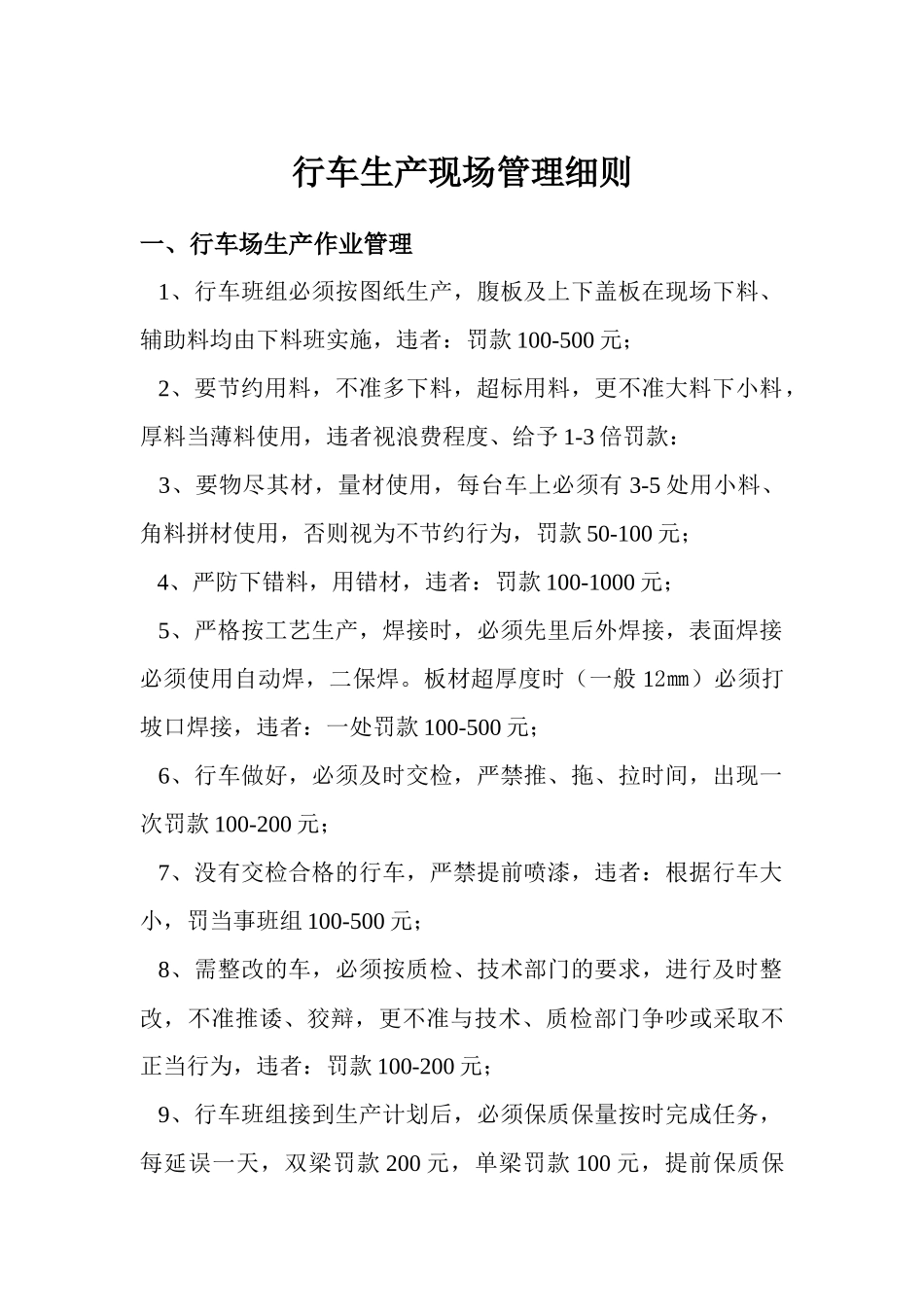

行车生产现场管理细则一、行车场生产作业管理1、行车班组必须按图纸生产,腹板及上下盖板在现场下料、辅助料均由下料班实施,违者:罚款100-500元;2、要节约用料,不准多下料,超标用料,更不准大料下小料,厚料当薄料使用,违者视浪费程度、给予1-3倍罚款:3、要物尽其材,量材使用,每台车上必须有3-5处用小料、角料拼材使用,否则视为不节约行为,罚款50-100元;4、严防下错料,用错材,违者:罚款100-1000元;5、严格按工艺生产,焊接时,必须先里后外焊接,表面焊接必须使用自动焊,二保焊

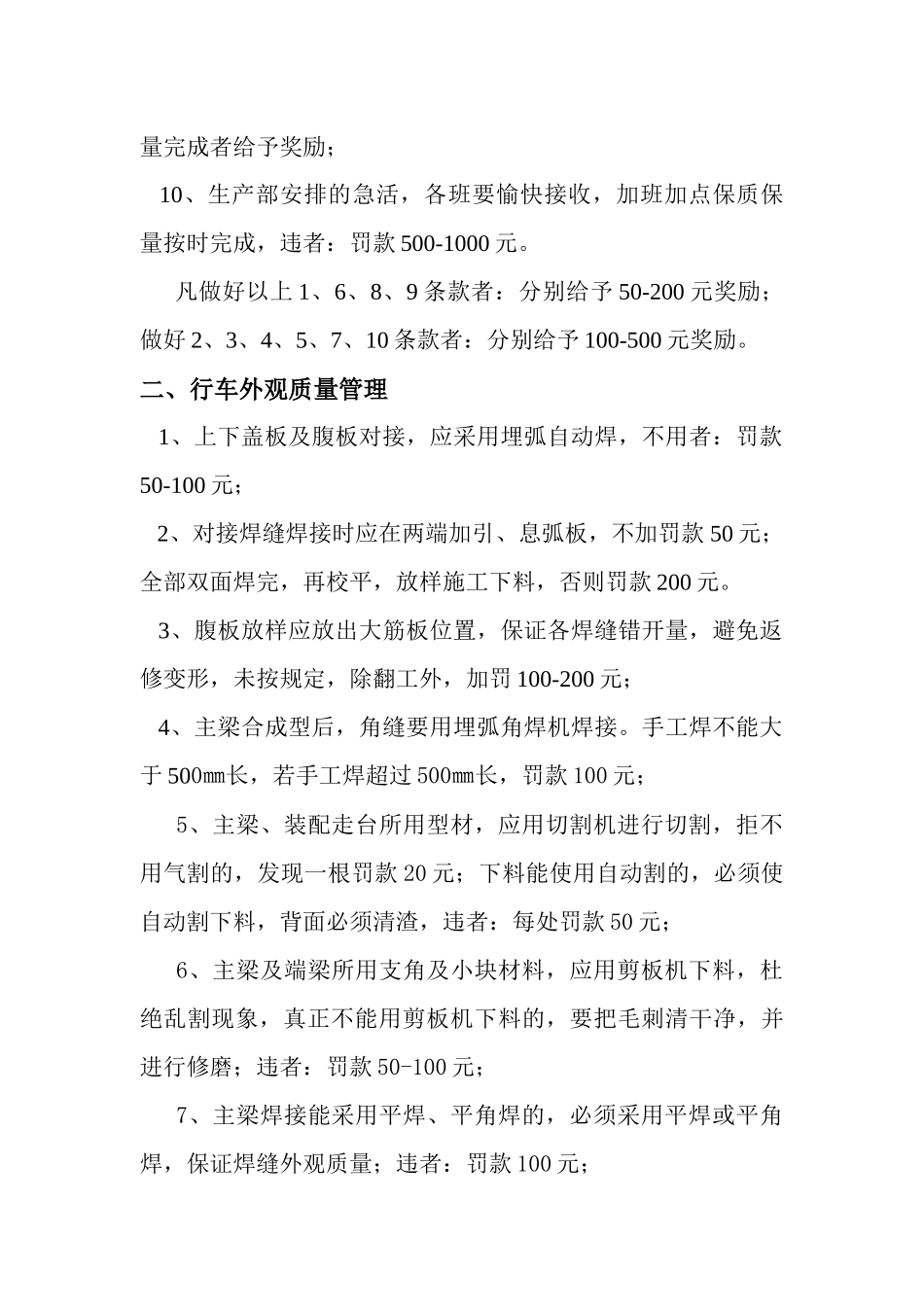

板材超厚度时(一般12㎜)必须打坡口焊接,违者:一处罚款100-500元;6、行车做好,必须及时交检,严禁推、拖、拉时间,出现一次罚款100-200元;7、没有交检合格的行车,严禁提前喷漆,违者:根据行车大小,罚当事班组100-500元;8、需整改的车,必须按质检、技术部门的要求,进行及时整改,不准推诿、狡辩,更不准与技术、质检部门争吵或采取不正当行为,违者:罚款100-200元;9、行车班组接到生产计划后,必须保质保量按时完成任务,每延误一天,双梁罚款200元,单梁罚款100元,提前保质保量完成者给予奖励;10、生产部安排的急活,各班要愉快接收,加班加点保质保量按时完成,违者:罚款500-1000元
凡做好以上1、6、8、9条款者:分别给予50-200元奖励;做好2、3、4、5、7、10条款者:分别给予100-500元奖励

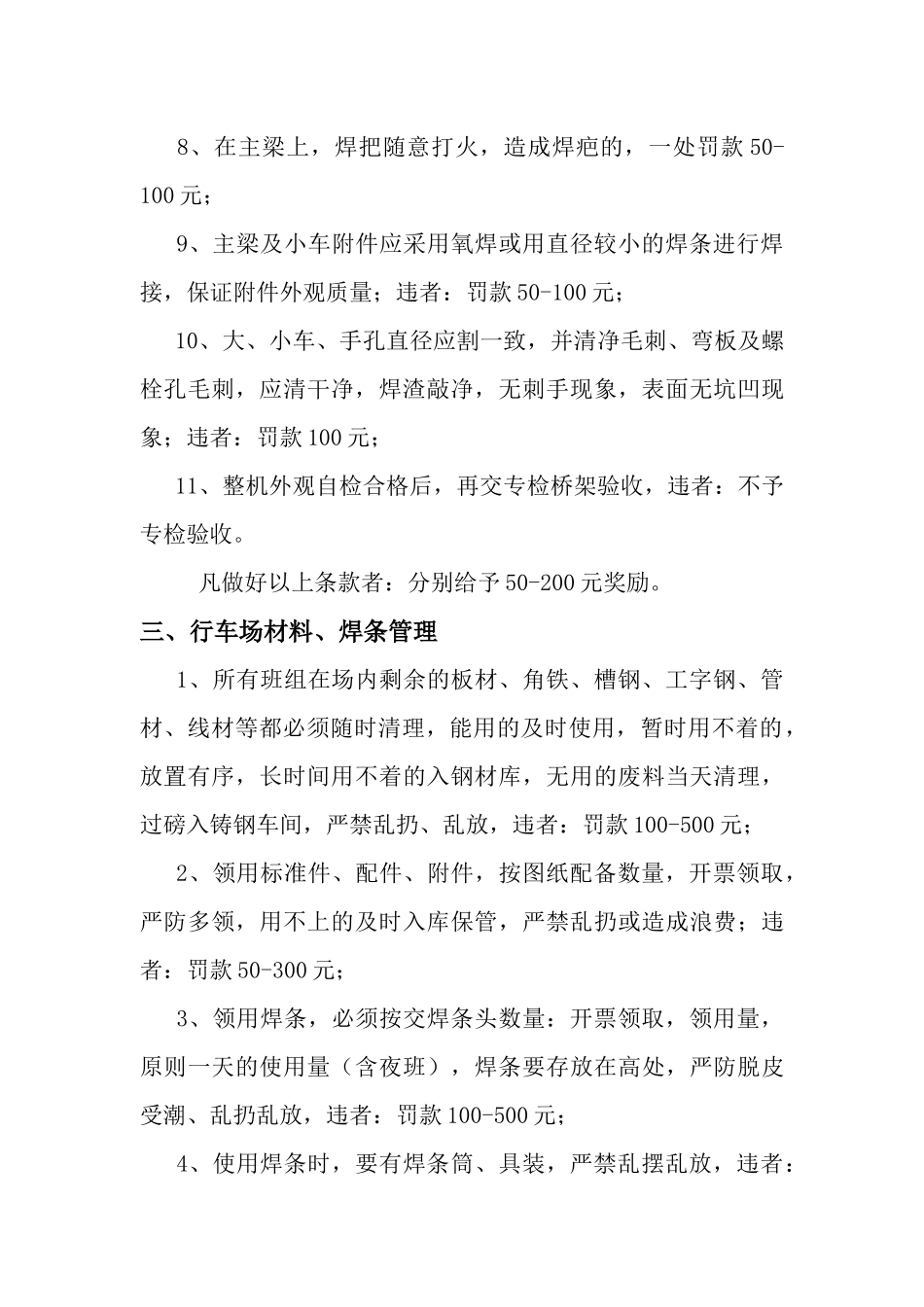

二、行车外观质量管理1、上下盖板及腹板对接,应采用埋弧自动焊,不用者:罚款50-100元;2、对接焊缝焊接时应在两端加引、息弧板,不加罚款50元;全部双面焊完,再校平,放样施工下料,否则罚款200元
3、腹板放样应放出大筋板位置,保证各焊缝错开量,避免返修变形,未按规定,除翻工外,加罚100-200元;4、主梁合成型后,角缝要用埋弧角焊机焊接
手工焊不能大于500㎜长
