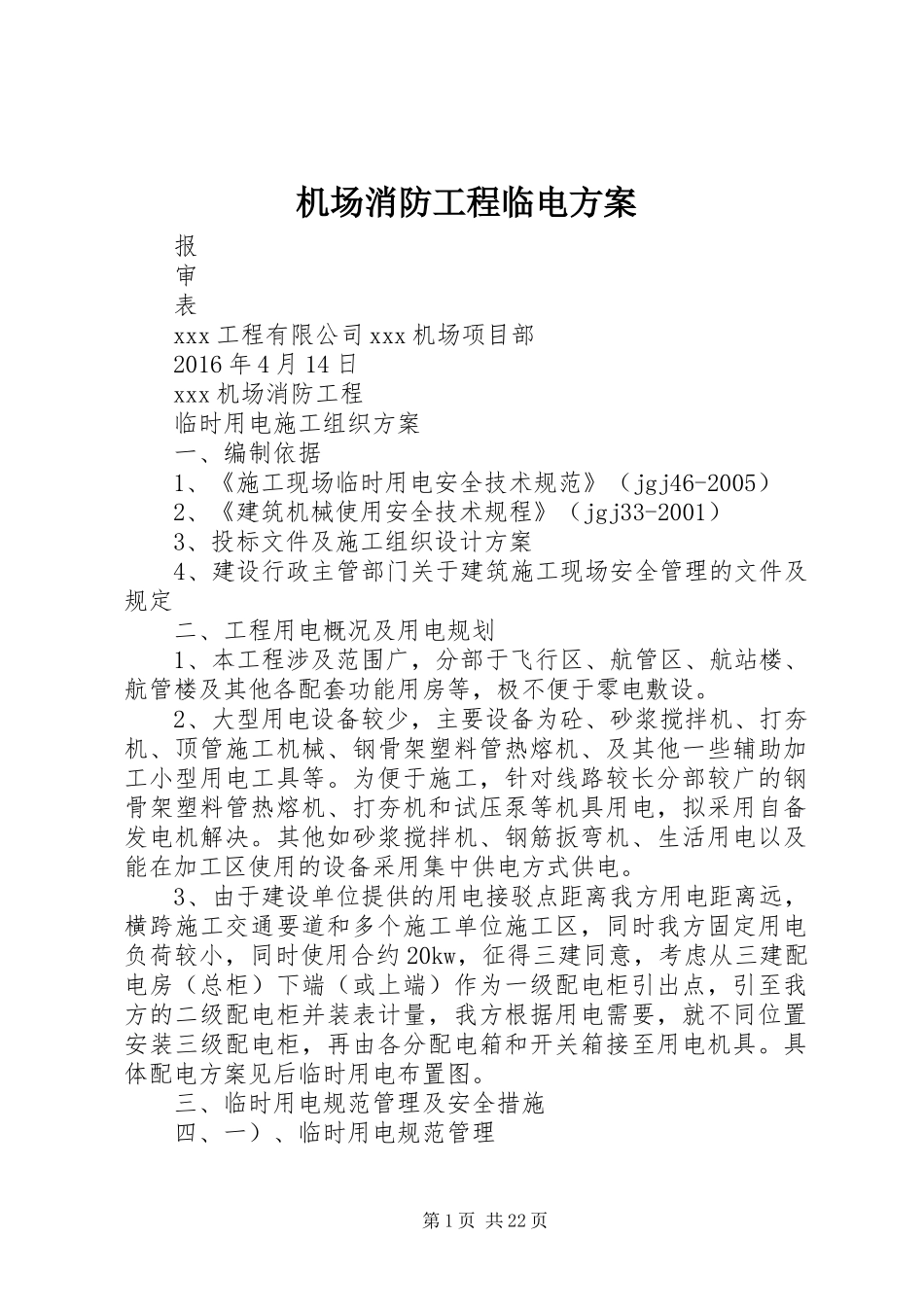

机场消防工程临电方案报审表xxx工程有限公司xxx机场项目部2016年4月14日xxx机场消防工程临时用电施工组织方案一、编制依据1、《施工现场临时用电安全技术规范》(jgj46-2005)2、《建筑机械使用安全技术规程》(jgj33-2001)3、投标文件及施工组织设计方案4、建设行政主管部门关于建筑施工现场安全管理的文件及规定二、工程用电概况及用电规划1、本工程涉及范围广,分部于飞行区、航管区、航站楼、航管楼及其他各配套功能用房等,极不便于零电敷设
2、大型用电设备较少,主要设备为砼、砂浆搅拌机、打夯机、顶管施工机械、钢骨架塑料管热熔机、及其他一些辅助加工小型用电工具等
为便于施工,针对线路较长分部较广的钢骨架塑料管热熔机、打夯机和试压泵等机具用电,拟采用自备发电机解决
其他如砂浆搅拌机、钢筋扳弯机、生活用电以及能在加工区使用的设备采用集中供电方式供电
3、由于建设单位提供的用电接驳点距离我方用电距离远,横跨施工交通要道和多个施工单位施工区,同时我方固定用电负荷较小,同时使用合约20kw,征得三建同意,考虑从三建配电房(总柜)下端(或上端)作为一级配电柜引出点,引至我方的二级配电柜并装表计量,我方根据用电需要,就不同位置安装三级配电柜,再由各分配电箱和开关箱接至用电机具
具体配电方案见后临时用电布置图

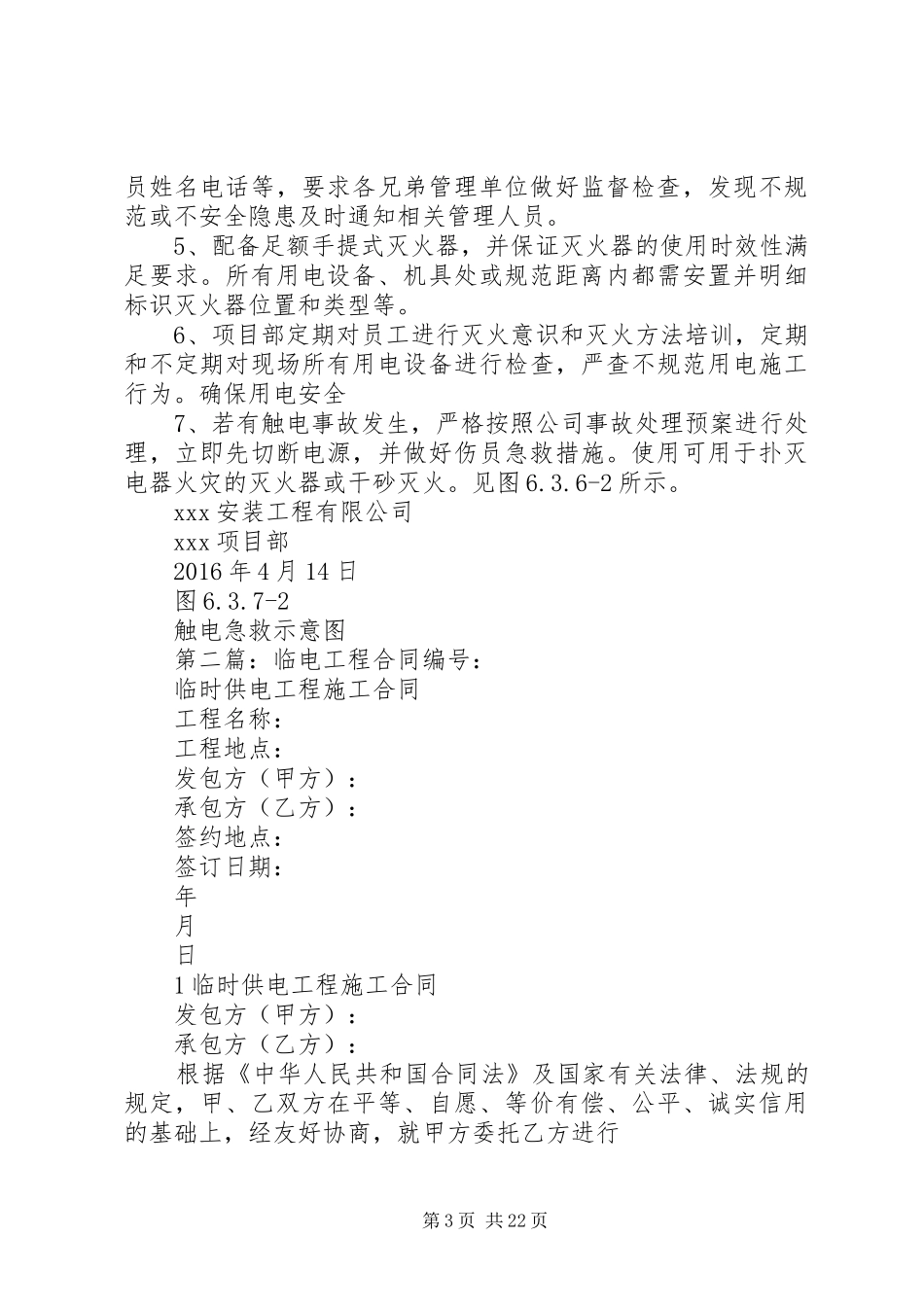

三、临时用电规范管理及安全措施四、一)、临时用电规范管理第1页共22页1、整个施工现场临时用电线路及设备采用三级配电二级保护,整个施工现场采用tn-s接零保护系统,配电箱做重复接地处理
2、现场照明与动力用电分开设置,在保证照明及生活用电安全的前提下,尽可能保证照明用电和动力用电互不干扰
3、开关箱应符合“一机、一闸、一漏、一保护”的要求,且漏电开关的漏电动作电流不应大于30ma,额定漏电动作时间不应大于0
4、熔断器应选用具有可靠灭弧分断功能的产品
5、设备的金属
