复地(集团)股份有限公司流程手册支持文件编号:FT-GC-ZY002版本:1

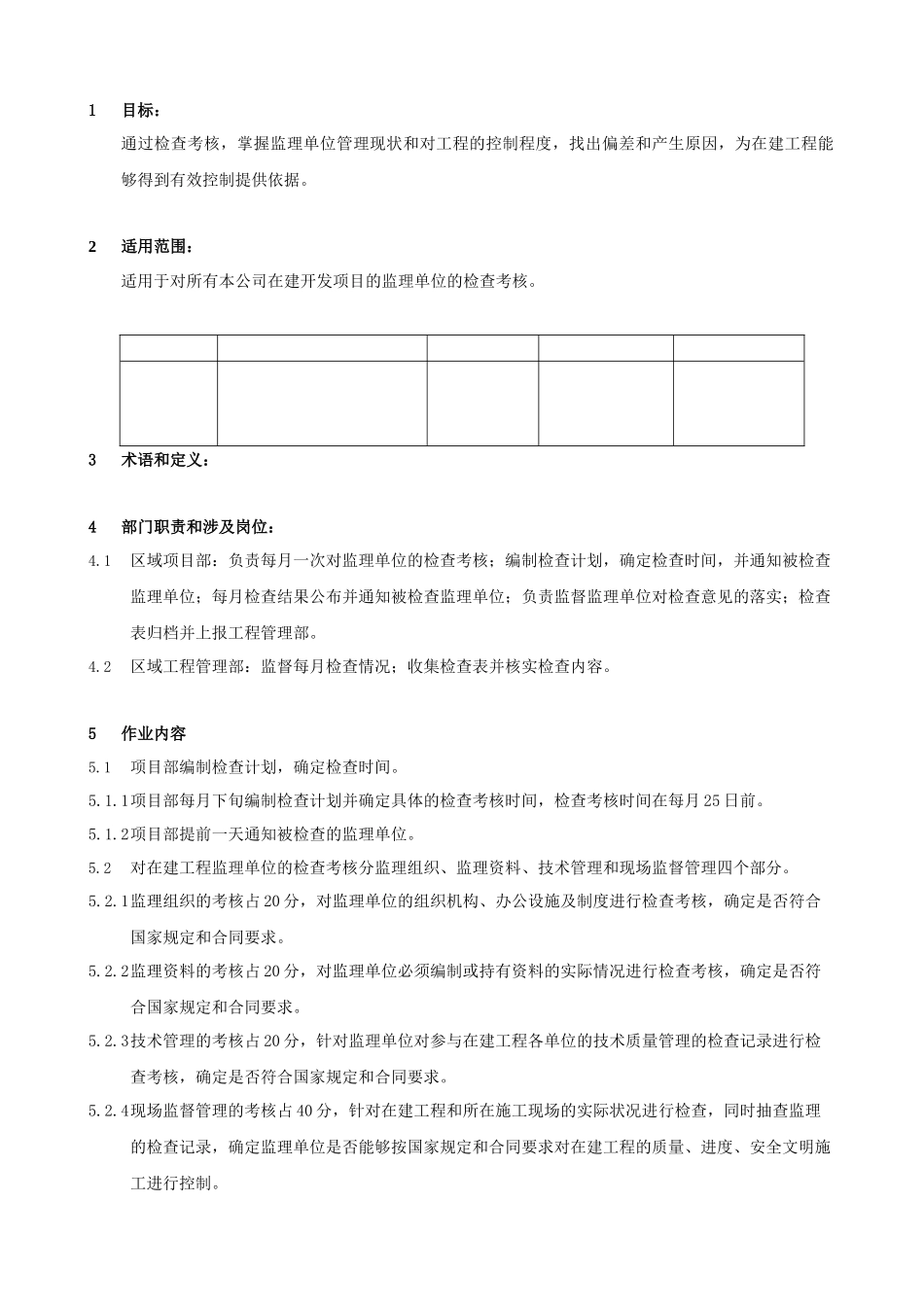

0监理管理作业指引编制日期审核日期批准日期修订记录日期修订状态修改内容修改人审核人批准人1目标:通过检查考核,掌握监理单位管理现状和对工程的控制程度,找出偏差和产生原因,为在建工程能够得到有效控制提供依据
2适用范围:适用于对所有本公司在建开发项目的监理单位的检查考核
3术语和定义:4部门职责和涉及岗位:4
1区域项目部:负责每月一次对监理单位的检查考核;编制检查计划,确定检查时间,并通知被检查监理单位;每月检查结果公布并通知被检查监理单位;负责监督监理单位对检查意见的落实;检查表归档并上报工程管理部
2区域工程管理部:监督每月检查情况;收集检查表并核实检查内容
5作业内容5
1项目部编制检查计划,确定检查时间
1项目部每月下旬编制检查计划并确定具体的检查考核时间,检查考核时间在每月25日前
2项目部提前一天通知被检查的监理单位
2对在建工程监理单位的检查考核分监理组织、监理资料、技术管理和现场监督管理四个部分
1监理组织的考核占20分,对监理单位的组织机构、办公设施及制度进行检查考核,确定是否符合国家规定和合同要求
2监理资料的考核占20分,对监理单位必须编制或持有资料的实际情况进行检查考核,确定是否符合国家规定和合同要求
3技术管理的考核占20分,针对监理单位对参与在建工程各单位的技术质量管理的检查记录进行检查考核,确定是否符合国家规定和合同要求
4现场监督管理的考核占40分,针对在建工程和所在施工现场的实际状况进行检查,同时抽查监理的检查记录,确定监理单位是否能够按国家规定和合同要求对在建工程的质量、进度、安全文明施工进行控制
3检查汇总,问题整改
1项目部在检查的当天对检查记录进行汇总,并将检查考核的结果通知被检查监理单位
