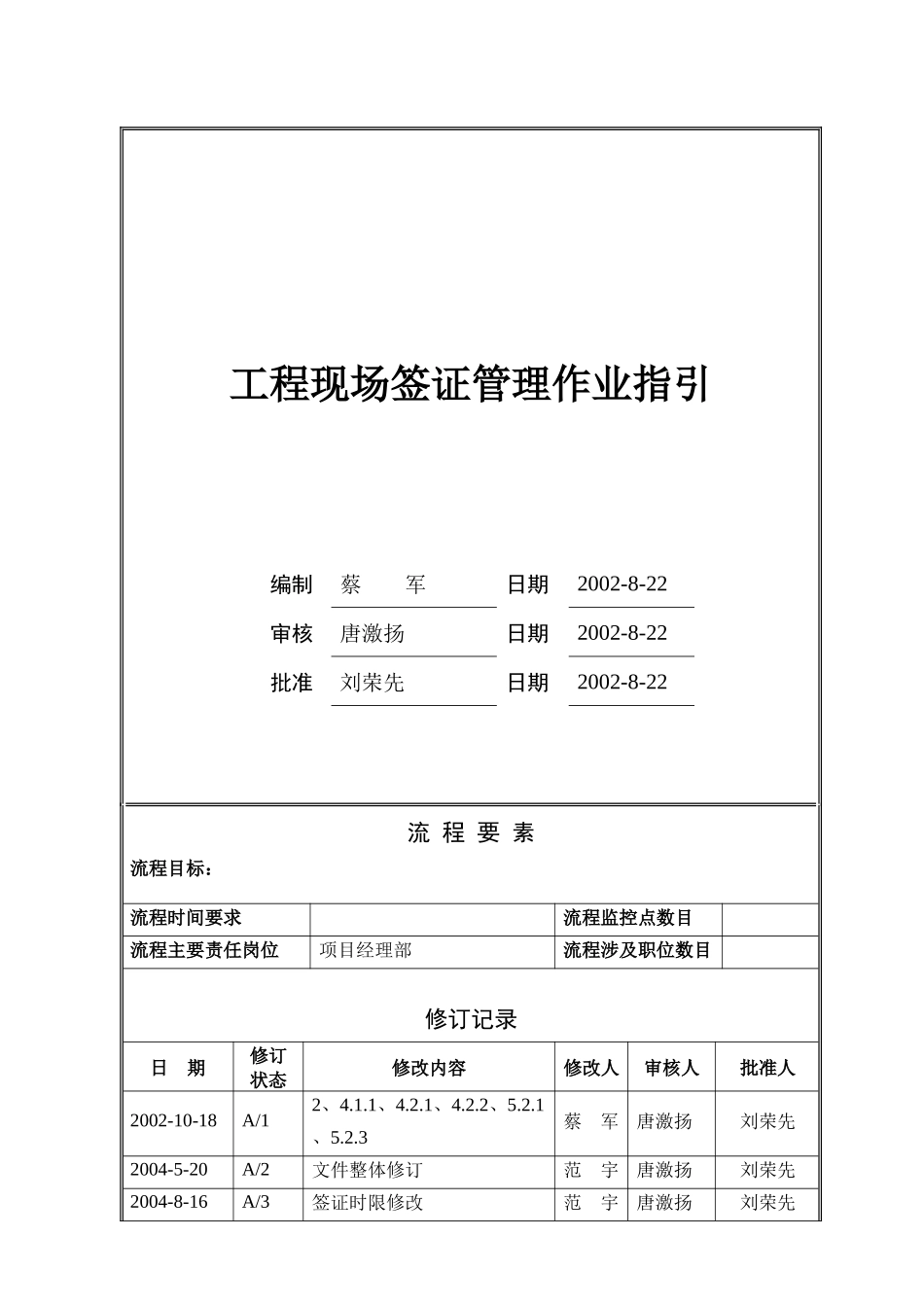

工程现场签证管理作业指引编制蔡军日期2002-8-22审核唐激扬日期2002-8-22批准刘荣先日期2002-8-22流程要素流程目标:流程时间要求流程监控点数目流程主要责任岗位项目经理部流程涉及职位数目修订记录日期修订状态修改内容修改人审核人批准人2002-10-18A/12、4
3蔡军唐激扬刘荣先2004-5-20A/2文件整体修订范宇唐激扬刘荣先2004-8-16A/3签证时限修改范宇唐激扬刘荣先2004-11-18A/45
6增加签证办理注意事项蒋朝晖唐激扬刘荣先1

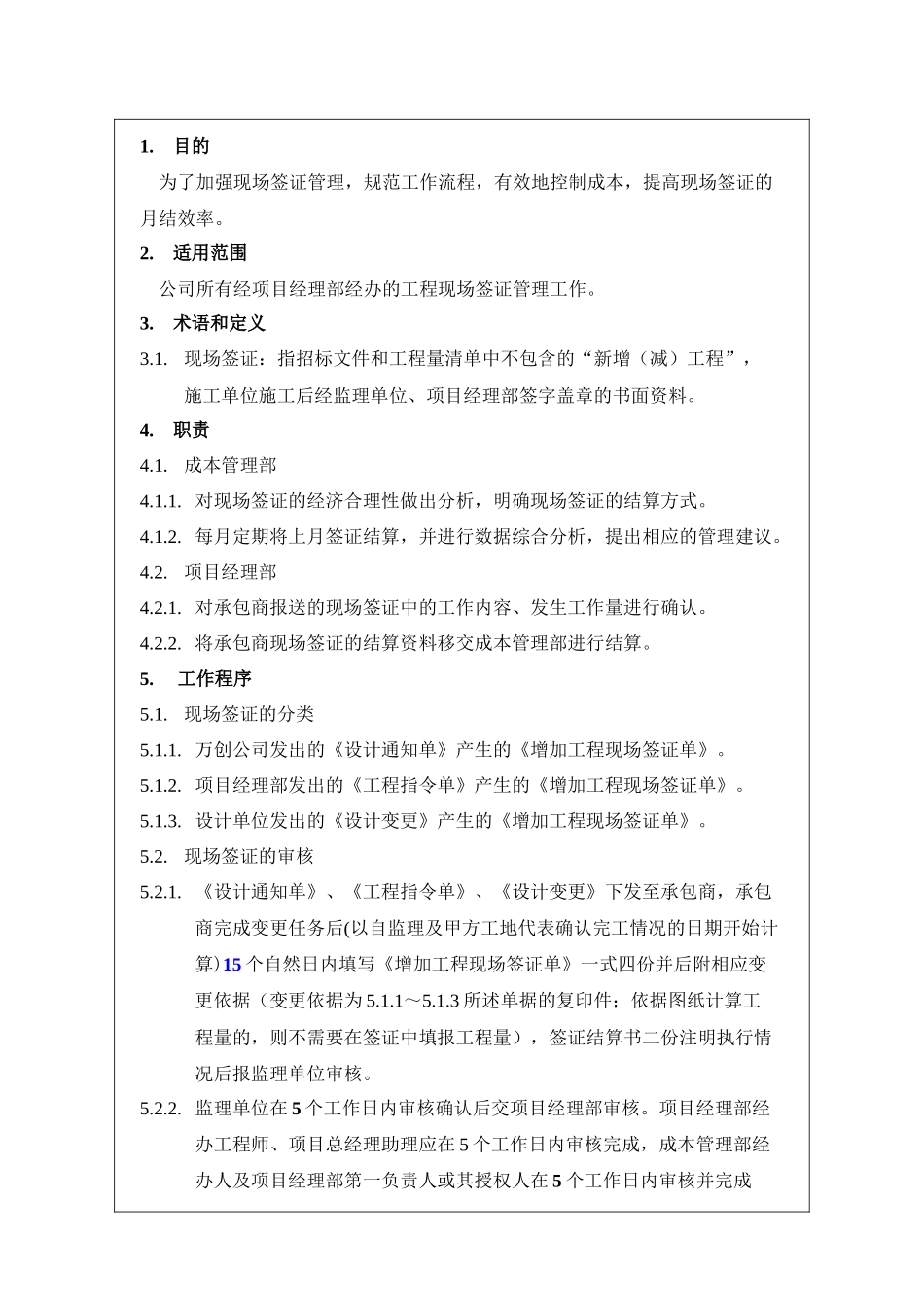

目的为了加强现场签证管理,规范工作流程,有效地控制成本,提高现场签证的月结效率
适用范围公司所有经项目经理部经办的工程现场签证管理工作
术语和定义3
现场签证:指招标文件和工程量清单中不包含的“新增(减)工程”,施工单位施工后经监理单位、项目经理部签字盖章的书面资料
成本管理部4
对现场签证的经济合理性做出分析,明确现场签证的结算方式
每月定期将上月签证结算,并进行数据综合分析,提出相应的管理建议
项目经理部4
对承包商报送的现场签证中的工作内容、发生工作量进行确认
将承包商现场签证的结算资料移交成本管理部进行结算
现场签证的分类5
万创公司发出的《设计通知单》产生的《增加工程现场签证单》
项目经理部发出的《工程指令单》产生的《增加工程现场签证单》
设计单位发出的《设计变更》产生的《增加工程现场签证单》
现场签证的审核5
《设计通知单》、《工程指令单》、《设计变更》下发至承包商,承包商完成变更任务后(以自监理及甲方工地代表确认完工情况的日期开始计算)15个自然日内填写《增加工程现场签证单》一式四份并后附相应
