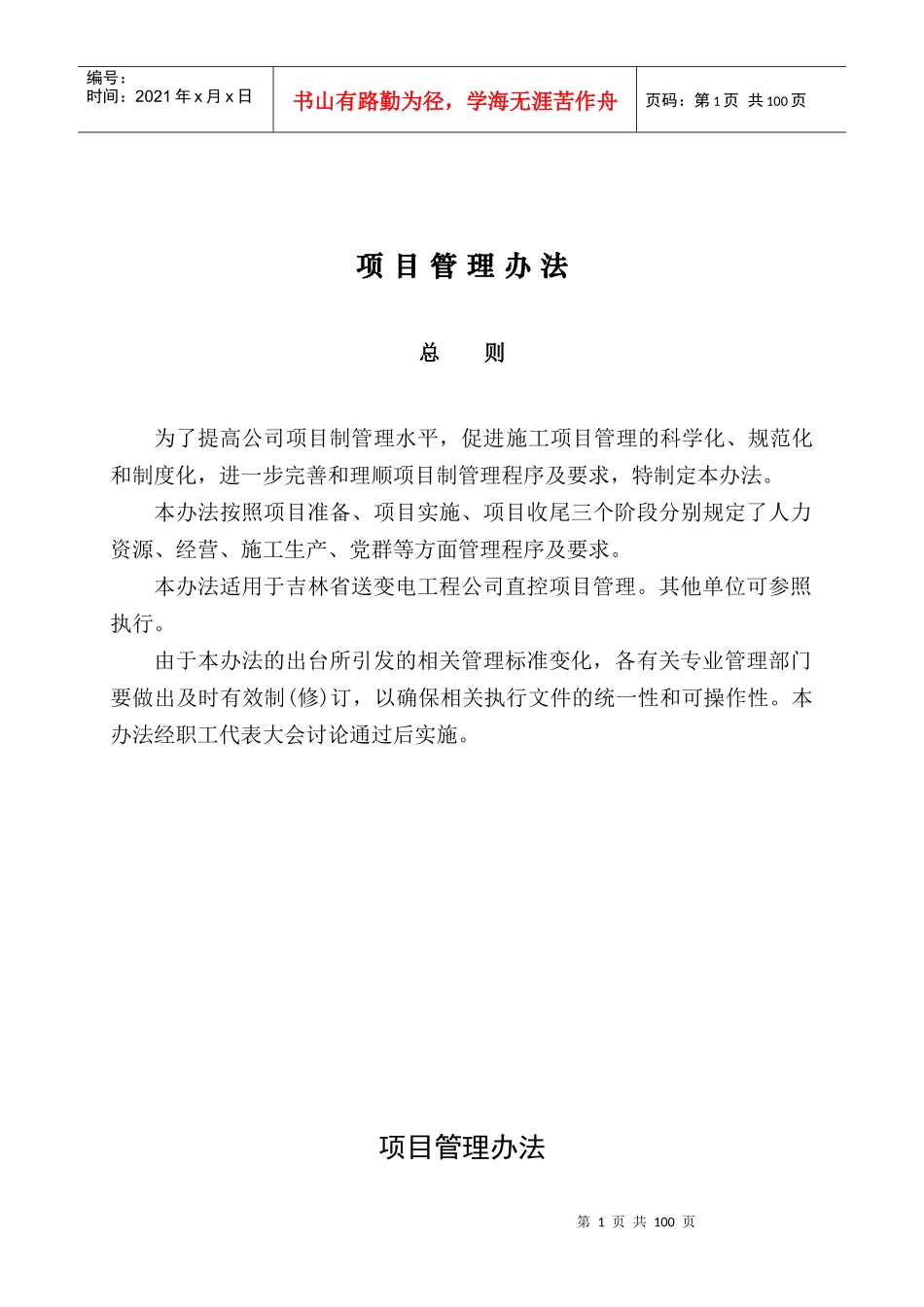

第1页共100页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共100页项目管理办法总则为了提高公司项目制管理水平,促进施工项目管理的科学化、规范化和制度化,进一步完善和理顺项目制管理程序及要求,特制定本办法
本办法按照项目准备、项目实施、项目收尾三个阶段分别规定了人力资源、经营、施工生产、党群等方面管理程序及要求
本办法适用于吉林省送变电工程公司直控项目管理
其他单位可参照执行
由于本办法的出台所引发的相关管理标准变化,各有关专业管理部门要做出及时有效制(修)订,以确保相关执行文件的统一性和可操作性
本办法经职工代表大会讨论通过后实施

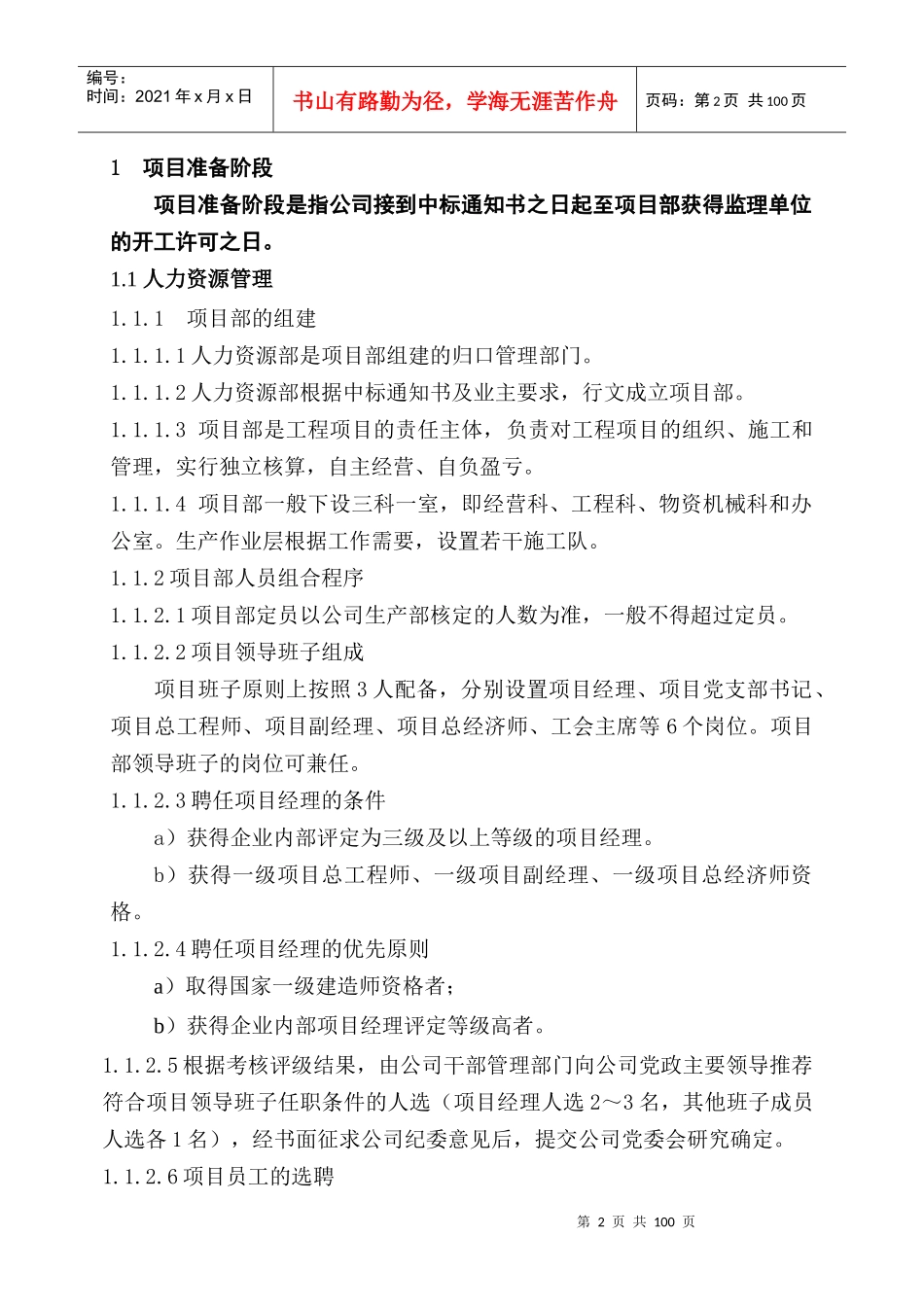

项目管理办法第2页共100页第1页共100页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共100页1项目准备阶段项目准备阶段是指公司接到中标通知书之日起至项目部获得监理单位的开工许可之日
1人力资源管理1
1项目部的组建1
1人力资源部是项目部组建的归口管理部门
2人力资源部根据中标通知书及业主要求,行文成立项目部
3项目部是工程项目的责任主体,负责对工程项目的组织、施工和管理,实行独立核算,自主经营、自负盈亏
4项目部一般下设三科一室,即经营科、工程科、物资机械科和办公室
生产作业层根据工作需要,设置若干施工队
2项目部人员组合程序1
1项目部定员以公司生产部核定的人数为准,一般不得超过定员
2项目领导班子组成项目班子原则上按照3人配备,分别设置项目经理、项目党支部书记、项目总工程师、项目副经理、项目总经济师、工会主席等6个岗位
项目部领导班子的岗位可兼任
3聘任项目经理的条件a)获得企业内部评定为三级及以上等级的项目经理
b)获得一级项目总工程师、一级项目副经理、一级项目总经济师资格
