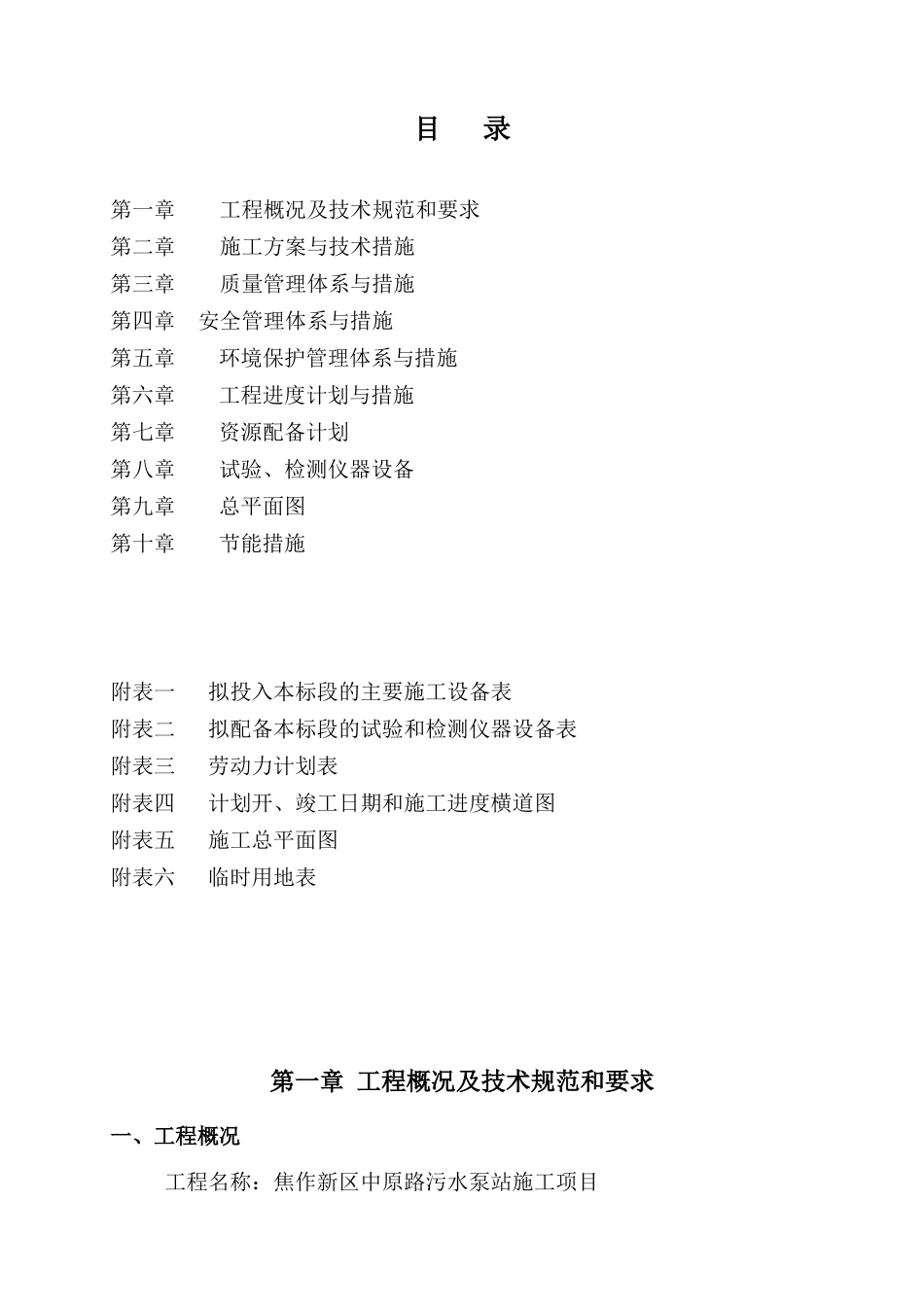

目录第一章工程概况及技术规范和要求第二章施工方案与技术措施第三章质量管理体系与措施第四章安全管理体系与措施第五章环境保护管理体系与措施第六章工程进度计划与措施第七章资源配备计划第八章试验、检测仪器设备第九章总平面图第十章节能措施附表一拟投入本标段的主要施工设备表附表二拟配备本标段的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度横道图附表五施工总平面图附表六临时用地表第一章工程概况及技术规范和要求一、工程概况工程名称:焦作新区中原路污水泵站施工项目建设地点:焦作新区规划韩公路与中原路交叉口西北角

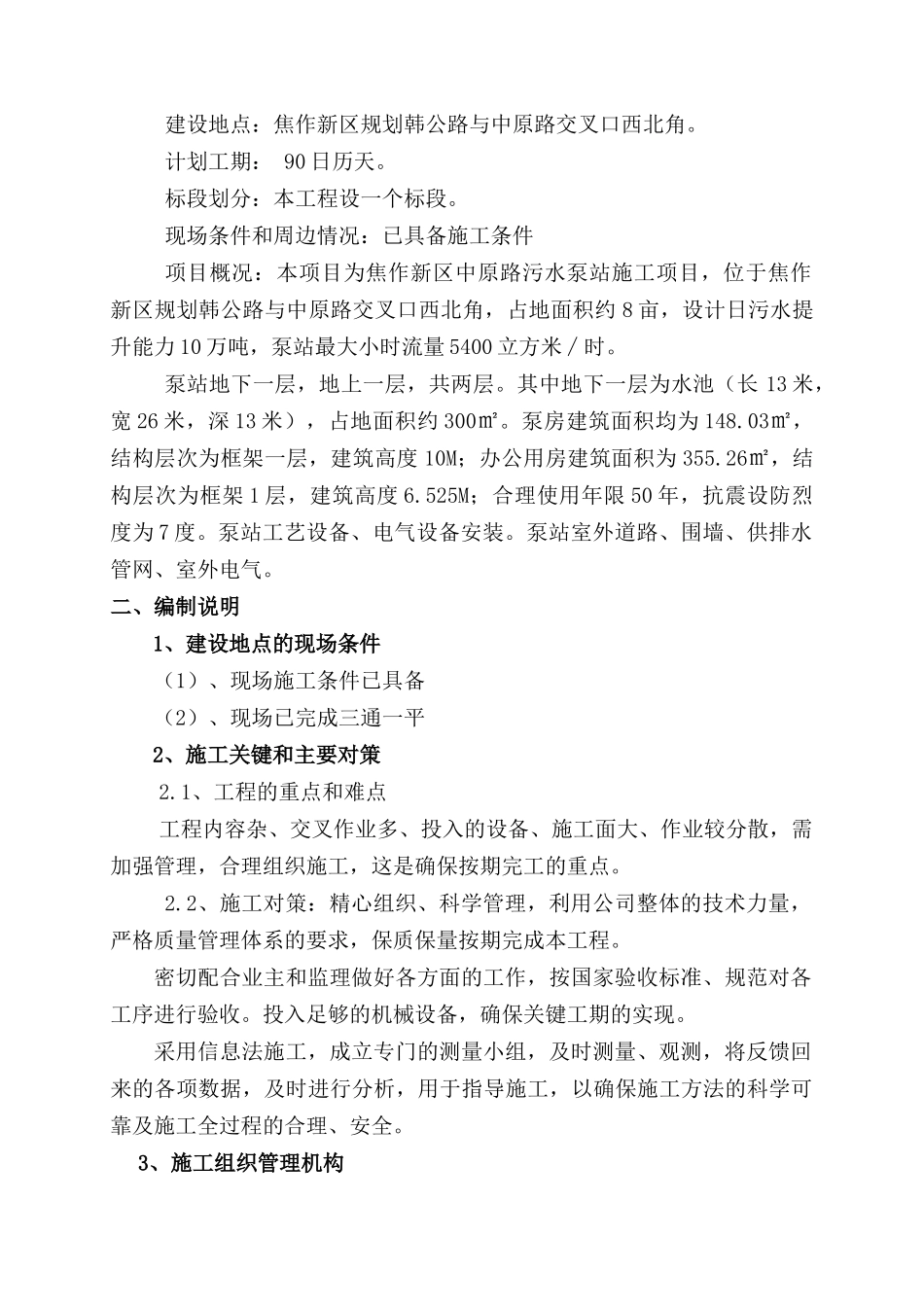

计划工期:90日历天
标段划分:本工程设一个标段
现场条件和周边情况:已具备施工条件项目概况:本项目为焦作新区中原路污水泵站施工项目,位于焦作新区规划韩公路与中原路交叉口西北角,占地面积约8亩,设计日污水提升能力10万吨,泵站最大小时流量5400立方米∕时
泵站地下一层,地上一层,共两层
其中地下一层为水池(长13米,宽26米,深13米),占地面积约300㎡
泵房建筑面积均为148
03㎡,结构层次为框架一层,建筑高度10M;办公用房建筑面积为355
26㎡,结构层次为框架1层,建筑高度6
525M;合理使用年限50年,抗震设防烈度为7度
泵站工艺设备、电气设备安装
泵站室外道路、围墙、供排水管网、室外电气
二、编制说明1、建设地点的现场条件(1)、现场施工条件已具备(2)、现场已完成三通一平2、施工关键和主要对策2
1、工程的重点和难点工程内容杂、交叉作业多、投入的设备、施工面大、作业较分散,需加强管理,合理组织施工,这是确保按期完工的重点
2、施工对策:精心组织、科学管理,利用公司整体的技术力量,严格质量管理体系的要求,保质保量按期完成本工程
密切配合业主和监理做好各方面的工作,按国家验收标准、规范对各工序进行验收
投入足够的机械设备,确保关键工期的实
