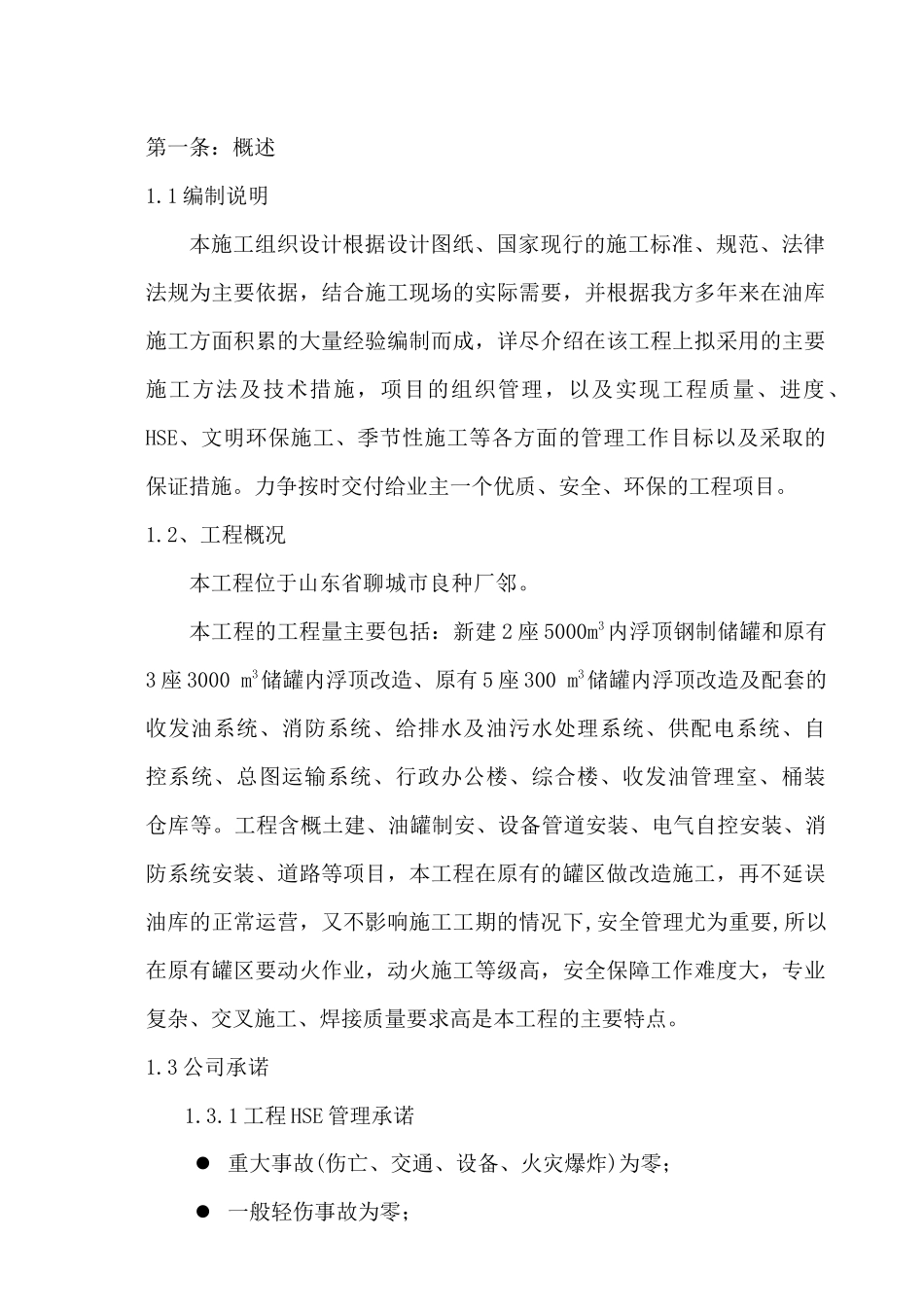

第一条:概述1
1编制说明本施工组织设计根据设计图纸、国家现行的施工标准、规范、法律法规为主要依据,结合施工现场的实际需要,并根据我方多年来在油库施工方面积累的大量经验编制而成,详尽介绍在该工程上拟采用的主要施工方法及技术措施,项目的组织管理,以及实现工程质量、进度、HSE、文明环保施工、季节性施工等各方面的管理工作目标以及采取的保证措施
力争按时交付给业主一个优质、安全、环保的工程项目
2、工程概况本工程位于山东省聊城市良种厂邻
本工程的工程量主要包括:新建2座5000m3内浮顶钢制储罐和原有3座3000m3储罐内浮顶改造、原有5座300m3储罐内浮顶改造及配套的收发油系统、消防系统、给排水及油污水处理系统、供配电系统、自控系统、总图运输系统、行政办公楼、综合楼、收发油管理室、桶装仓库等
工程含概土建、油罐制安、设备管道安装、电气自控安装、消防系统安装、道路等项目,本工程在原有的罐区做改造施工,再不延误油库的正常运营,又不影响施工工期的情况下,安全管理尤为重要,所以在原有罐区要动火作业,动火施工等级高,安全保障工作难度大,专业复杂、交叉施工、焊接质量要求高是本工程的主要特点
3公司承诺1

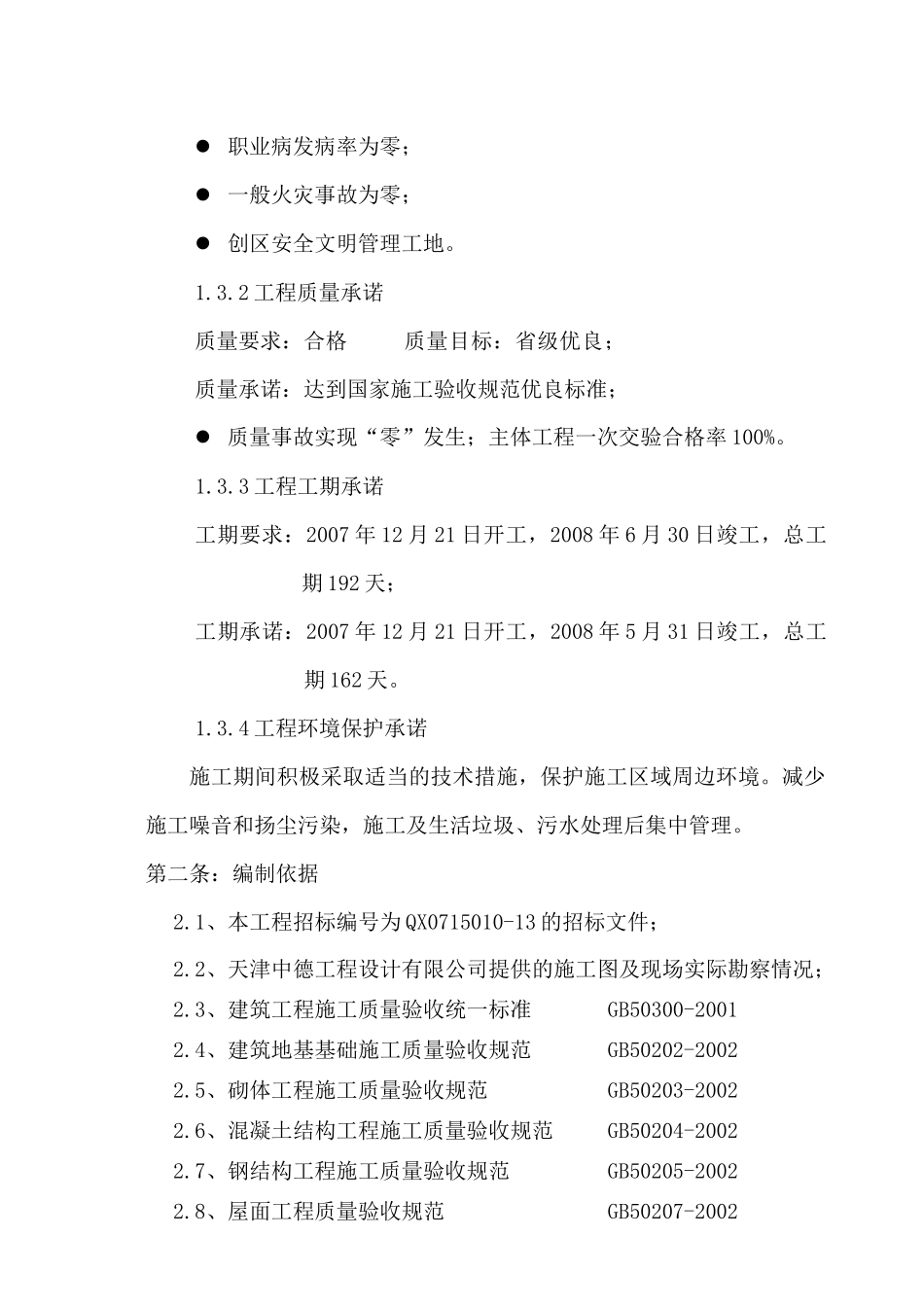

1工程HSE管理承诺重大事故(伤亡、交通、设备、火灾爆炸)为零;一般轻伤事故为零;职业病发病率为零;一般火灾事故为零;创区安全文明管理工地

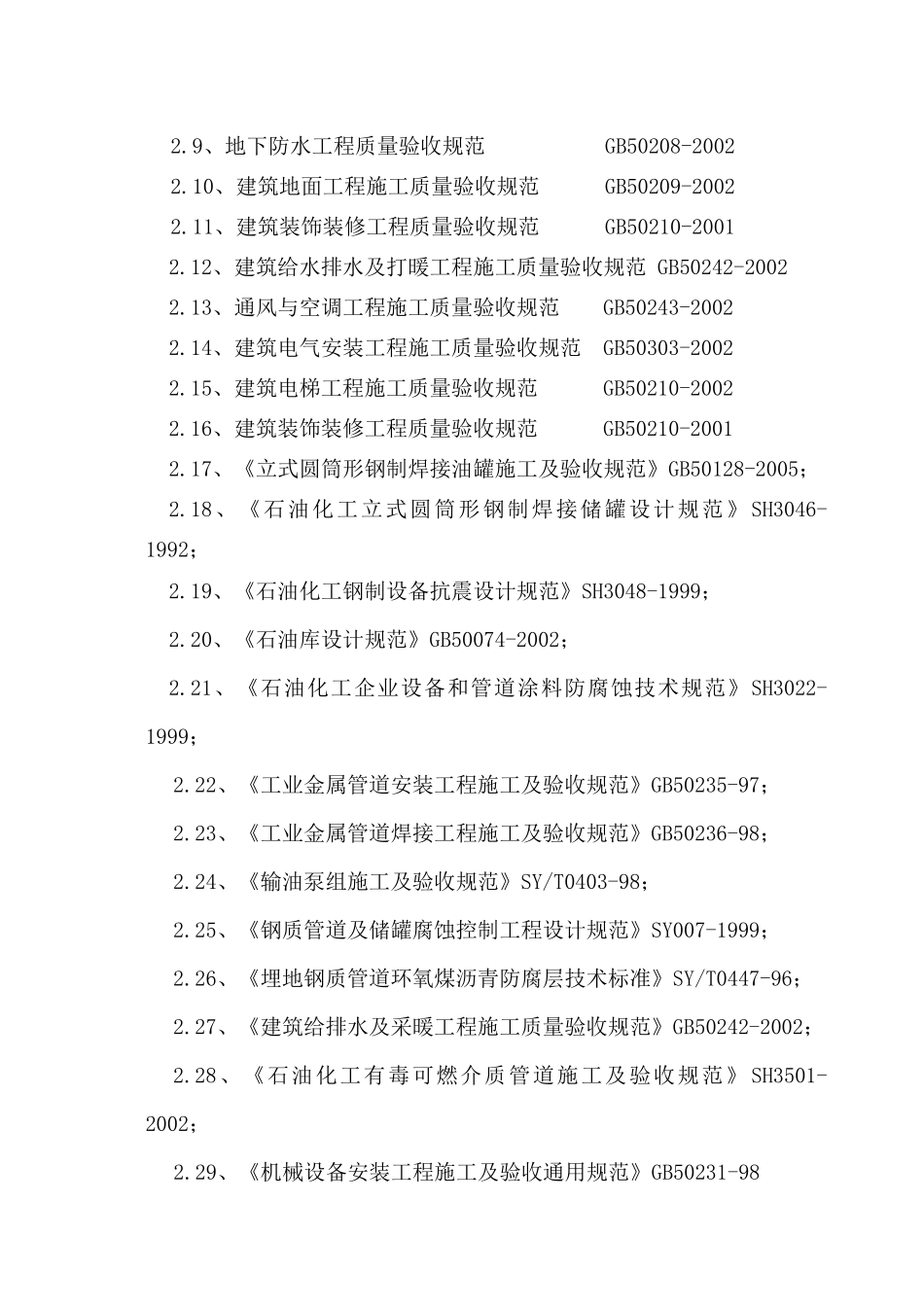

2工程质量承诺质量要求:合格质量目标:省级优良;质量承诺:达到国家施工验收规范优良标准;质量事故实现“零”发生;主体工程一次交验合格率100%
3工程工期承诺工期要求:2007年12月21日开工,2008年6月30日竣工,总工期192天;工期承诺:2007年12月21日开工,2008年5月31日竣工,总工期162天
4工程环境保护承诺施工期间积极采取适当的技术措施,保护施工区域周边环境
减少施工噪音和扬
