上海液化天然气接收站项目2号储罐土建工程施工组织设计编写:会签:审核:批准:上海电力建筑工程公司上海液化天然气接收站#2储罐土建工程项目部二○○七年六月1上海液化天然气接收站2号储罐土建工程施工组织设计目录1、工程概况1
1工程简述1
2工程特点2、工程目标2
1工程质量2
2职业安全健康指标2
3环境指标3、组织机构图4、新工艺、新技术、新设备的运用4
1DOKA模板体系4
2储罐施工预应力工艺5、工程进度计划6、主要施工方案6
1基础底板6
2墙体施工方案6

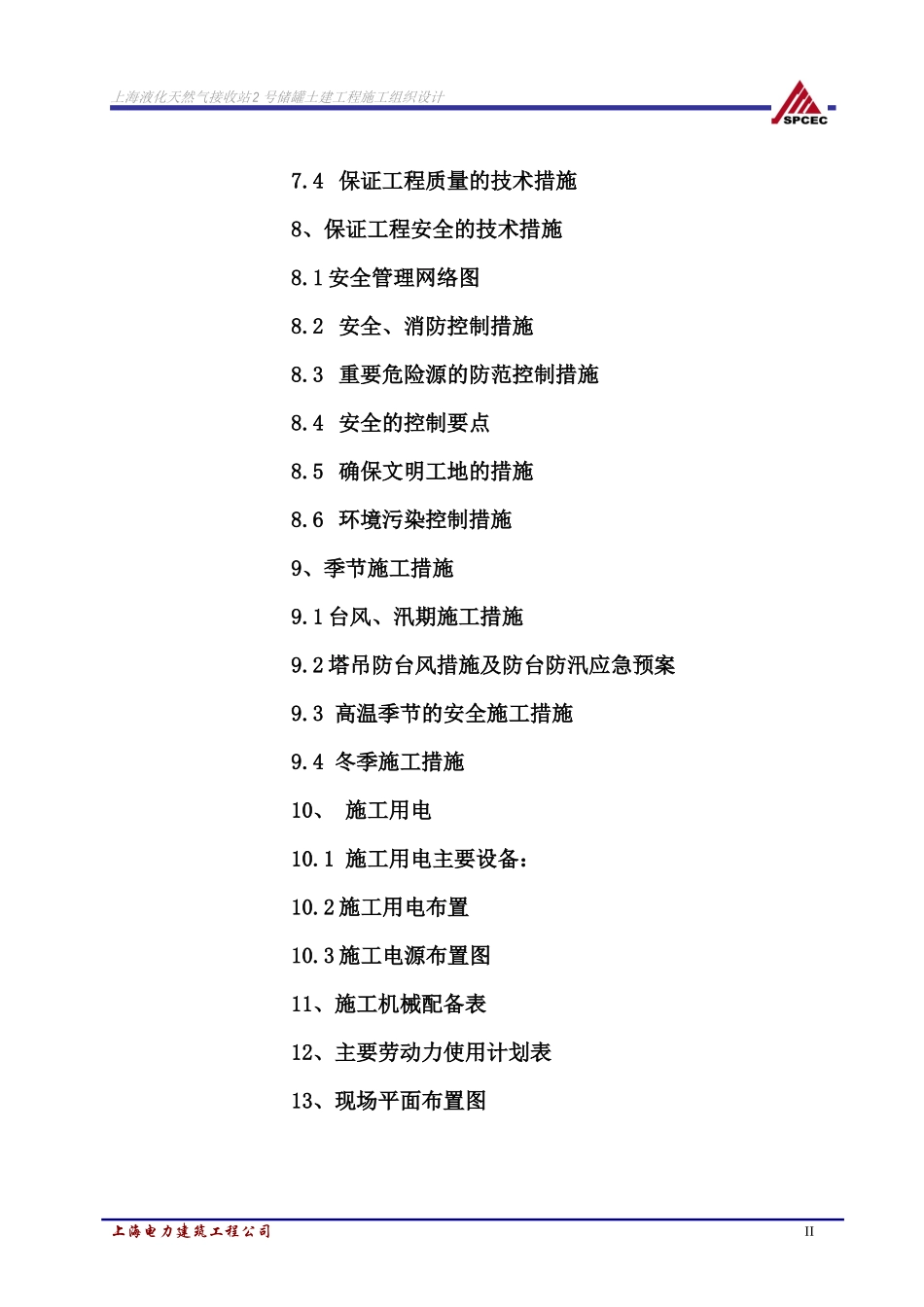

3混凝土屋顶7、工程质量保证措施7
1质量管理体系7
2质量的控制要点7
3储罐施工原材料控制及检验上海电力建筑工程公司I上海液化天然气接收站2号储罐土建工程施工组织设计7
4保证工程质量的技术措施8、保证工程安全的技术措施8
1安全管理网络图8
2安全、消防控制措施8
3重要危险源的防范控制措施8
4安全的控制要点8
5确保文明工地的措施8
6环境污染控制措施9、季节施工措施9
1台风、汛期施工措施9
2塔吊防台风措施及防台防汛应急预案9
3高温季节的安全施工措施9
4冬季施工措施10、施工用电10
1施工用电主要设备:10
2施工用电布置10
3施工电源布置图11、施工机械配备表12、主要劳动力使用计划表13、现场平面布置图上海电力建筑工程公司II上海液化天然气接收站2号储罐土建工程施工组织设计1、工程概况1
1工程简述上海液化天然气接收站工程位于洋山深水港西门堂岛上,整个工程分2期完成,其中一期工程包括3座165000m3储罐、设备装卸码头及其他接收站管线和建构筑物等;我公司承接的是2号储罐土建工程
2号储罐土建工程由罐体基础、罐体外墙板和罐体穹顶组成,其中基础最大直径84m、最大厚度1
2m,自下而上共有填充层、防水层、垫层和基础底板四道工序;外墙板(不包括环梁)总高40
52m,共分十次浇筑完成,1~9次
