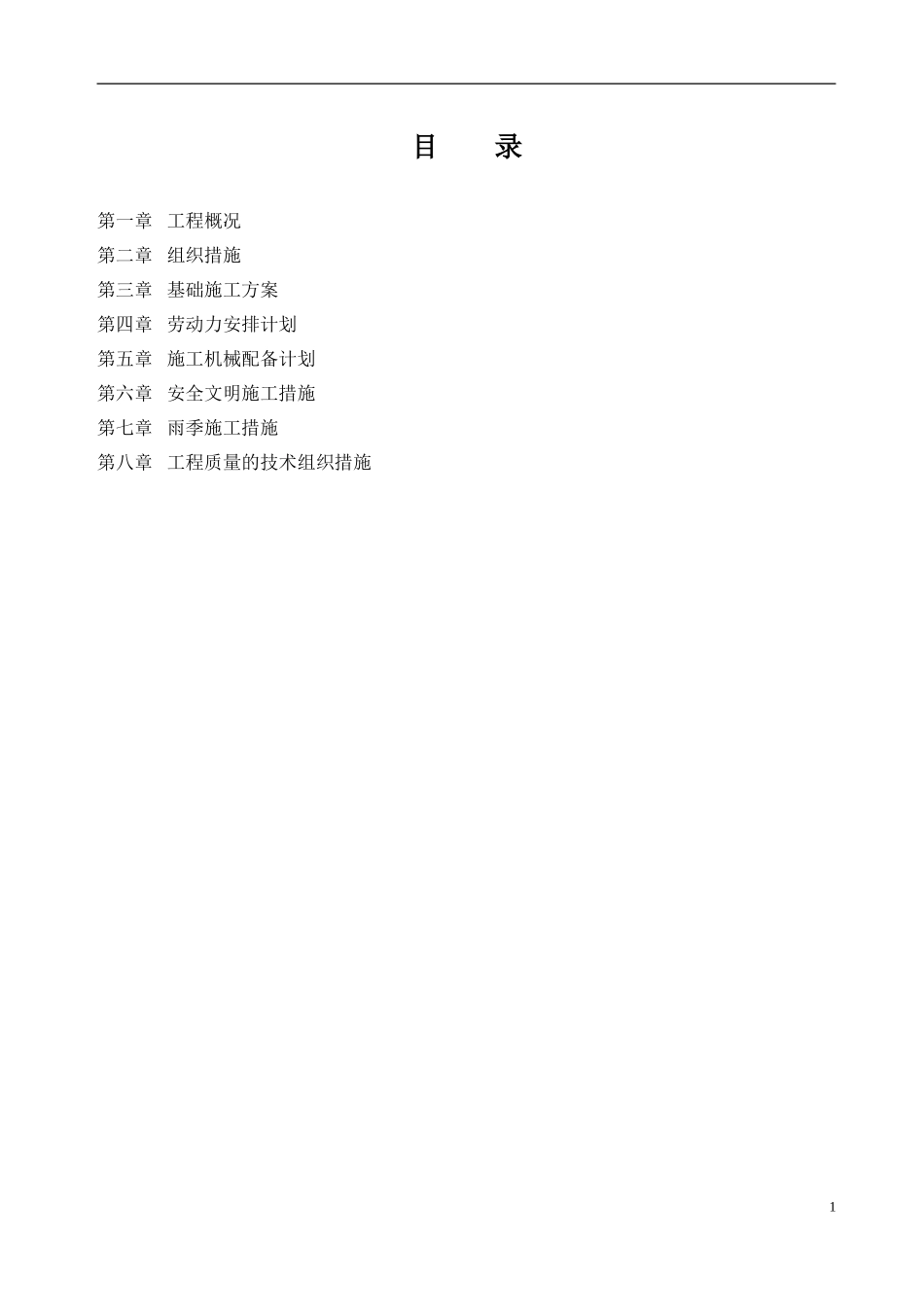

目录第一章工程概况第二章组织措施第三章基础施工方案第四章劳动力安排计划第五章施工机械配备计划第六章安全文明施工措施第七章雨季施工措施第八章工程质量的技术组织措施1一、工程概况建设单位:山东圣德蓝能源有限公司工程名称:山东圣德蓝能源有限公司5000m3油罐基础
本工程由5000m3油罐基础24个,2500m3油罐基础3个,1000m3油罐基础3个组成
要求工期为90天,工程质量为合格

1、基础工程各油罐呈圆形,半径尺寸分别为11
5m、3m,本工程的基础为筏板基础,地基处理方法为人工铺填,机械碾压2M厚4:6砂石,设计要求地基处理后承载力标准值≥115KPa
2、地理气候特征及气象资料工程所处位置属于小平原,地势平坦,其工程所在地年均温度23~26℃,最高温度29℃,最低温度-9℃,本工程属秋雨季施工
3、材料要求:A、砼强度等级:垫层C15,基础C30;B、钢筋HPB235级(),HRB335级(),HRB400级()
C、砂垫层采用质地坚硬的中、粗砂,也可采用最大粒径不大于20MM的砂石混合料,不得含有草根等有机杂质,含泥量不得大于5%,不得采用粉砂和冰结砂
D、砂石体积配合比为4:6
土料宜采用粉质粘土,不宜使用块质粘土和砂质粉土,不得含有松软杂质,并应过筛
E、沥青砂绝缘层的沥青材料应采用30号甲、乙建筑石油沥青
沥青砂应采用中砂配制,含泥量不得大于5%,中砂与石油沥青的重量配比为93:7
操作方法:热拌
4、钢筋砼结构构造:a、砼环境类别:基础为二(b)类
b、钢筋砼保护层厚度为40MM
5、基础设计说明:A、地基基础设计等级为乙级;基本风压0
35KN/M2,基本雪压0
25KN/M2,抗震设防烈度为7度,设计基本地震加速度值0
10g,设计地震分组为第一组,场地类别为Ⅲ类
B、根据《岩土勘察报告》对地基进行换填处理,采用4:6砂石换填0
