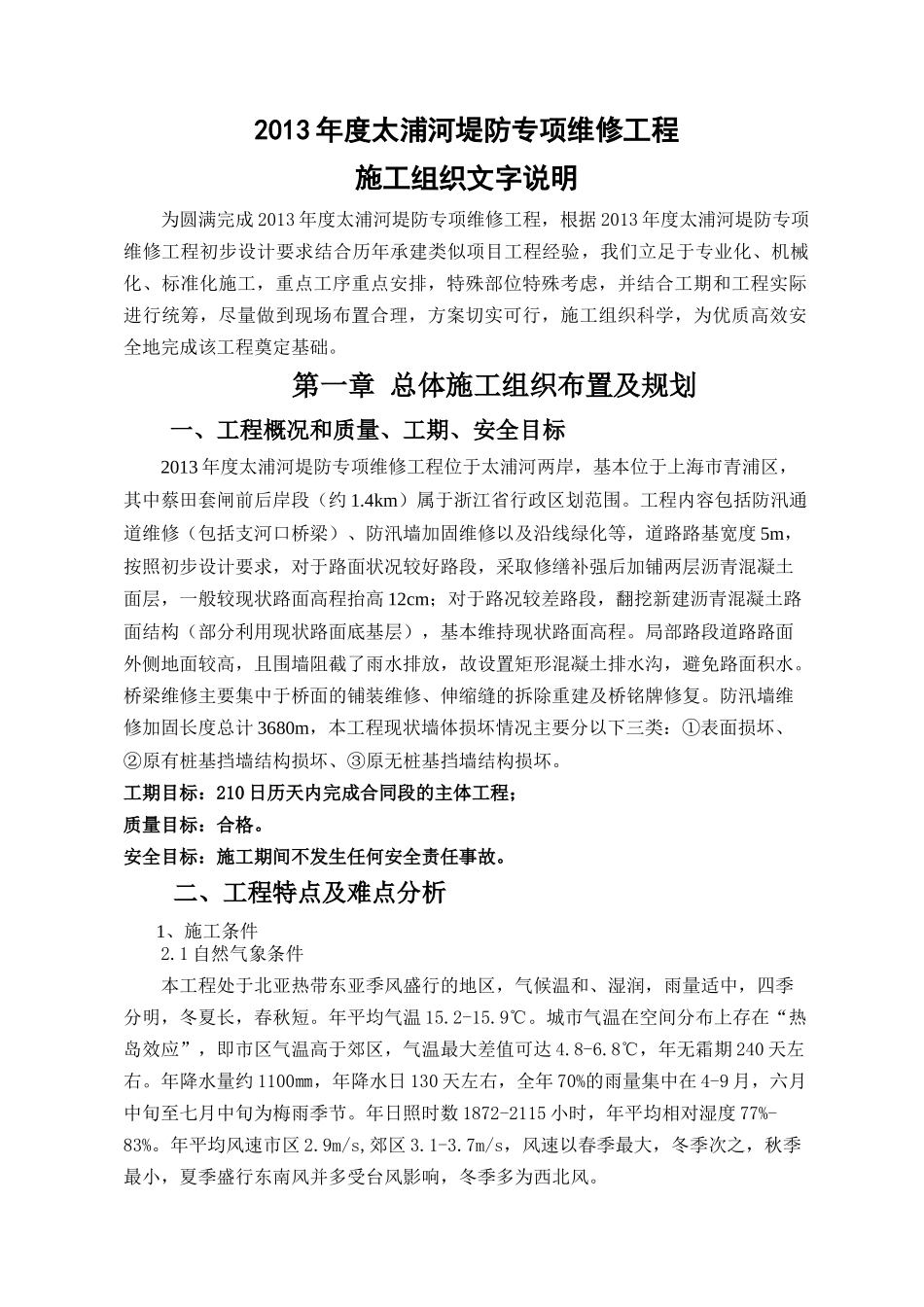

2013年度太浦河堤防专项维修工程施工组织文字说明为圆满完成2013年度太浦河堤防专项维修工程,根据2013年度太浦河堤防专项维修工程初步设计要求结合历年承建类似项目工程经验,我们立足于专业化、机械化、标准化施工,重点工序重点安排,特殊部位特殊考虑,并结合工期和工程实际进行统筹,尽量做到现场布置合理,方案切实可行,施工组织科学,为优质高效安全地完成该工程奠定基础
第一章总体施工组织布置及规划一、工程概况和质量、工期、安全目标2013年度太浦河堤防专项维修工程位于太浦河两岸,基本位于上海市青浦区,其中蔡田套闸前后岸段(约1
4km)属于浙江省行政区划范围
工程内容包括防汛通道维修(包括支河口桥梁)、防汛墙加固维修以及沿线绿化等,道路路基宽度5m,按照初步设计要求,对于路面状况较好路段,采取修缮补强后加铺两层沥青混凝土面层,一般较现状路面高程抬高12cm;对于路况较差路段,翻挖新建沥青混凝土路面结构(部分利用现状路面底基层),基本维持现状路面高程
局部路段道路路面外侧地面较高,且围墙阻截了雨水排放,故设置矩形混凝土排水沟,避免路面积水
桥梁维修主要集中于桥面的铺装维修、伸缩缝的拆除重建及桥铭牌修复
防汛墙维修加固长度总计3680m,本工程现状墙体损坏情况主要分以下三类:①表面损坏、②原有桩基挡墙结构损坏、③原无桩基挡墙结构损坏
工期目标:210日历天内完成合同段的主体工程;质量目标:合格
安全目标:施工期间不发生任何安全责任事故
二、工程特点及难点分析1、施工条件2
1自然气象条件本工程处于北亚热带东亚季风盛行的地区,气候温和、湿润,雨量适中,四季分明,冬夏长,春秋短
年平均气温15
城市气温在空间分布上存在“热岛效应”,即市区气温高于郊区,气温最大差值可达4
8℃,年无霜期240天左右
年降水量约1100㎜,年降水日130天左右,全年70%的雨量集中在
