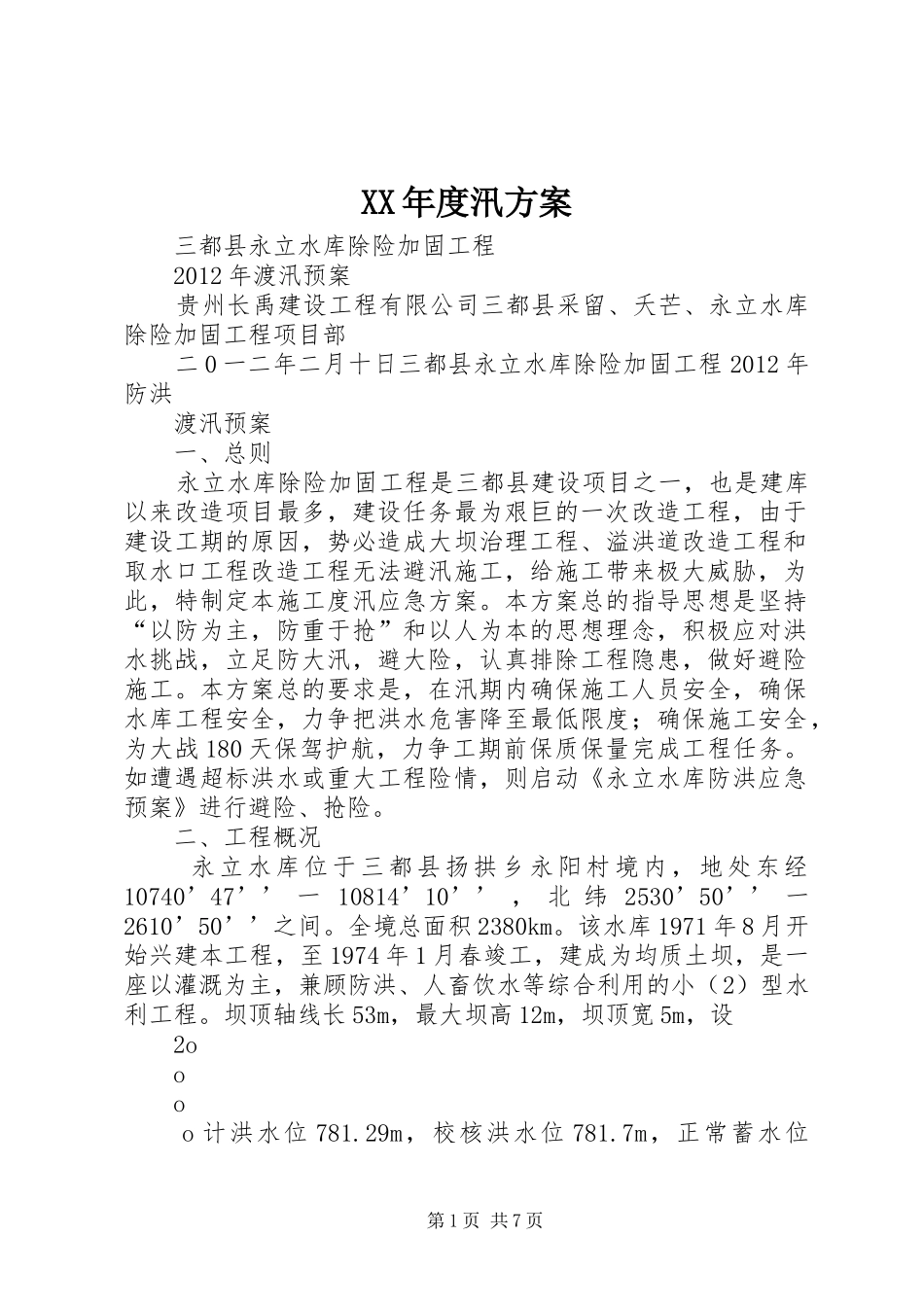

XX年度汛方案三都县永立水库除险加固工程2012年渡汛预案贵州长禹建设工程有限公司三都县采留、夭芒、永立水库除险加固工程项目部二0一二年二月十日三都县永立水库除险加固工程2012年防洪渡汛预案一、总则永立水库除险加固工程是三都县建设项目之一,也是建库以来改造项目最多,建设任务最为艰巨的一次改造工程,由于建设工期的原因,势必造成大坝治理工程、溢洪道改造工程和取水口工程改造工程无法避汛施工,给施工带来极大威胁,为此,特制定本施工度汛应急方案
本方案总的指导思想是坚持“以防为主,防重于抢”和以人为本的思想理念,积极应对洪水挑战,立足防大汛,避大险,认真排除工程隐患,做好避险施工
本方案总的要求是,在汛期内确保施工人员安全,确保水库工程安全,力争把洪水危害降至最低限度;确保施工安全,为大战180天保驾护航,力争工期前保质保量完成工程任务
如遭遇超标洪水或重大工程险情,则启动《永立水库防洪应急预案》进行避险、抢险
二、工程概况永立水库位于三都县扬拱乡永阳村境内,地处东经10740’47’’一10814’10’’,北纬2530’50’’一2610’50’’之间
全境总面积2380km
该水库1971年8月开始兴建本工程,至1974年1月春竣工,建成为均质土坝,是一座以灌溉为主,兼顾防洪、人畜饮水等综合利用的小(2)型水利工程
坝顶轴线长53m,最大坝高12m,坝顶宽5m,设2oooo计洪水位781
29m,校核洪水位781
7m,正常蓄水位第1页共7页780
15m,死水位772
8m,总库容48万m3,设计灌溉面积1500亩
坝址以上流域面积1
12k㎡,主河道长2
2km,最枯流量0
00lm^3/s
总库容48万m^3,兴利库容30万m^3,滞洪库容14万m^3,死库容4万m^3
本次水库工程改造的主要内容有
大坝工程改造,溢洪道工程改造和取水口工程改造等设施
三、2012年工程
