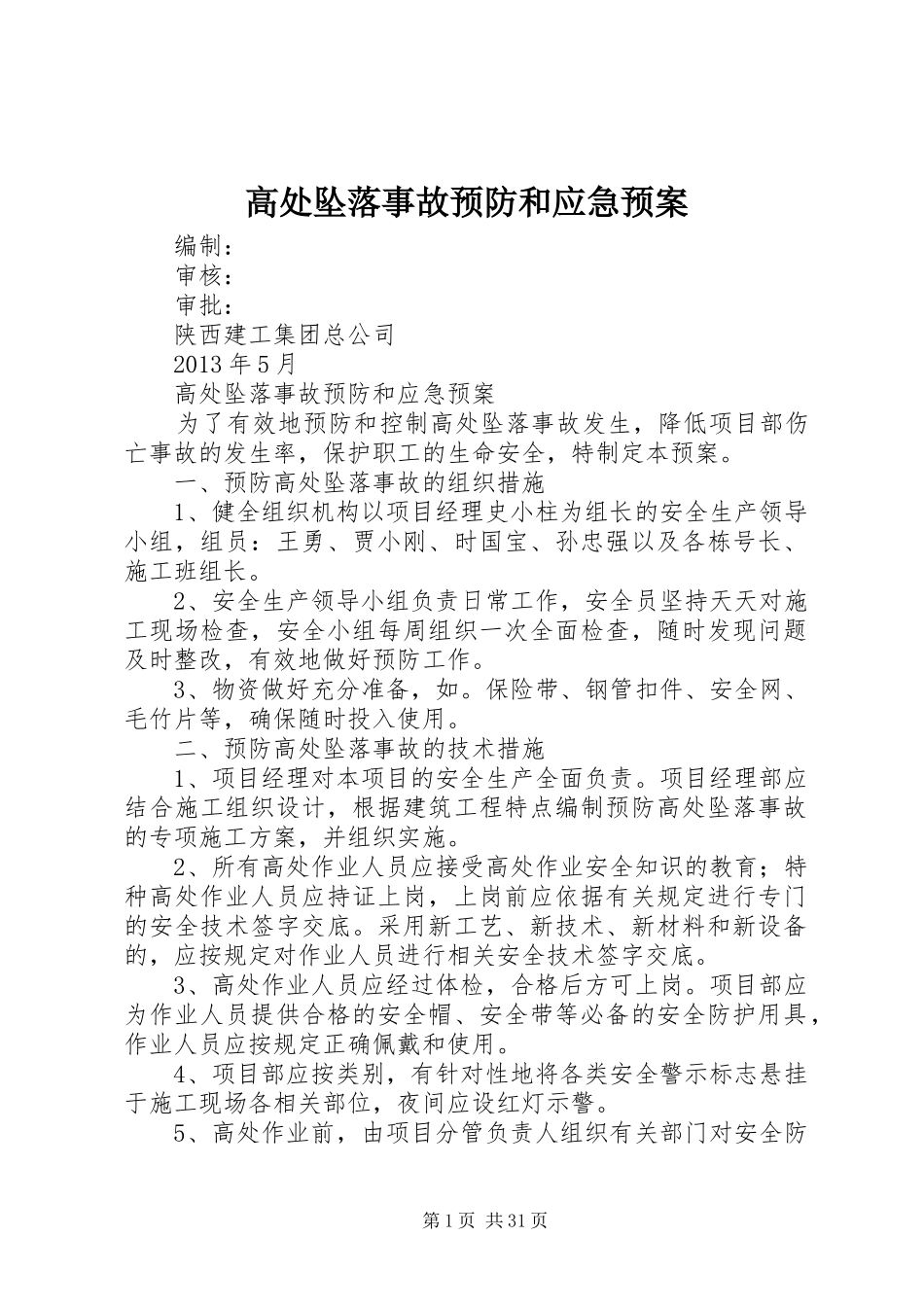

高处坠落事故预防和应急预案编制:审核:审批:陕西建工集团总公司2013年5月高处坠落事故预防和应急预案为了有效地预防和控制高处坠落事故发生,降低项目部伤亡事故的发生率,保护职工的生命安全,特制定本预案
一、预防高处坠落事故的组织措施1、健全组织机构以项目经理史小柱为组长的安全生产领导小组,组员:王勇、贾小刚、时国宝、孙忠强以及各栋号长、施工班组长
2、安全生产领导小组负责日常工作,安全员坚持天天对施工现场检查,安全小组每周组织一次全面检查,随时发现问题及时整改,有效地做好预防工作
3、物资做好充分准备,如
保险带、钢管扣件、安全网、毛竹片等,确保随时投入使用

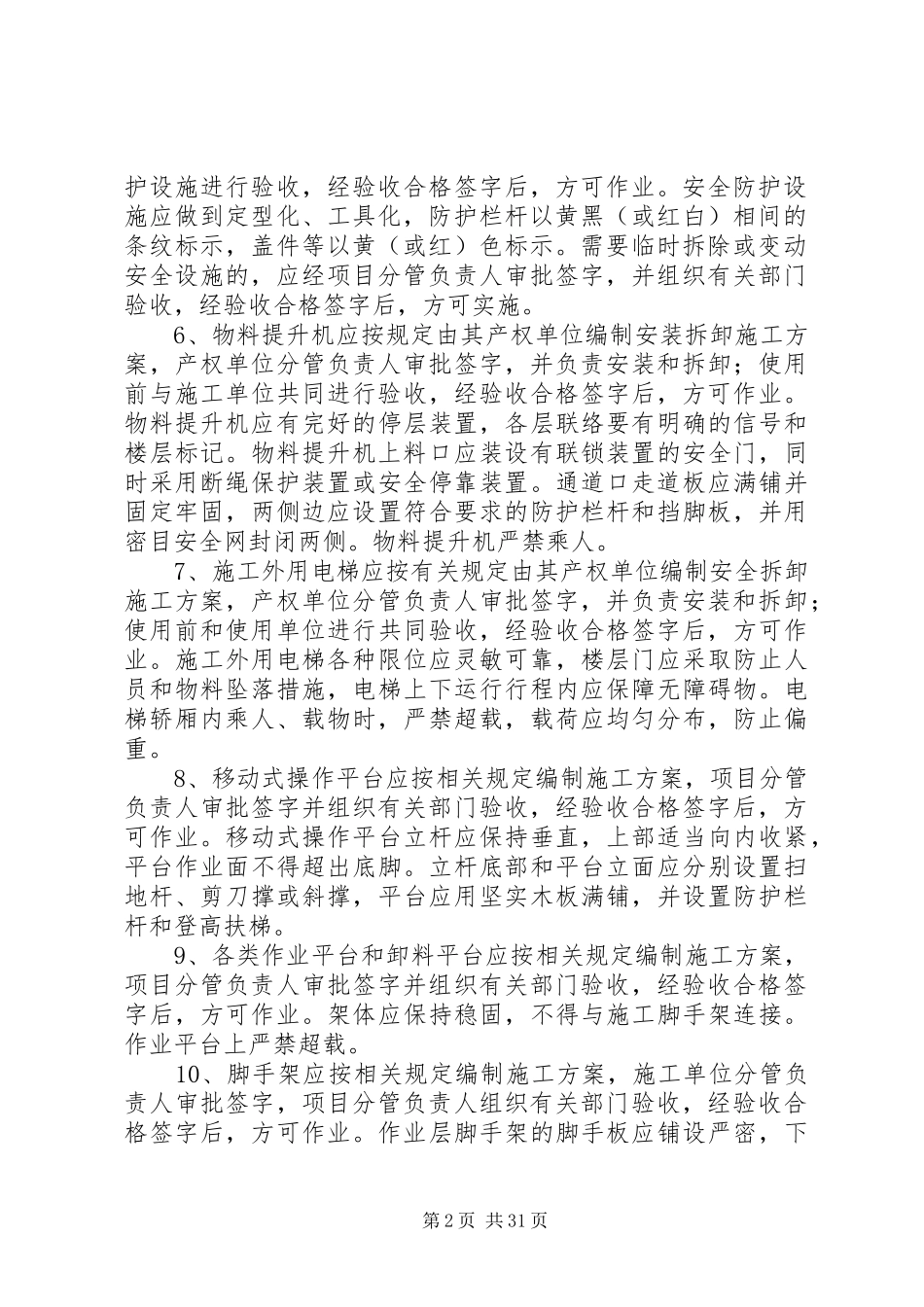

二、预防高处坠落事故的技术措施1、项目经理对本项目的安全生产全面负责
项目经理部应结合施工组织设计,根据建筑工程特点编制预防高处坠落事故的专项施工方案,并组织实施
2、所有高处作业人员应接受高处作业安全知识的教育;特种高处作业人员应持证上岗,上岗前应依据有关规定进行专门的安全技术签字交底
采用新工艺、新技术、新材料和新设备的,应按规定对作业人员进行相关安全技术签字交底
3、高处作业人员应经过体检,合格后方可上岗
项目部应为作业人员提供合格的安全帽、安全带等必备的安全防护用具,作业人员应按规定正确佩戴和使用
4、项目部应按类别,有针对性地将各类安全警示标志悬挂于施工现场各相关部位,夜间应设红灯示警
5、高处作业前,由项目分管负责人组织有关部门对安全防第1页共31页护设施进行验收,经验收合格签字后,方可作业
安全防护设施应做到定型化、工具化,防护栏杆以黄黑(或红白)相间的条纹标示,盖件等以黄(或红)色标示
需要临时拆除或变动安全设施的,应经项目分管负责人审批签字,并组织有关部门验收,经验收合格签字后,方可实施
6、物料提升机应按规定由其产权单位编制安装拆卸施工方案,产权单位分管负责人审批签字,并负责安装和拆卸;使用前与施工
