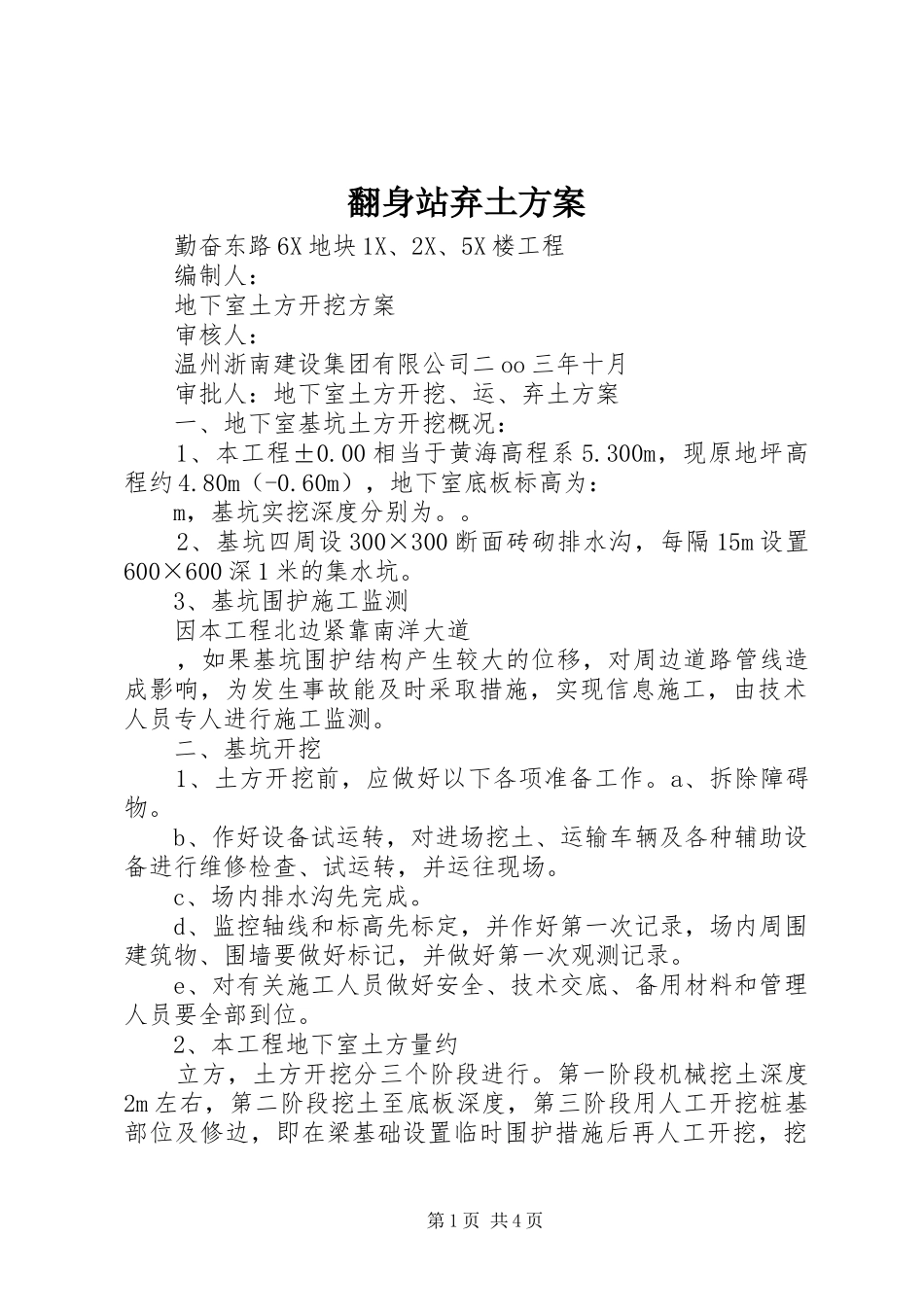

翻身站弃土方案勤奋东路6X地块1X、2X、5X楼工程编制人:地下室土方开挖方案审核人:温州浙南建设集团有限公司二oo三年十月审批人:地下室土方开挖、运、弃土方案一、地下室基坑土方开挖概况:1、本工程±0
00相当于黄海高程系5
300m,现原地坪高程约4
80m(-0
60m),地下室底板标高为:m,基坑实挖深度分别为
2、基坑四周设300×300断面砖砌排水沟,每隔15m设置600×600深1米的集水坑
3、基坑围护施工监测因本工程北边紧靠南洋大道,如果基坑围护结构产生较大的位移,对周边道路管线造成影响,为发生事故能及时采取措施,实现信息施工,由技术人员专人进行施工监测
二、基坑开挖1、土方开挖前,应做好以下各项准备工作
a、拆除障碍物
b、作好设备试运转,对进场挖土、运输车辆及各种辅助设备进行维修检查、试运转,并运往现场
c、场内排水沟先完成
d、监控轴线和标高先标定,并作好第一次记录,场内周围建筑物、围墙要做好标记,并做好第一次观测记录
e、对有关施工人员做好安全、技术交底、备用材料和管理人员要全部到位
2、本工程地下室土方量约立方,土方开挖分三个阶段进行

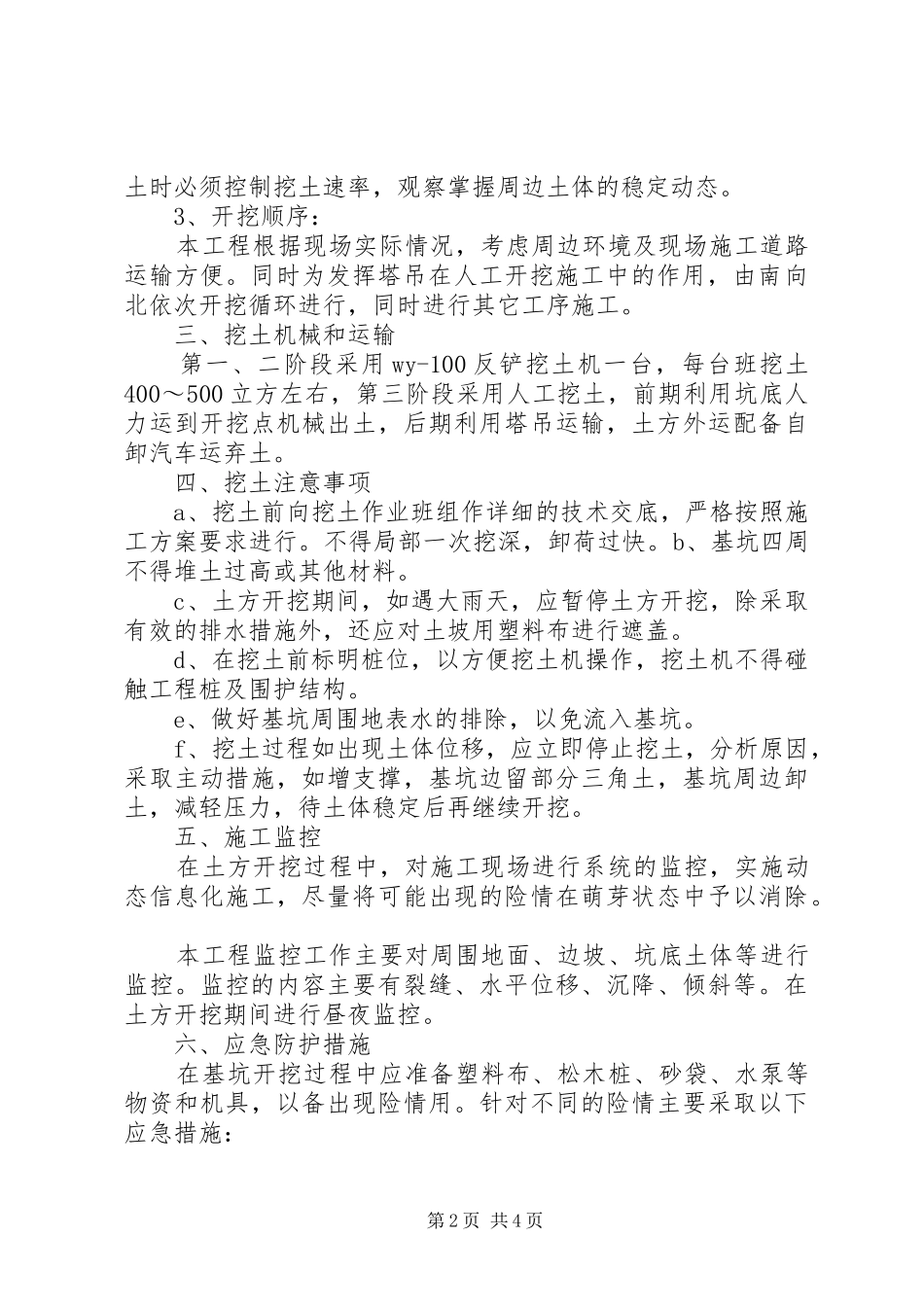

第一阶段机械挖土深度2m左右,第二阶段挖土至底板深度,第三阶段用人工开挖桩基部位及修边,即在梁基础设置临时围护措施后再人工开挖,挖第1页共4页土时必须控制挖土速率,观察掌握周边土体的稳定动态
3、开挖顺序:本工程根据现场实际情况,考虑周边环境及现场施工道路运输方便
同时为发挥塔吊在人工开挖施工中的作用,由南向北依次开挖循环进行,同时进行其它工序施工
三、挖土机械和运输第一、二阶段采用wy-100反铲挖土机一台,每台班挖土400~500立方左右,第三阶段采用人工挖土,前期利用坑底人力运到开挖点机械出土,后期利用塔吊运输,土方外运配备自卸汽车运弃土

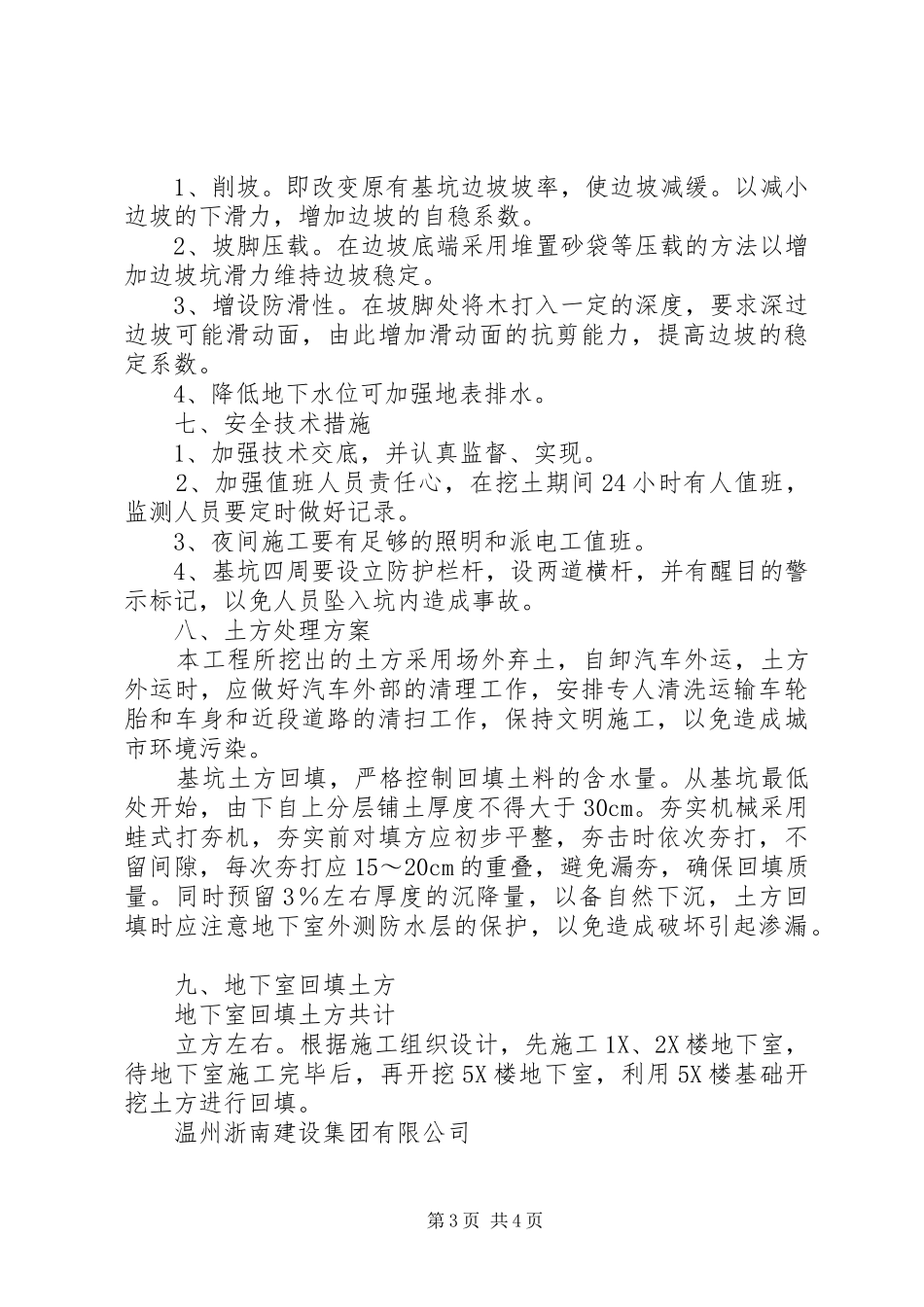

四、挖土注意事项a、挖土前向挖土作业班组作详细的技术交底,严格按照施
