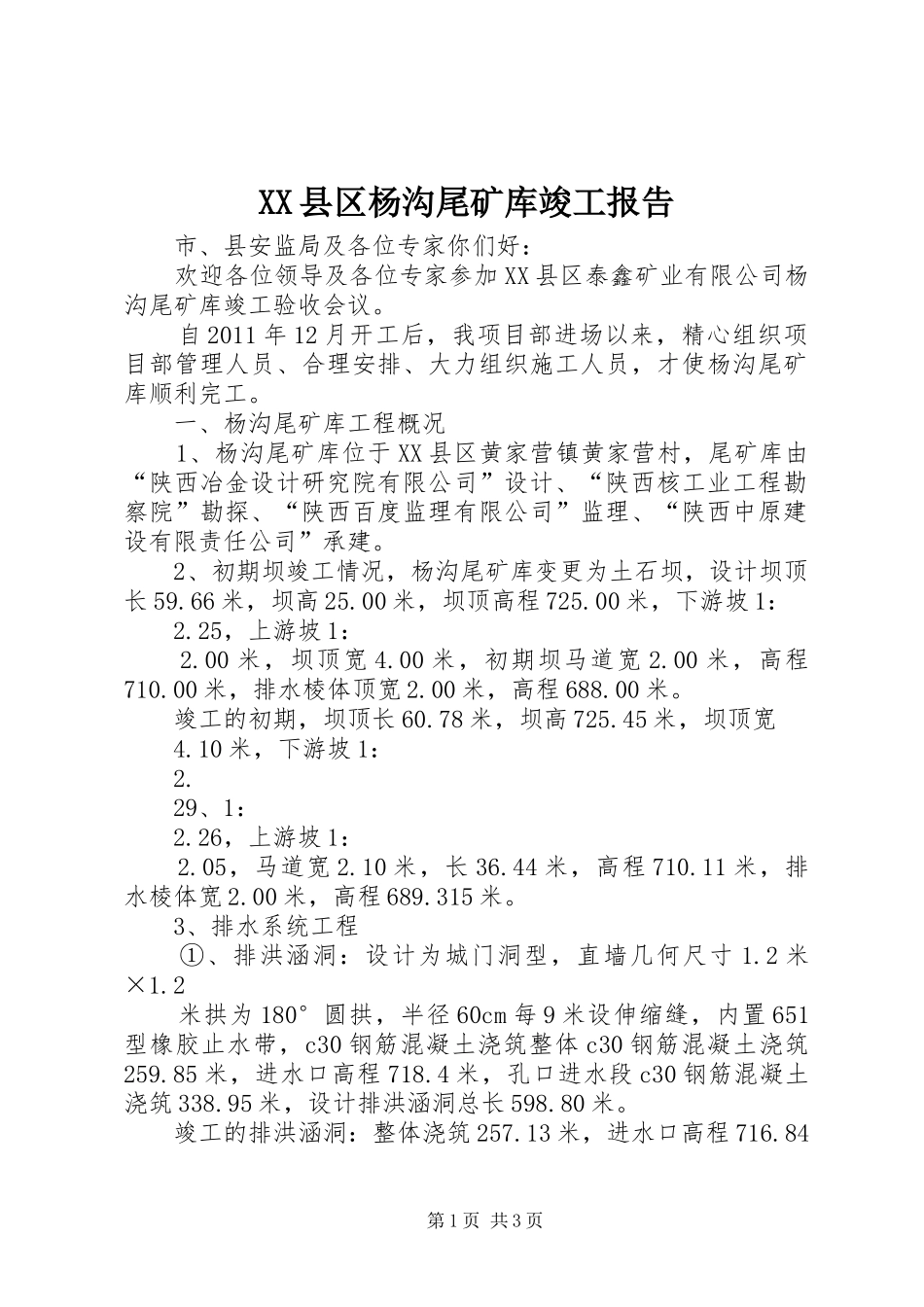

XX县区杨沟尾矿库竣工报告市、县安监局及各位专家你们好:欢迎各位领导及各位专家参加XX县区泰鑫矿业有限公司杨沟尾矿库竣工验收会议
自2011年12月开工后,我项目部进场以来,精心组织项目部管理人员、合理安排、大力组织施工人员,才使杨沟尾矿库顺利完工
一、杨沟尾矿库工程概况1、杨沟尾矿库位于XX县区黄家营镇黄家营村,尾矿库由“陕西冶金设计研究院有限公司”设计、“陕西核工业工程勘察院”勘探、“陕西百度监理有限公司”监理、“陕西中原建设有限责任公司”承建
2、初期坝竣工情况,杨沟尾矿库变更为土石坝,设计坝顶长59
66米,坝高25
00米,坝顶高程725
00米,下游坡1:2
25,上游坡1:2
00米,坝顶宽4
00米,初期坝马道宽2
00米,高程710
00米,排水棱体顶宽2
00米,高程688
竣工的初期,坝顶长60
78米,坝高725
45米,坝顶宽4
10米,下游坡1:2
29、1:2
26,上游坡1:2
05,马道宽2
10米,长36
44米,高程710
11米,排水棱体宽2
00米,高程689

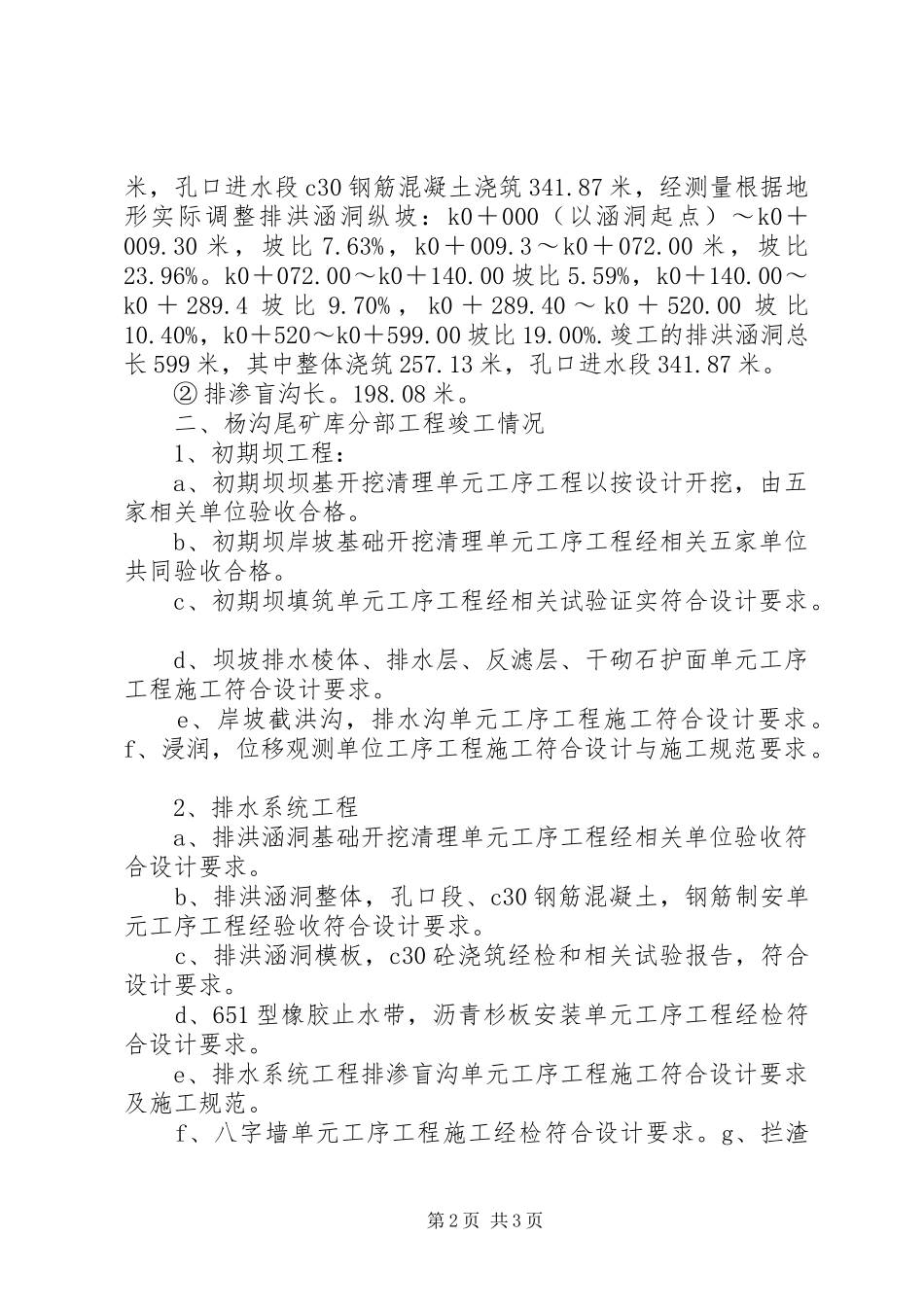

3、排水系统工程①、排洪涵洞:设计为城门洞型,直墙几何尺寸1
2米拱为180°圆拱,半径60cm每9米设伸缩缝,内置651型橡胶止水带,c30钢筋混凝土浇筑整体c30钢筋混凝土浇筑259
85米,进水口高程718
4米,孔口进水段c30钢筋混凝土浇筑338
95米,设计排洪涵洞总长598
竣工的排洪涵洞:整体浇筑257
13米,进水口高程716
84第1页共3页米,孔口进水段c30钢筋混凝土浇筑341
87米,经测量根据地形实际调整排洪涵洞纵坡:k0+000(以涵洞起点)~k0+009
30米,坡比7
63%,k0+009
3~k0+072
00米,坡比23
k0+072
00~k0+140
59%,k0+140
