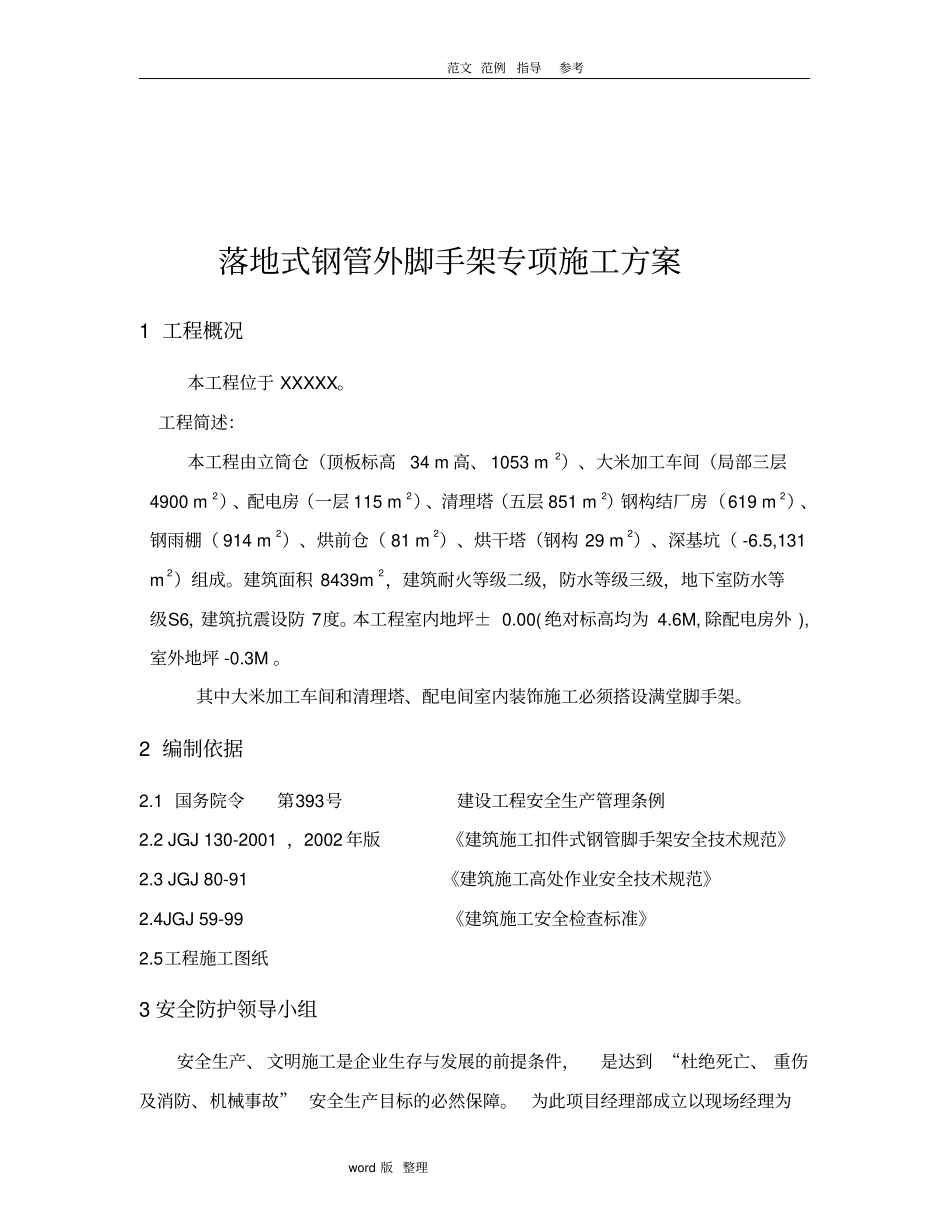

专业文档WORD资料可编辑XXXXXXXX室内脚手架施工方案XXXXXXXX范文范例指导参考word版整理落地式钢管外脚手架专项施工方案1工程概况本工程位于XXXXX
工程简述:本工程由立筒仓(顶板标高34m高、1053m2)、大米加工车间(局部三层4900m2)、配电房(一层115m2)、清理塔(五层851m2)钢构结厂房(619m2)、钢雨棚(914m2)、烘前仓(81m2)、烘干塔(钢构29m2)、深基坑(-6
5,131m2)组成
建筑面积8439m2,建筑耐火等级二级,防水等级三级,地下室防水等级S6,建筑抗震设防7度
本工程室内地坪±0
00(绝对标高均为4
6M,除配电房外),室外地坪-0
其中大米加工车间和清理塔、配电间室内装饰施工必须搭设满堂脚手架
2编制依据2
1国务院令第393号建设工程安全生产管理条例2
2JGJ130-2001,2002年版《建筑施工扣件式钢管脚手架安全技术规范》2
3JGJ80-91《建筑施工高处作业安全技术规范》2
4JGJ59-99《建筑施工安全检查标准》2
5工程施工图纸3安全防护领导小组安全生产、文明施工是企业生存与发展的前提条件,是达到“杜绝死亡、重伤及消防、机械事故”安全生产目标的必然保障
为此项目经理部成立以现场经理为范文范例指导参考word版整理组长的安全防护领导小组
组长:XXX;副组长:XXX;组员:XXX、XXX、XXX、XXX、XXX
4构造要求及技术措施4
1扣件式钢管脚手架的构造要求及技术措施4
1立杆立杆接头除顶层顶步外,其余各层各步接头必须采用对接扣件连接,立杆与大横杆采用直角扣件连接
接头交错布置,两个相邻立柱接头避免出现在同步同跨内,并且在高度方向至少错开50cm;各接头中心距主节点的距离不大于步距的1/3
立杆在顶部搭接时,搭接长度不小于1m,必须等间距3个旋转扣件固定,端部扣件盖板
