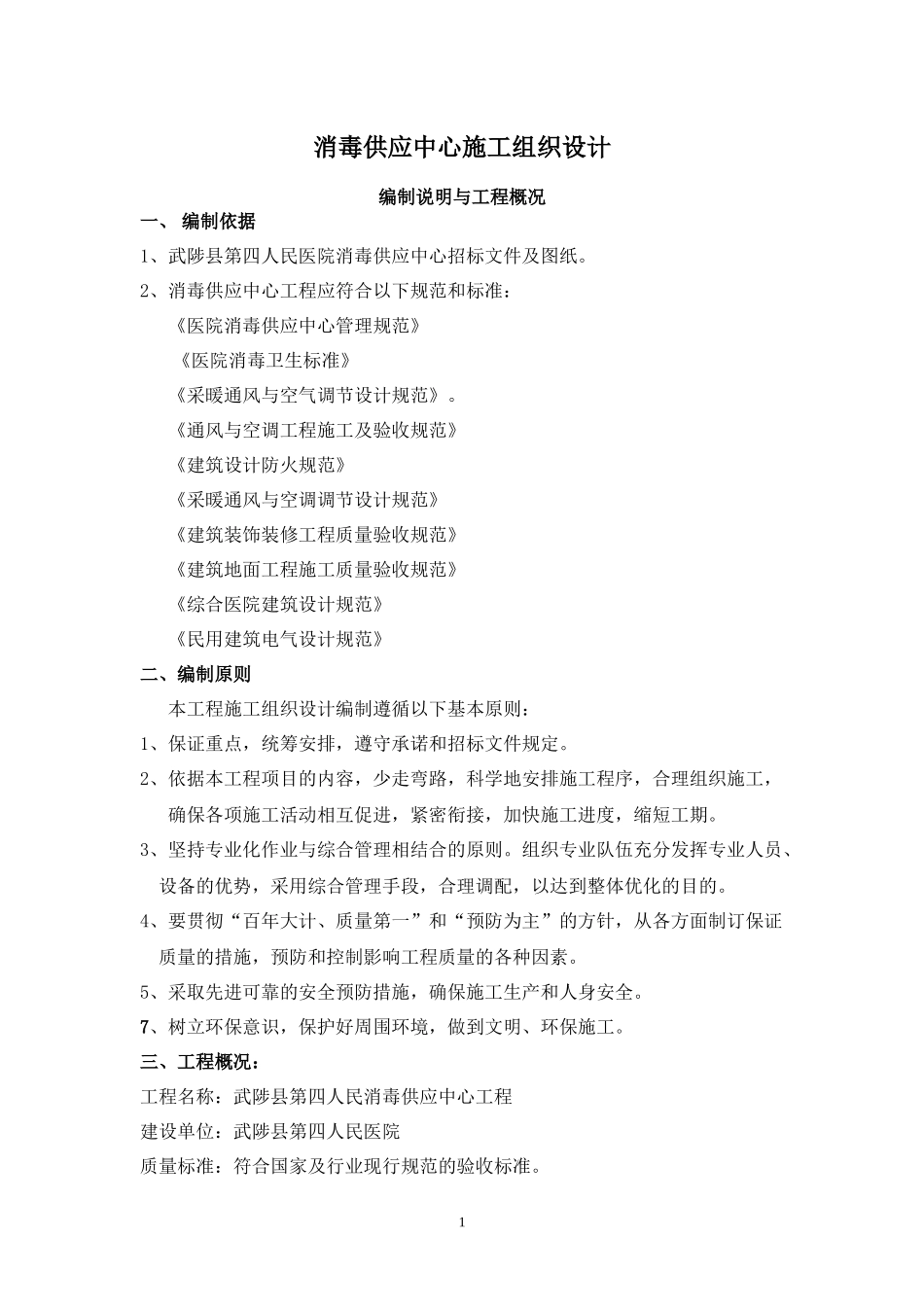

消毒供应中心施工组织设计编制说明与工程概况一、编制依据1、武陟县第四人民医院消毒供应中心招标文件及图纸
2、消毒供应中心工程应符合以下规范和标准:《医院消毒供应中心管理规范》《医院消毒卫生标准》《采暖通风与空气调节设计规范》

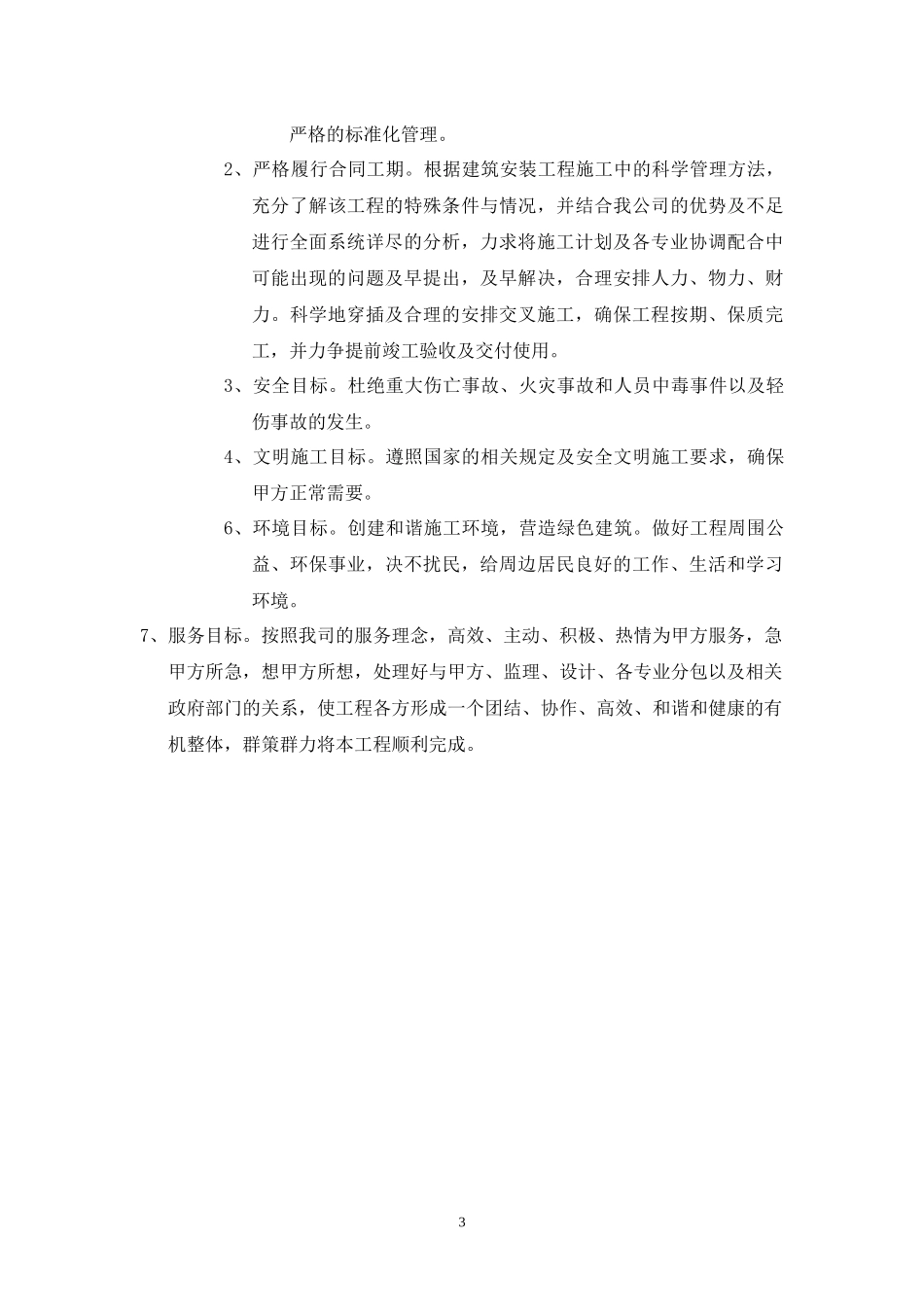

《通风与空调工程施工及验收规范》《建筑设计防火规范》《采暖通风与空调调节设计规范》《建筑装饰装修工程质量验收规范》《建筑地面工程施工质量验收规范》《综合医院建筑设计规范》《民用建筑电气设计规范》二、编制原则本工程施工组织设计编制遵循以下基本原则:1、保证重点,统筹安排,遵守承诺和招标文件规定
2、依据本工程项目的内容,少走弯路,科学地安排施工程序,合理组织施工,确保各项施工活动相互促进,紧密衔接,加快施工进度,缩短工期
3、坚持专业化作业与综合管理相结合的原则
组织专业队伍充分发挥专业人员、设备的优势,采用综合管理手段,合理调配,以达到整体优化的目的
4、要贯彻“百年大计、质量第一”和“预防为主”的方针,从各方面制订保证质量的措施,预防和控制影响工程质量的各种因素
5、采取先进可靠的安全预防措施,确保施工生产和人身安全
7、树立环保意识,保护好周围环境,做到文明、环保施工
三、工程概况:工程名称:武陟县第四人民消毒供应中心工程建设单位:武陟县第四人民医院质量标准:符合国家及行业现行规范的验收标准

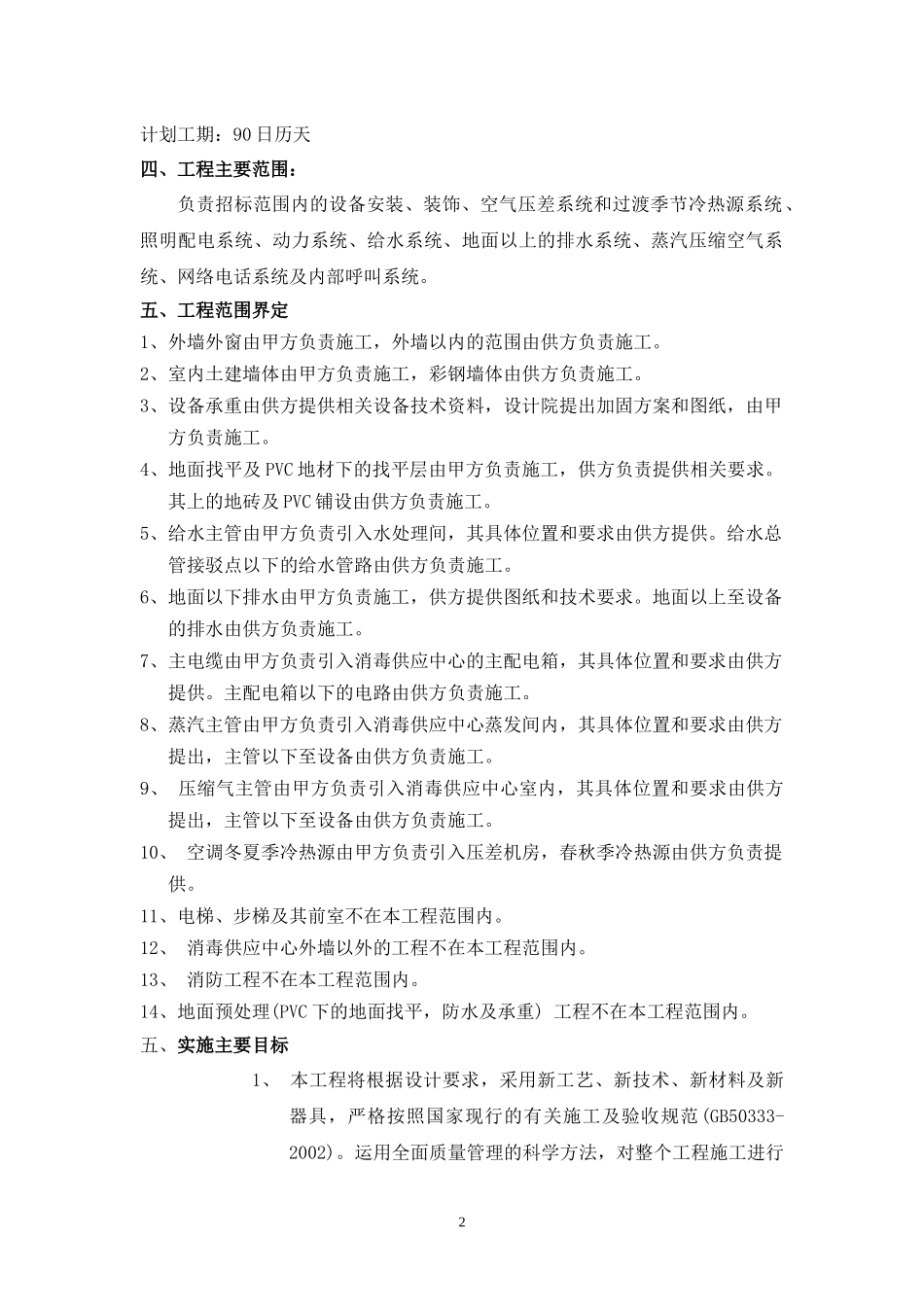

1计划工期:90日历天四、工程主要范围:负责招标范围内的设备安装、装饰、空气压差系统和过渡季节冷热源系统、照明配电系统、动力系统、给水系统、地面以上的排水系统、蒸汽压缩空气系统、网络电话系统及内部呼叫系统
五、工程范围界定1、外墙外窗由甲方负责施工,外墙以内的范围由供方负责施工
2、室内土建墙体由甲方负责施工,彩钢墙体由供方负责施工
3、设备承重由供方提供相关设备技术资料,设计院提出加固方案和图纸,由甲方负责施工
4、地面找平及PVC地材下的找平层由甲方负责施
