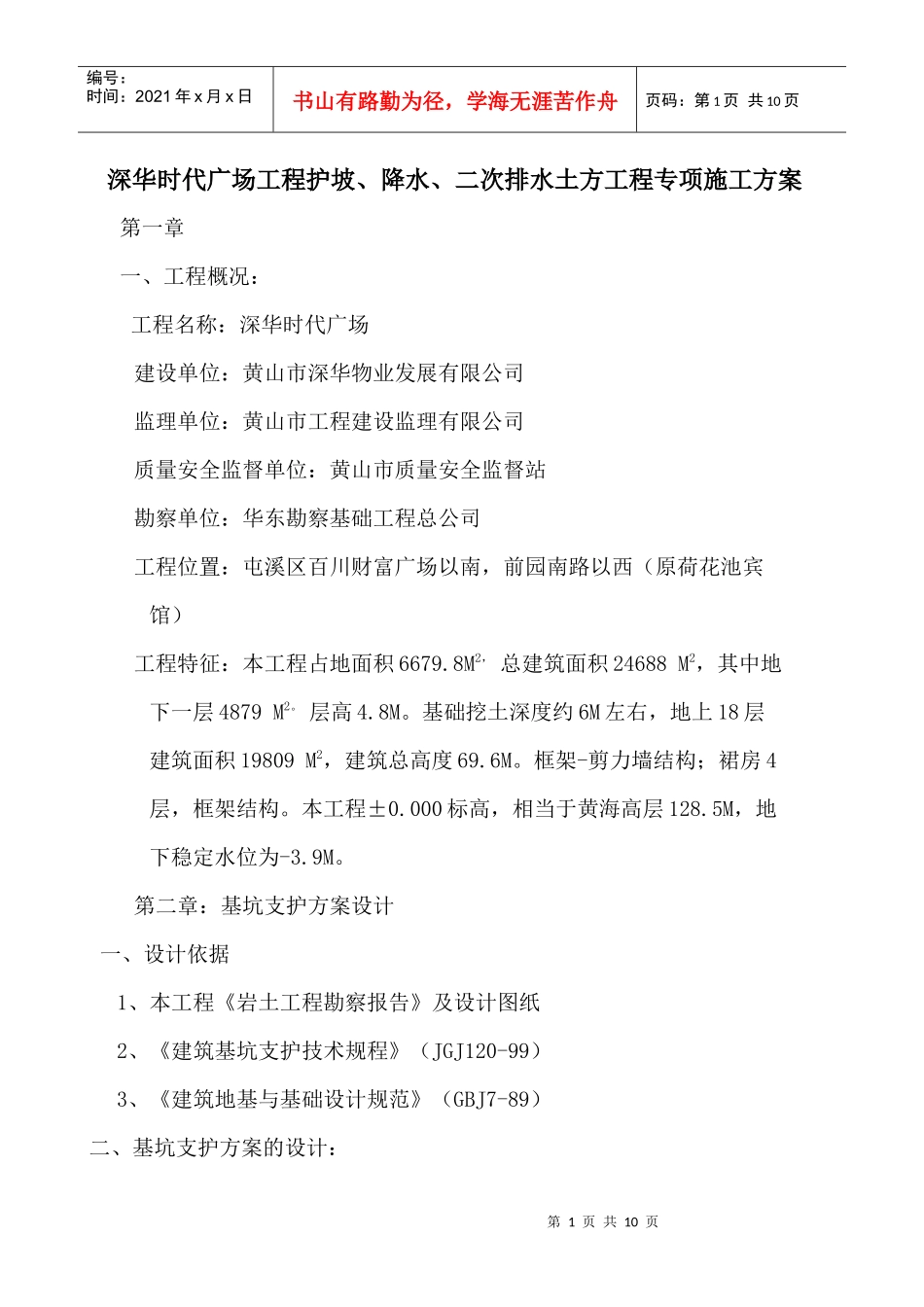

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页深华时代广场工程护坡、降水、二次排水土方工程专项施工方案第一章一、工程概况:工程名称:深华时代广场建设单位:黄山市深华物业发展有限公司监理单位:黄山市工程建设监理有限公司质量安全监督单位:黄山市质量安全监督站勘察单位:华东勘察基础工程总公司工程位置:屯溪区百川财富广场以南,前园南路以西(原荷花池宾馆)工程特征:本工程占地面积6679
8M2,总建筑面积24688M2,其中地下一层4879M2
基础挖土深度约6M左右,地上18层建筑面积19809M2,建筑总高度69
框架-剪力墙结构;裙房4层,框架结构
000标高,相当于黄海高层128
5M,地下稳定水位为-3

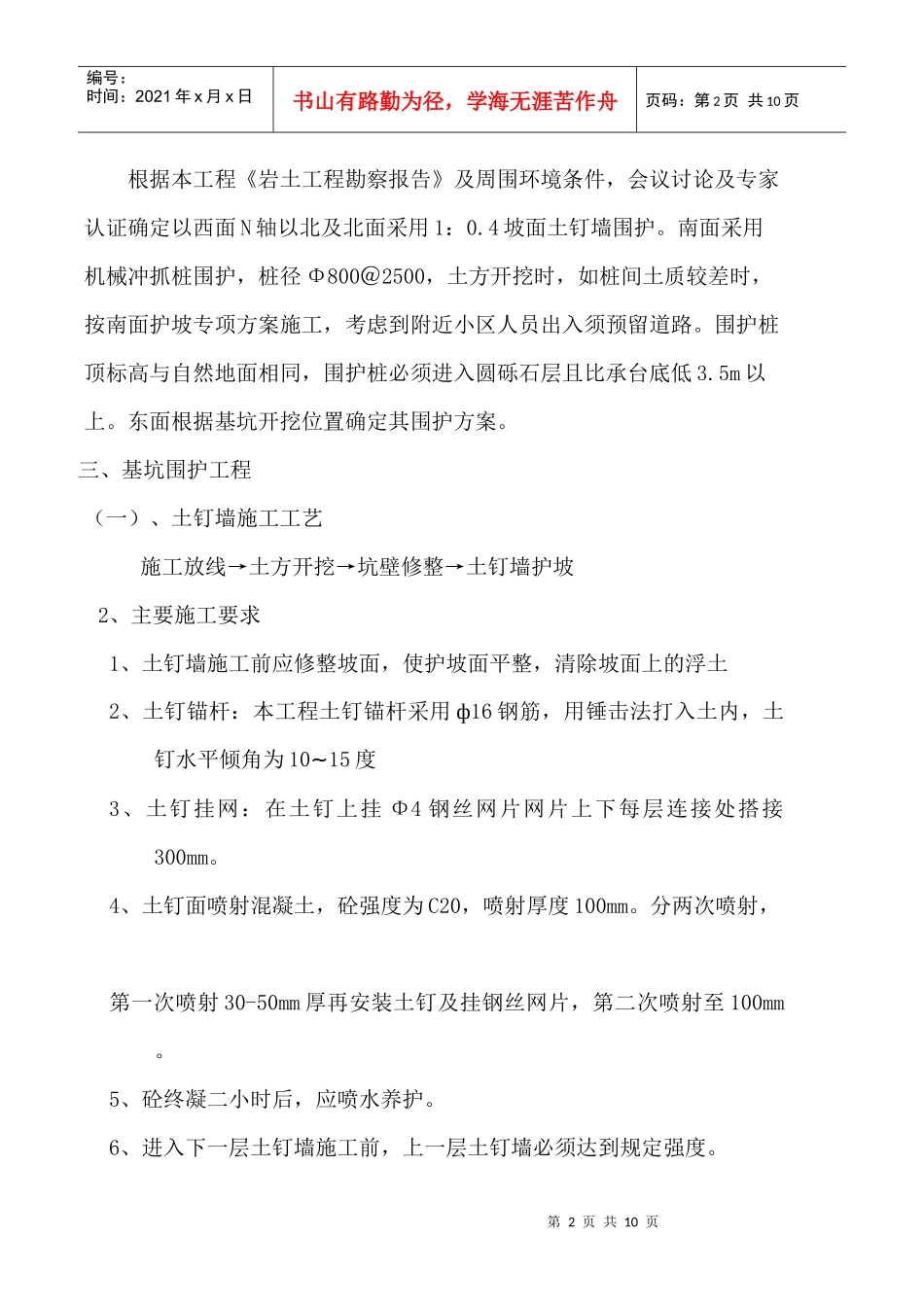

第二章:基坑支护方案设计一、设计依据1、本工程《岩土工程勘察报告》及设计图纸2、《建筑基坑支护技术规程》(JGJ120-99)3、《建筑地基与基础设计规范》(GBJ7-89)二、基坑支护方案的设计:第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页根据本工程《岩土工程勘察报告》及周围环境条件,会议讨论及专家认证确定以西面N轴以北及北面采用1:0
4坡面土钉墙围护

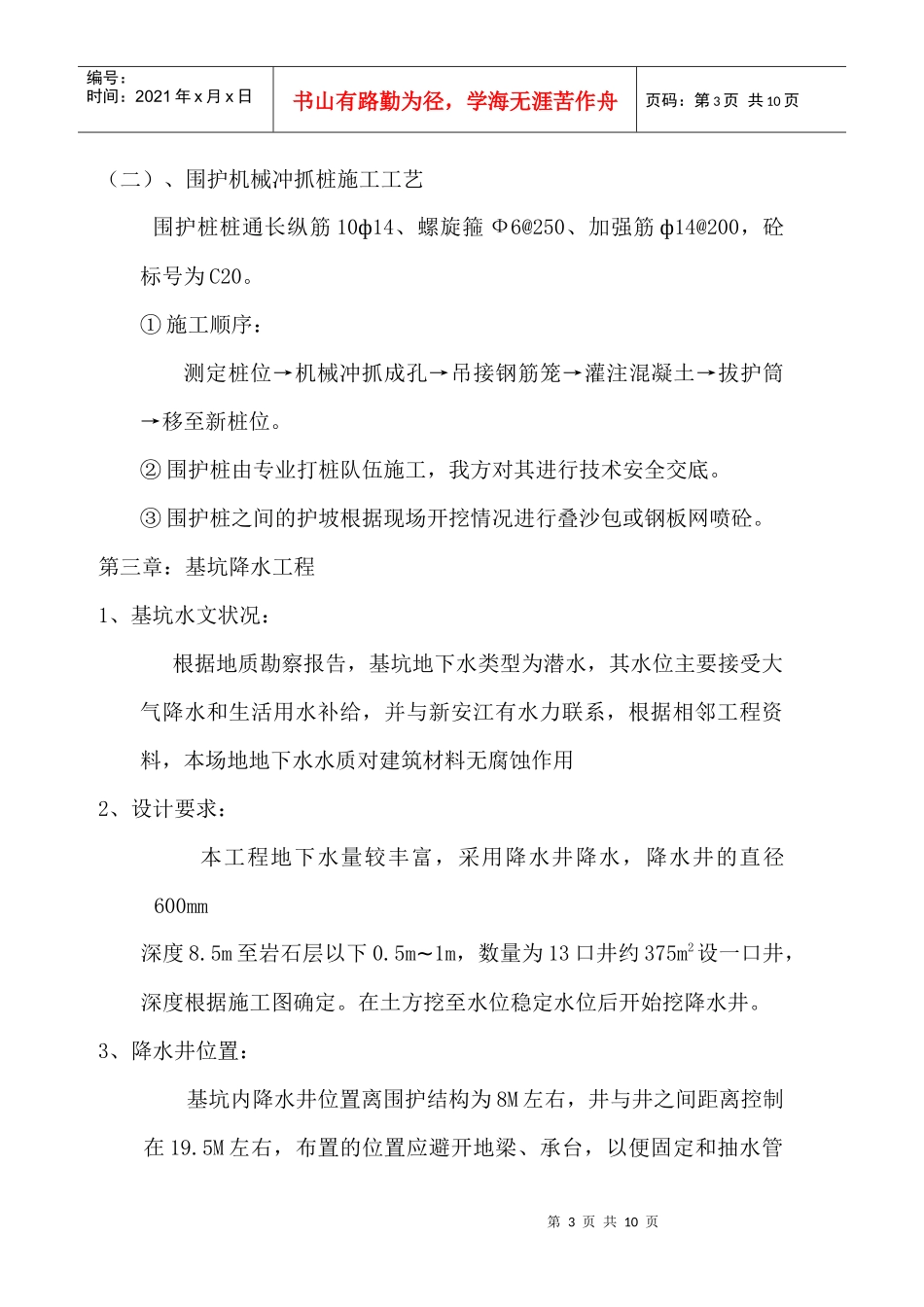

南面采用机械冲抓桩围护,桩径Φ800@2500,土方开挖时,如桩间土质较差时,按南面护坡专项方案施工,考虑到附近小区人员出入须预留道路
围护桩顶标高与自然地面相同,围护桩必须进入圆砾石层且比承台底低3
东面根据基坑开挖位置确定其围护方案
