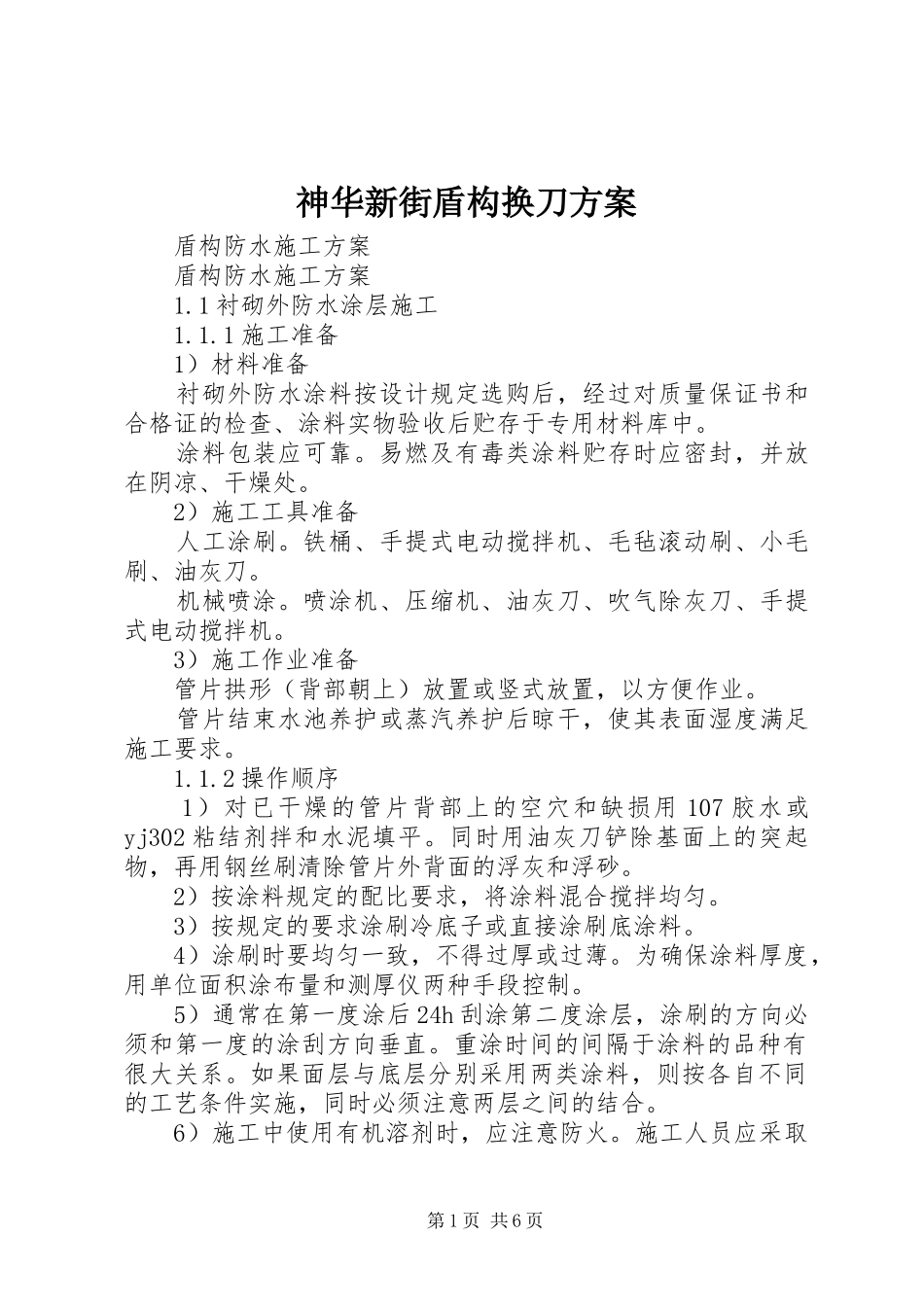

神华新街盾构换刀方案盾构防水施工方案盾构防水施工方案1
1衬砌外防水涂层施工1
1施工准备1)材料准备衬砌外防水涂料按设计规定选购后,经过对质量保证书和合格证的检查、涂料实物验收后贮存于专用材料库中
涂料包装应可靠
易燃及有毒类涂料贮存时应密封,并放在阴凉、干燥处
2)施工工具准备人工涂刷
铁桶、手提式电动搅拌机、毛毡滚动刷、小毛刷、油灰刀
喷涂机、压缩机、油灰刀、吹气除灰刀、手提式电动搅拌机
3)施工作业准备管片拱形(背部朝上)放置或竖式放置,以方便作业
管片结束水池养护或蒸汽养护后晾干,使其表面湿度满足施工要求
2操作顺序1)对已干燥的管片背部上的空穴和缺损用107胶水或yj302粘结剂拌和水泥填平
同时用油灰刀铲除基面上的突起物,再用钢丝刷清除管片外背面的浮灰和浮砂
2)按涂料规定的配比要求,将涂料混合搅拌均匀
3)按规定的要求涂刷冷底子或直接涂刷底涂料
4)涂刷时要均匀一致,不得过厚或过薄
为确保涂料厚度,用单位面积涂布量和测厚仪两种手段控制
5)通常在第一度涂后24h刮涂第二度涂层,涂刷的方向必须和第一度的涂刮方向垂直
重涂时间的间隔于涂料的品种有很大关系
如果面层与底层分别采用两类涂料,则按各自不同的工艺条件实施,同时必须注意两层之间的结合
6)施工中使用有机溶剂时,应注意防火

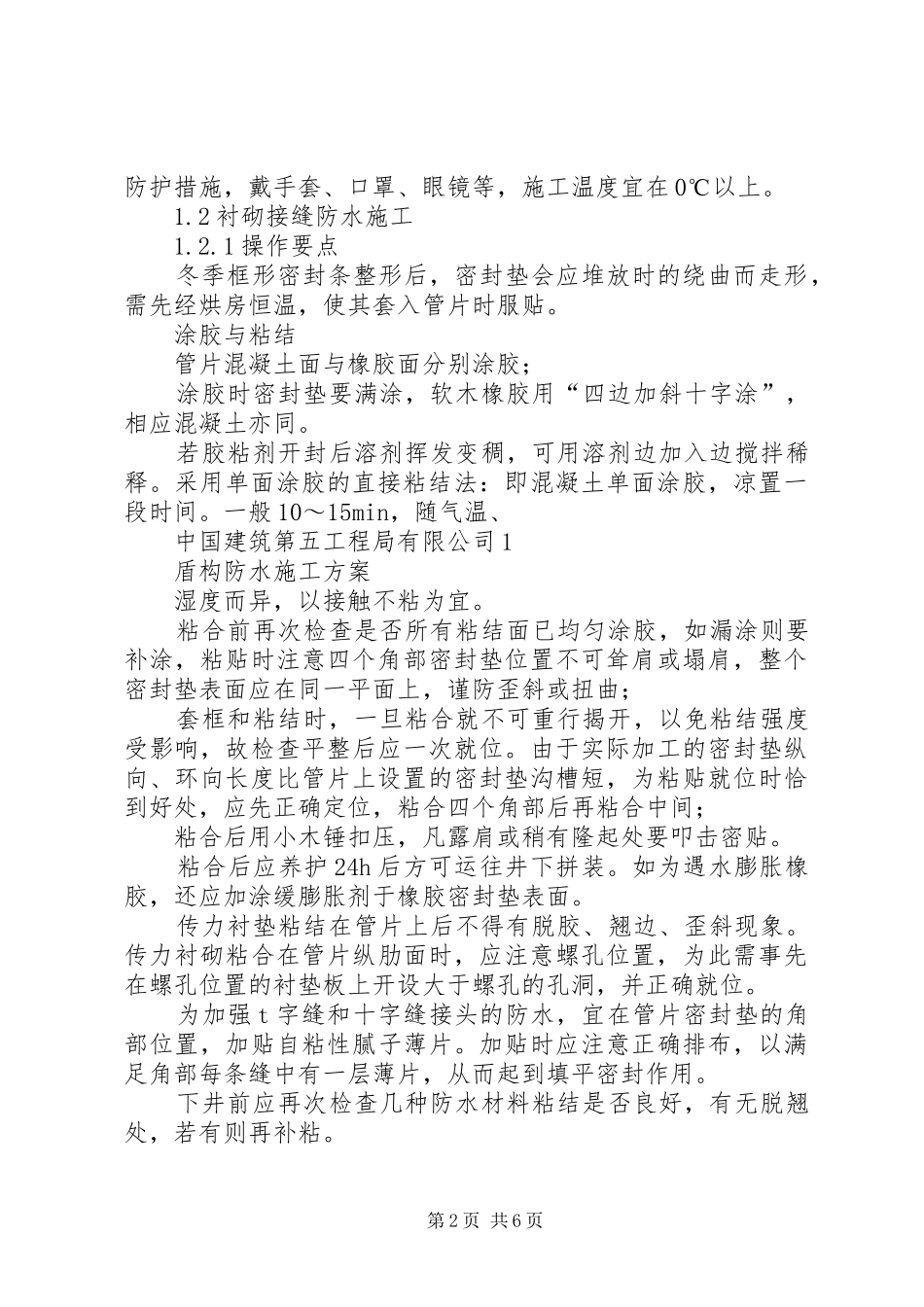

施工人员应采取第1页共6页防护措施,戴手套、口罩、眼镜等,施工温度宜在0℃以上

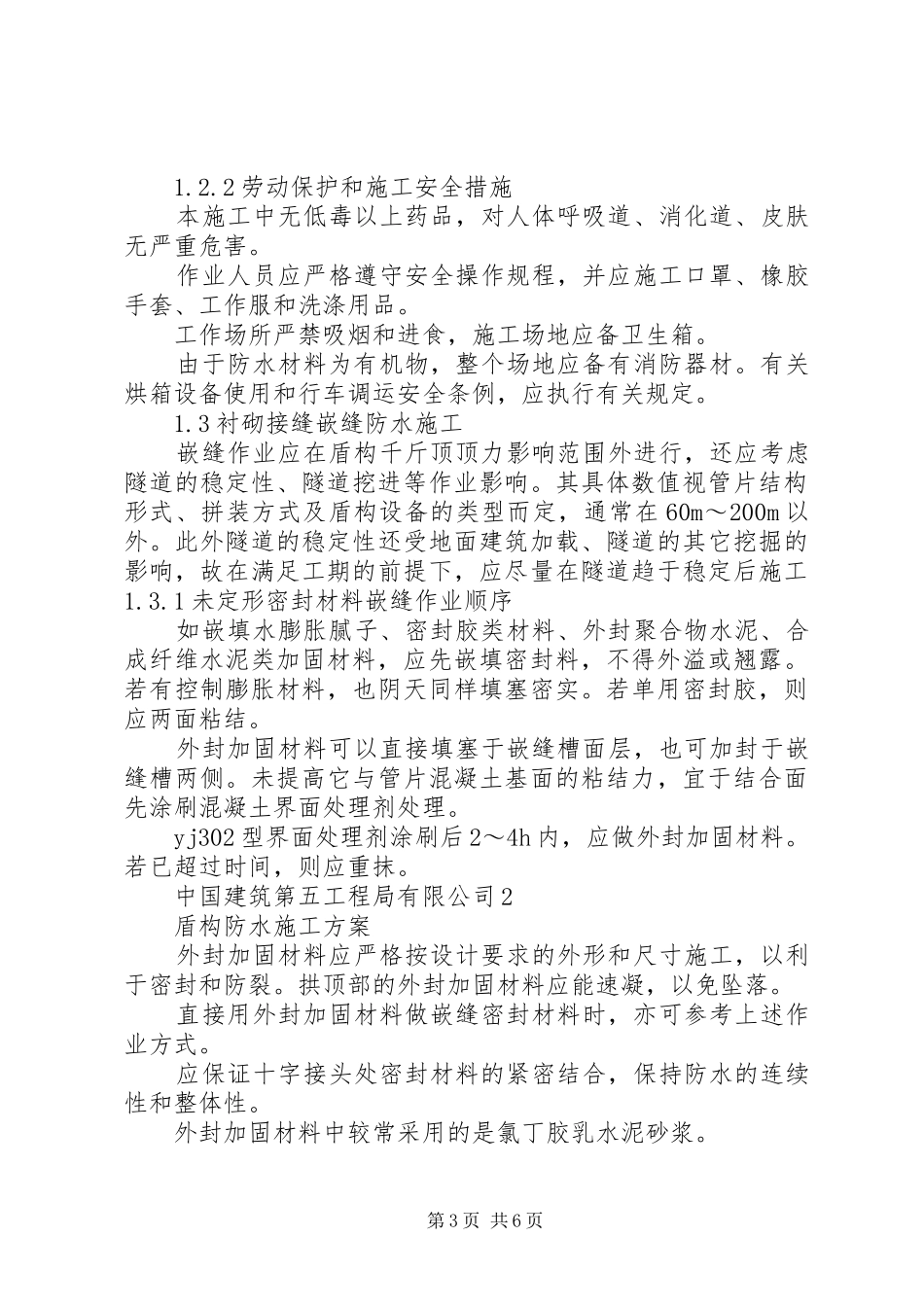

2衬砌接缝防水施工1
1操作要点冬季框形密封条整形后,密封垫会应堆放时的绕曲而走形,需先经烘房恒温,使其套入管片时服贴
涂胶与粘结管片混凝土面与橡胶面分别涂胶;涂胶时密封垫要满涂,软木橡胶用“四边加斜十字涂”,相应混凝土亦同
若胶粘剂开封后溶剂挥发变稠,可用溶剂边加入边搅拌稀释
采用单面涂胶的直接粘结法:即混凝土单面涂胶,凉置一段时间
一般10~15min,随气温、中国建筑第五工
