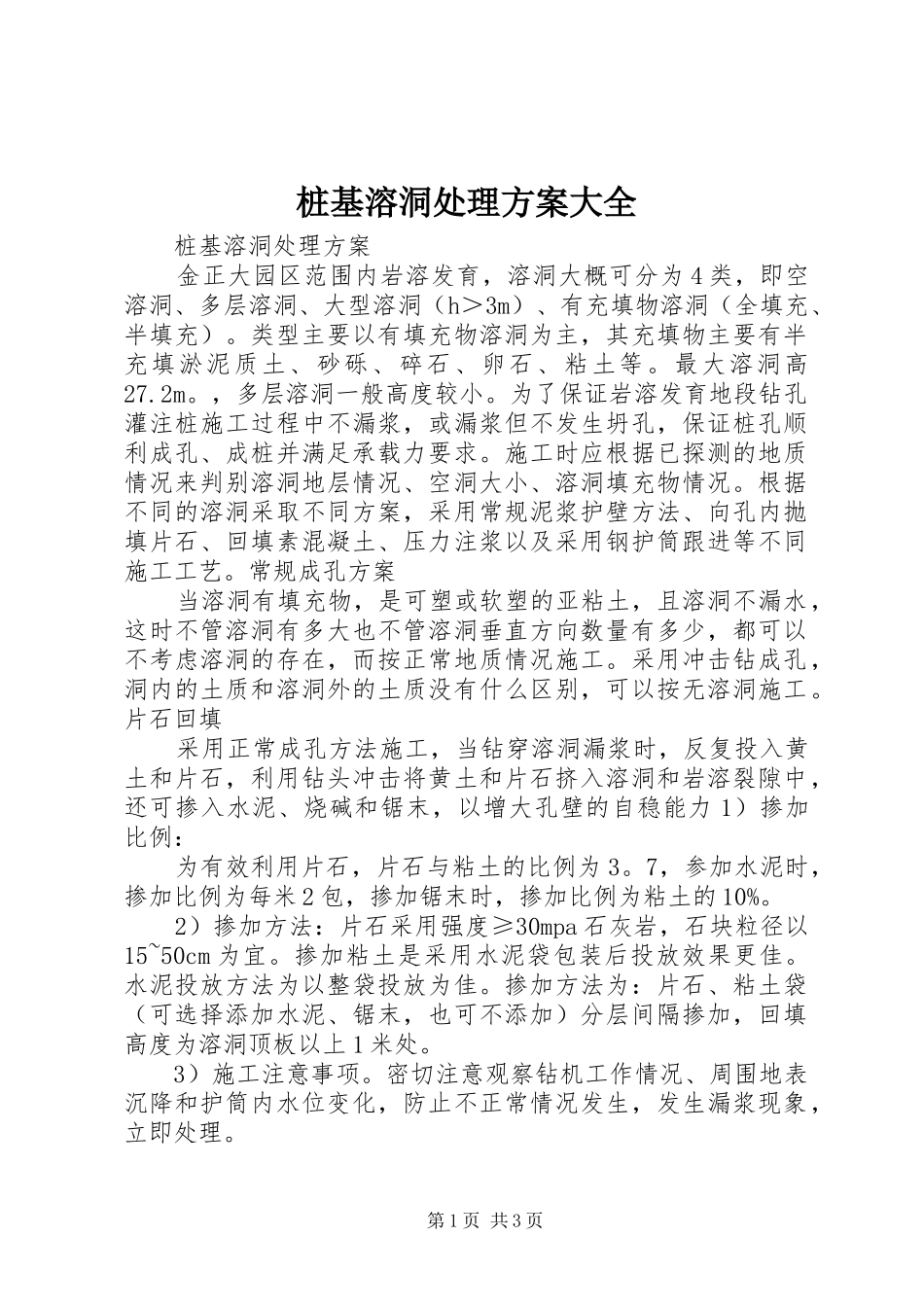

桩基溶洞处理方案大全桩基溶洞处理方案金正大园区范围内岩溶发育,溶洞大概可分为4类,即空溶洞、多层溶洞、大型溶洞(h>3m)、有充填物溶洞(全填充、半填充)
类型主要以有填充物溶洞为主,其充填物主要有半充填淤泥质土、砂砾、碎石、卵石、粘土等
最大溶洞高27
,多层溶洞一般高度较小
为了保证岩溶发育地段钻孔灌注桩施工过程中不漏浆,或漏浆但不发生坍孔,保证桩孔顺利成孔、成桩并满足承载力要求
施工时应根据已探测的地质情况来判别溶洞地层情况、空洞大小、溶洞填充物情况
根据不同的溶洞采取不同方案,采用常规泥浆护壁方法、向孔内抛填片石、回填素混凝土、压力注浆以及采用钢护筒跟进等不同施工工艺
常规成孔方案当溶洞有填充物,是可塑或软塑的亚粘土,且溶洞不漏水,这时不管溶洞有多大也不管溶洞垂直方向数量有多少,都可以不考虑溶洞的存在,而按正常地质情况施工
采用冲击钻成孔,洞内的土质和溶洞外的土质没有什么区别,可以按无溶洞施工
片石回填采用正常成孔方法施工,当钻穿溶洞漏浆时,反复投入黄土和片石,利用钻头冲击将黄土和片石挤入溶洞和岩溶裂隙中,还可掺入水泥、烧碱和锯末,以增大孔壁的自稳能力1)掺加比例:为有效利用片石,片石与粘土的比例为3
7,参加水泥时,掺加比例为每米2包,掺加锯末时,掺加比例为粘土的10%
2)掺加方法:片石采用强度≥30mpa石灰岩,石块粒径以15~50cm为宜
掺加粘土是采用水泥袋包装后投放效果更佳
水泥投放方法为以整袋投放为佳
掺加方法为:片石、粘土袋(可选择添加水泥、锯末,也可不添加)分层间隔掺加,回填高度为溶洞顶板以上1米处
3)施工注意事项
密切注意观察钻机工作情况、周围地表沉降和护筒内水位变化,防止不正常情况发生,发生漏浆现象,立即处理

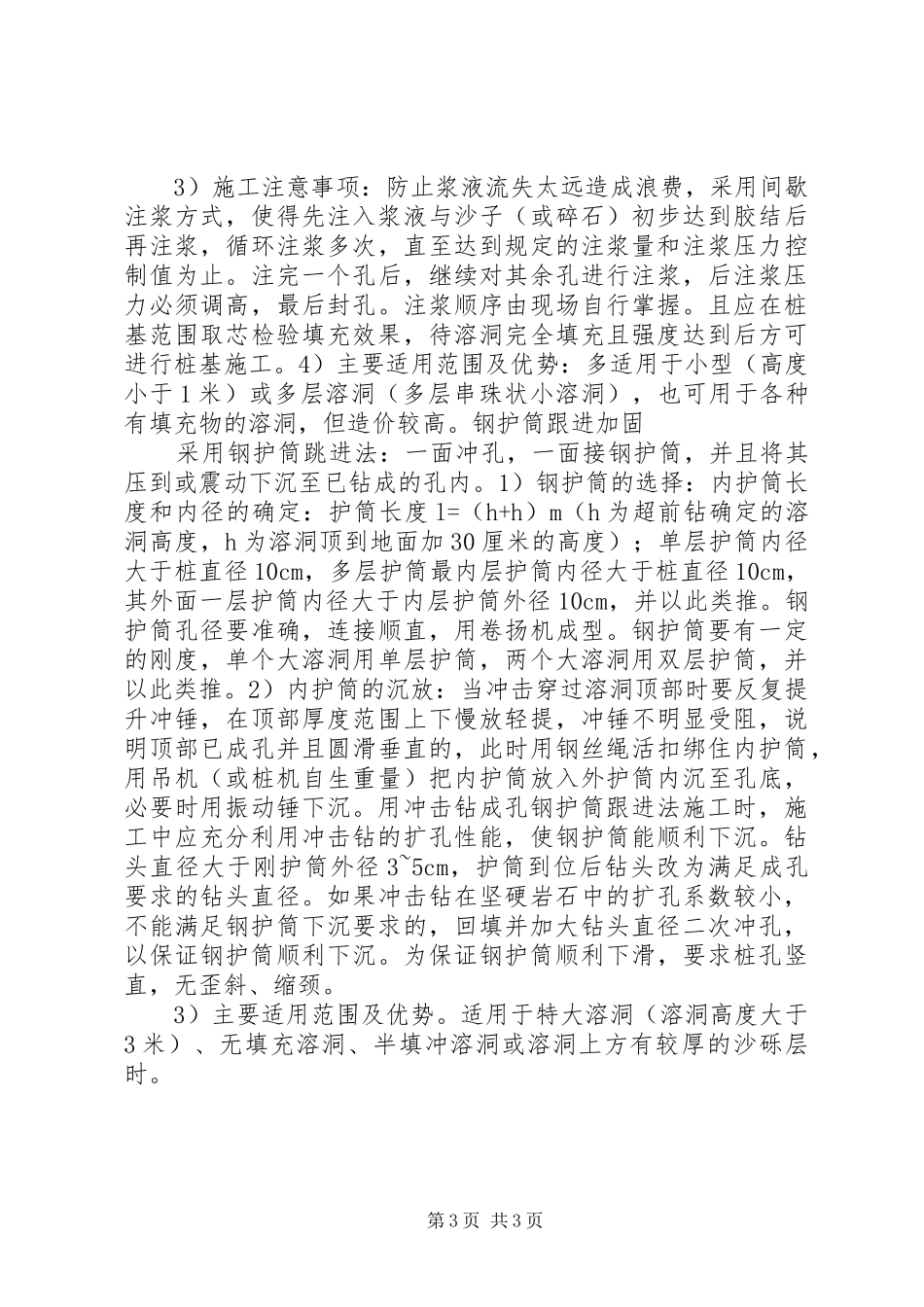

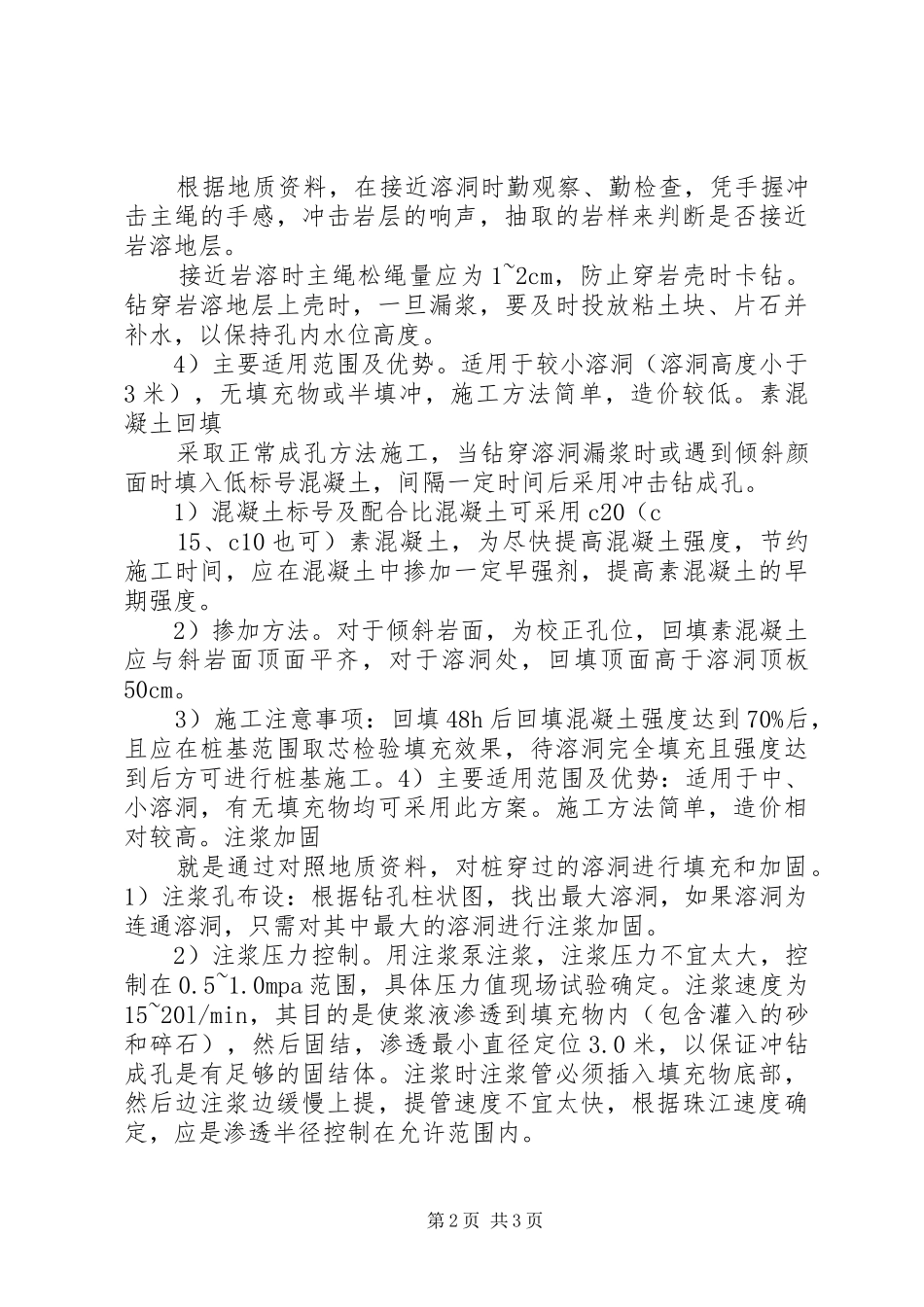

第1页共3页根据地质资料,在接近溶洞时勤观察、勤检查,凭手握冲击主绳的手感,冲击岩层的响声,抽取的岩样来判断是否接近岩溶地层
