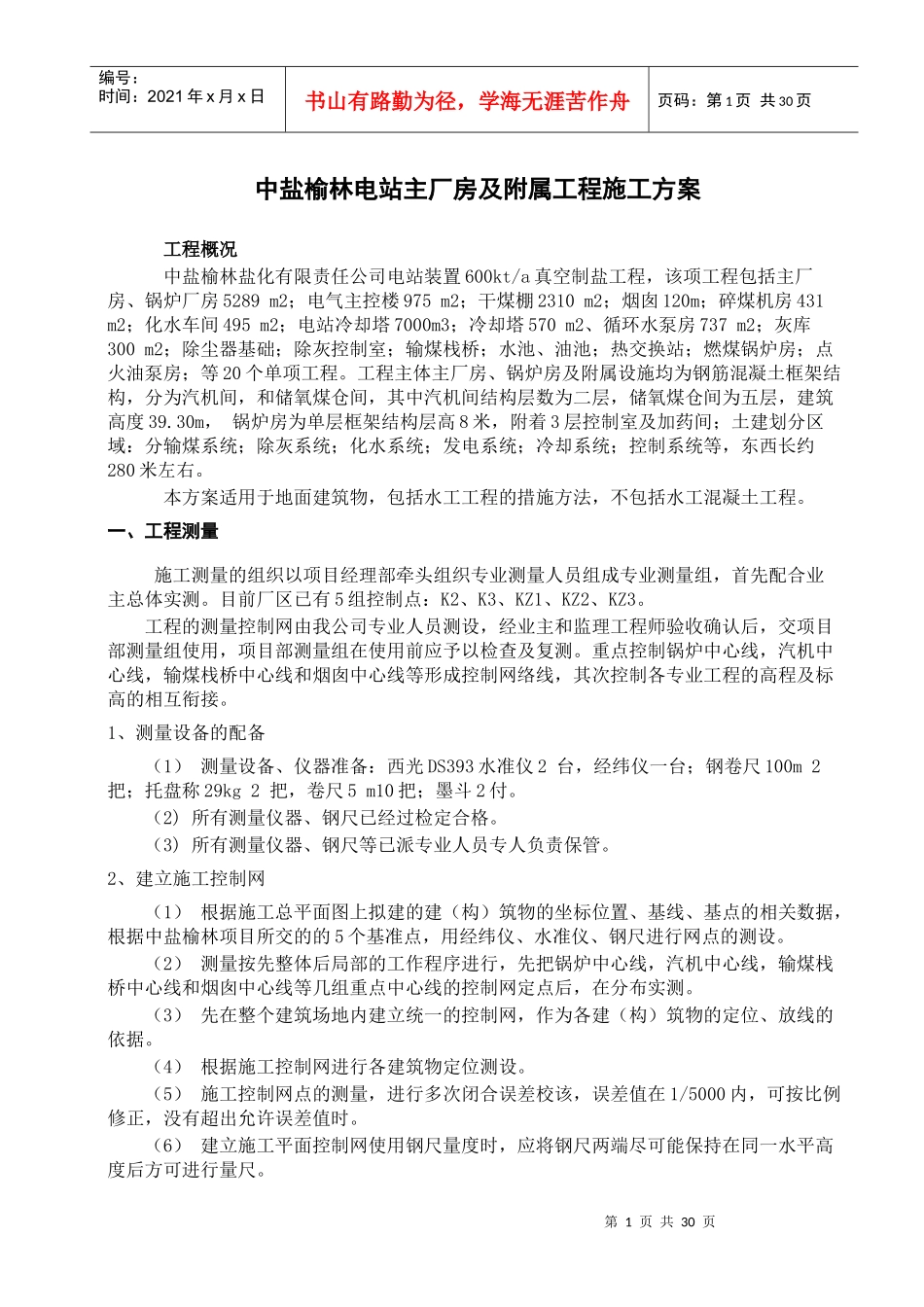

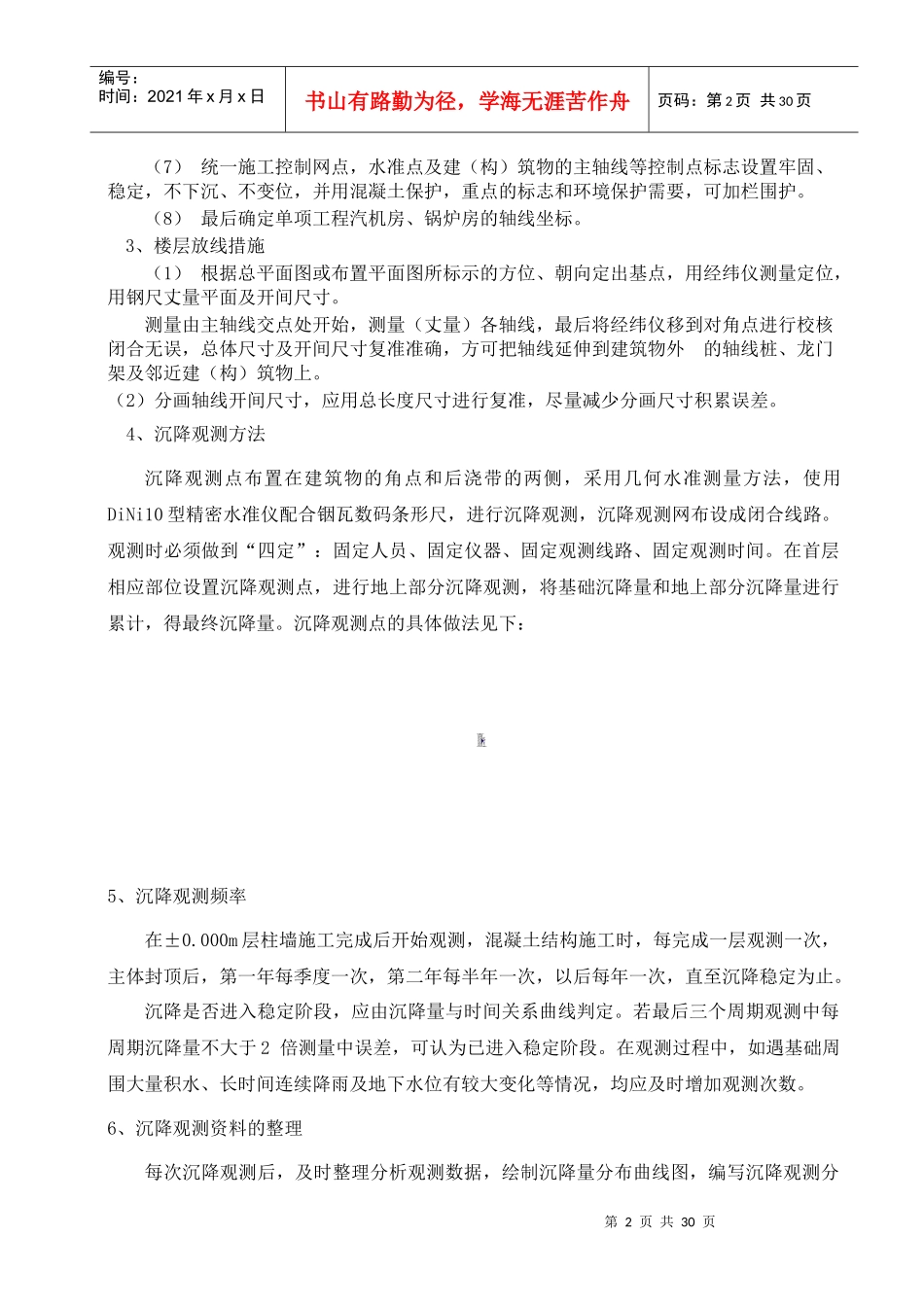

第1页共30页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共30页中盐榆林电站主厂房及附属工程施工方案工程概况中盐榆林盐化有限责任公司电站装置600kt/a真空制盐工程,该项工程包括主厂房、锅炉厂房5289m2;电气主控楼975m2;干煤棚2310m2;烟囱120m;碎煤机房431m2;化水车间495m2;电站冷却塔7000m3;冷却塔570m2、循环水泵房737m2;灰库300m2;除尘器基础;除灰控制室;输煤栈桥;水池、油池;热交换站;燃煤锅炉房;点火油泵房;等20个单项工程
工程主体主厂房、锅炉房及附属设施均为钢筋混凝土框架结构,分为汽机间,和储氧煤仓间,其中汽机间结构层数为二层,储氧煤仓间为五层,建筑高度39
30m,锅炉房为单层框架结构层高8米,附着3层控制室及加药间;土建划分区域:分输煤系统;除灰系统;化水系统;发电系统;冷却系统;控制系统等,东西长约280米左右
本方案适用于地面建筑物,包括水工工程的措施方法,不包括水工混凝土工程
一、工程测量施工测量的组织以项目经理部牵头组织专业测量人员组成专业测量组,首先配合业主总体实测
目前厂区已有5组控制点:K2、K3、KZ1、KZ2、KZ3
工程的测量控制网由我公司专业人员测设,经业主和监理工程师验收确认后,交项目部测量组使用,项目部测量组在使用前应予以检查及复测
重点控制锅炉中心线,汽机中心线,输煤栈桥中心线和烟囱中心线等形成控制网络线,其次控制各专业工程的高程及标高的相互衔接
1、测量设备的配备(1)测量设备、仪器准备:西光DS393水准仪2台,经纬仪一台;钢卷尺100m2把;托盘称29kg2把,卷尺5m10把;墨斗2付
(2)所有测量仪器、钢尺已经过检定合格
(3)所有测量仪器、钢尺等已派专业人员专人负责保管
2、建立施工控制网(1)根据施工总平面图上拟建的建(构)筑物的坐标位置、基
