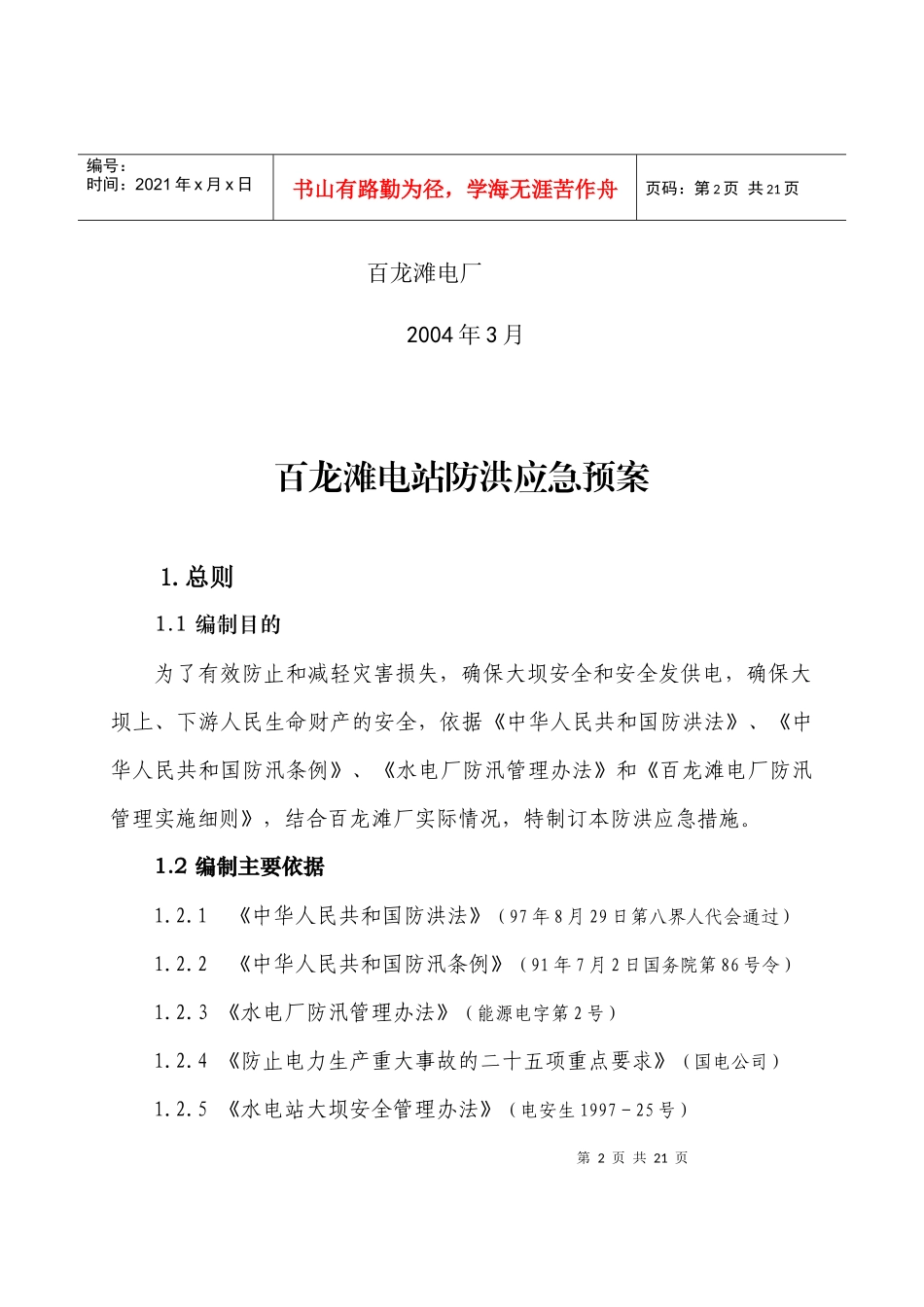

附件4广西桂冠大化水力发电总厂百龙滩电厂防洪应急预案第2页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共21页百龙滩电厂2004年3月百龙滩电站防洪应急预案1.总则1.1编制目的为了有效防止和减轻灾害损失,确保大坝安全和安全发供电,确保大坝上、下游人民生命财产的安全,依据《中华人民共和国防洪法》、《中华人民共和国防汛条例》、《水电厂防汛管理办法》和《百龙滩电厂防汛管理实施细则》,结合百龙滩厂实际情况,特制订本防洪应急措施。1.2编制主要依据1.2.1《中华人民共和国防洪法》(97年8月29日第八界人代会通过)1.2.2《中华人民共和国防汛条例》(91年7月2日国务院第86号令)1.2.3《水电厂防汛管理办法》(能源电字第2号)1.2.4《防止电力生产重大事故的二十五项重点要求》(国电公司)1.2.5《水电站大坝安全管理办法》(电安生1997-25号)第3页共21页第2页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共21页1.2.6《中国大唐集团公司防汛工作规定》(大唐集团制[2003]18号)1.2.7《水库防洪预案编制导册》(桂防指办2004-4号)1.3编制原则1.3.1电站防洪实行“安全第一,常抓不懈,以防为主,全力抢险”的方针,以实现保人身、保设备、保大坝为目标。1.3.2电站防洪应成立应急组织机构,实行厂长负责制,统一调度,统一指挥,分级分部门负责并落实各自岗位责任制。1.3.3在预案执行过程中,要遵循团结协作和局部利益服从全局利益的原则,以大局为主,无条件服从上级调度命令,团结一切力量,力保水库及大坝安全。1.3.4任何部门和个人都有参加电站防洪抢险的义务。1.4适用条件电站防洪预案是针对因突发事件导致电站面临重大险情威胁,影响电站防汛安全,为了在各种应急情况下能及时指导防洪抢险工作而预先制定的科学合理、可操作性强的抢险救灾应急预案,根据百龙滩电站工程的特点和有可能突发的重大事件,如发生以下任意条件时,可考虑申请启动电站防洪应急预案,申请启动应急预案原则上必须先上报桂冠公司和大唐公司审批,上报电网调度中心,待批准后方可启动应急预案,应急情况下,第4页共21页第3页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共21页可在上报待审批的同时启动应急预案,但事后必须附上详细说明报告。1.4.1工程发生险情1.4.1.1挡水建筑物发生严重裂缝,发生管涌、集中渗流、决口或大面积漏水有可能危及挡水建筑物的安全而导致跨坝的险情。1.4.1.2溢流坝出现大裂缝导致大量漏水危及溢流坝安全,或溢流坝出现局部崩塌丧失蓄水挡水功能,或溢流坝下游冲刷严重危及溢流坝安全的。1.4.2因自然灾害诱发的危及大坝安全的险情1.4.2.1发生超设防标准地震导致大坝严重裂缝、基础破坏等危及大坝安全的险情。1.4.2.2库区出现大体积漂浮物有可能危及挡水建筑物安全的险情。1.4.2.3上游电站发生跨坝有可能出现的突发大洪水危及电站安全的险情。1.4.3超标准洪水1.4.3.1百龙滩电厂设计洪水标准为五十年一遇洪水(p=2%),相应流量为23400m3/s,相应上、下游水位分别为153.9m和153.4m。校核洪水标准为五百年一遇洪水(p=2%),相应流量为29600m3/s,相应上、下游水位分别为159.2m和158.7m。第5页共21页第4页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共21页1.4.3.2超标准洪水指水库水位出现超过设计的校核洪水标准的洪水,百龙滩电厂每年年度防汛措施均按五百年一遇洪水制订,当发生超过五百年一遇洪水时(包括上游电站溃坝可能出现的超标洪水)即为超标洪水而出现的险情。1.4.4水淹厂房事故1.4.4..1因厂房设备如水轮机重锤或机组检修等原因导致水淹厂房。1.4.4..2因厂房的挡水建筑物发生大裂缝或集中渗流造成水淹厂房。1.4.4..3因开关站全部停电或厂用电全部失电或渗漏水的排水泵、雨水排水泵动力电源故障,导致排水泵不能动作造成水淹厂房。2.工程概况2.1水库流域概况百龙滩电站位于红水河中游,坝址控制流域面积为112500km2,其流域河道弯曲、滩多水急,流域地质情况复杂,植被情况差,水土流失严重,流域范围内无大支流汇入;坝址多年平均降雨...
