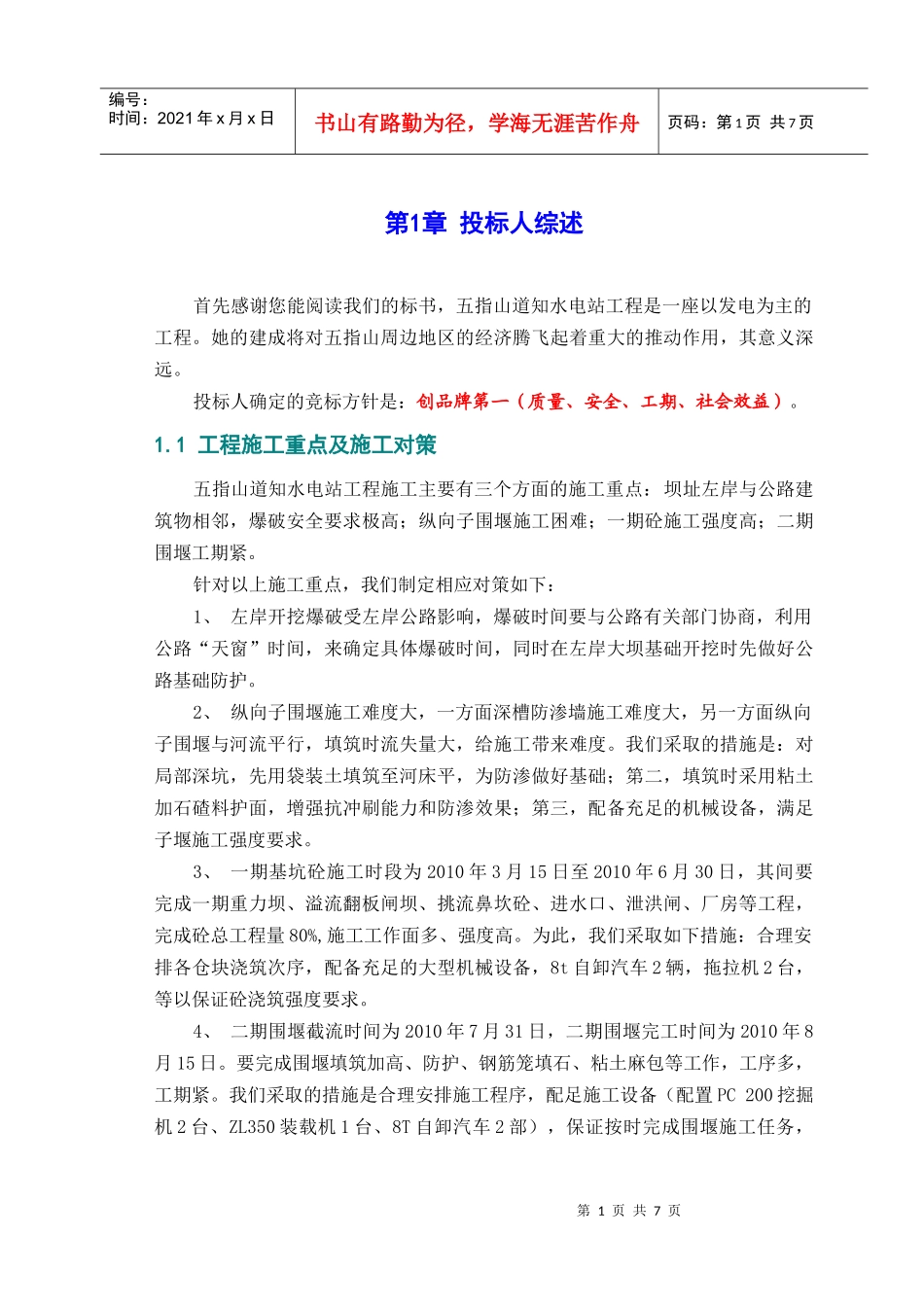

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页第1章投标人综述首先感谢您能阅读我们的标书,五指山道知水电站工程是一座以发电为主的工程
她的建成将对五指山周边地区的经济腾飞起着重大的推动作用,其意义深远
投标人确定的竞标方针是:创品牌第一(质量、安全、工期、社会效益)
1工程施工重点及施工对策五指山道知水电站工程施工主要有三个方面的施工重点:坝址左岸与公路建筑物相邻,爆破安全要求极高;纵向子围堰施工困难;一期砼施工强度高;二期围堰工期紧
针对以上施工重点,我们制定相应对策如下:1、左岸开挖爆破受左岸公路影响,爆破时间要与公路有关部门协商,利用公路“天窗”时间,来确定具体爆破时间,同时在左岸大坝基础开挖时先做好公路基础防护
2、纵向子围堰施工难度大,一方面深槽防渗墙施工难度大,另一方面纵向子围堰与河流平行,填筑时流失量大,给施工带来难度
我们采取的措施是:对局部深坑,先用袋装土填筑至河床平,为防渗做好基础;第二,填筑时采用粘土加石碴料护面,增强抗冲刷能力和防渗效果;第三,配备充足的机械设备,满足子堰施工强度要求
3、一期基坑砼施工时段为2010年3月15日至2010年6月30日,其间要完成一期重力坝、溢流翻板闸坝、挑流鼻坎砼、进水口、泄洪闸、厂房等工程,完成砼总工程量80%,施工工作面多、强度高
为此,我们采取如下措施:合理安排各仓块浇筑次序,配备充足的大型机械设备,8t自卸汽车2辆,拖拉机2台,等以保证砼浇筑强度要求
4、二期围堰截流时间为2010年7月31日,二期围堰完工时间为2010年8月15日
要完成围堰填筑加高、防护、钢筋笼填石、粘土麻包等工作,工序多,工期紧
我们采取的措施是合理安排施工程序,配足施工设备(配置PC200挖掘机2台、ZL350装载机1台、8T自卸汽车2部),保证按时完成围堰施工任务,第2页共7页第1页共
