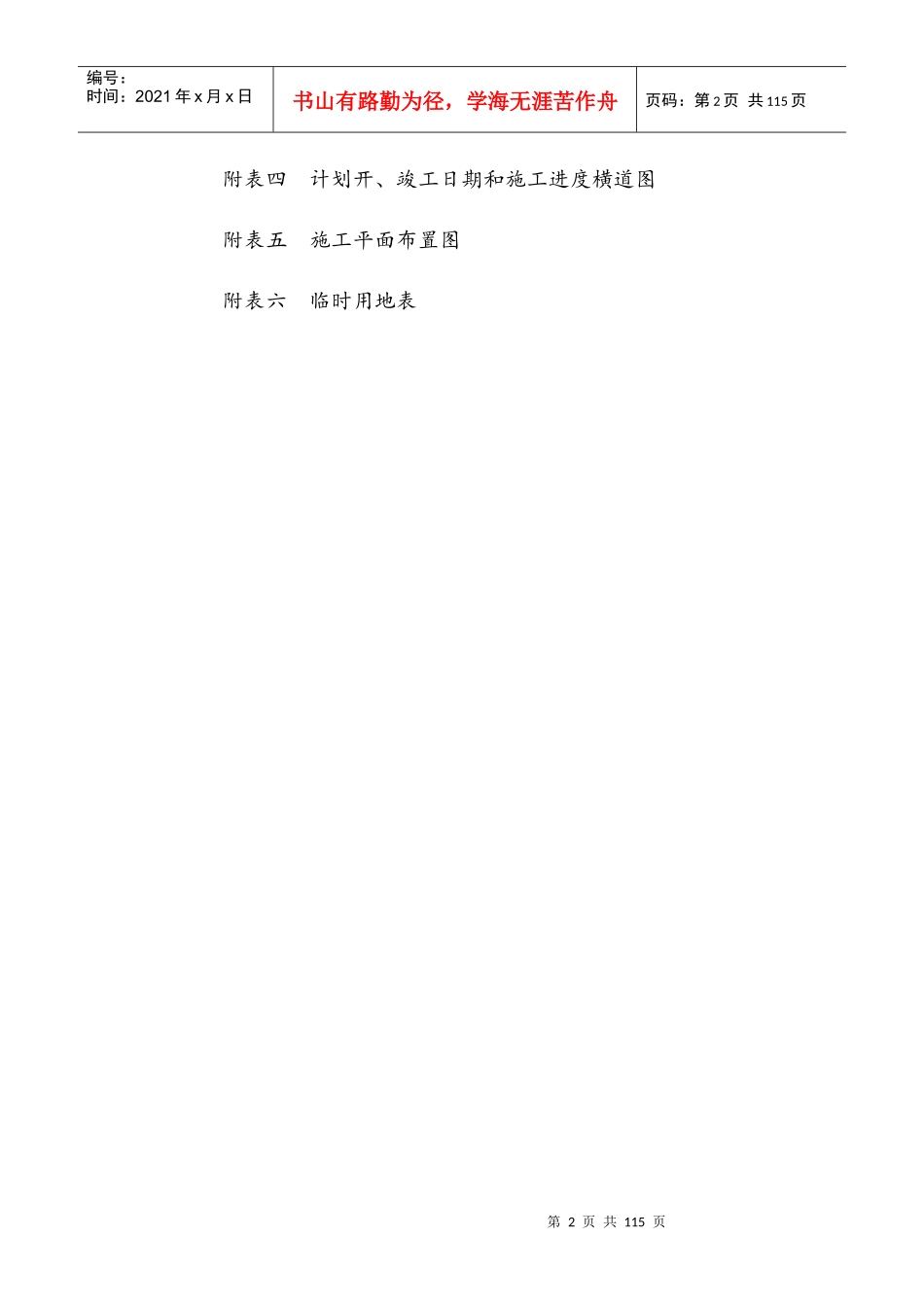

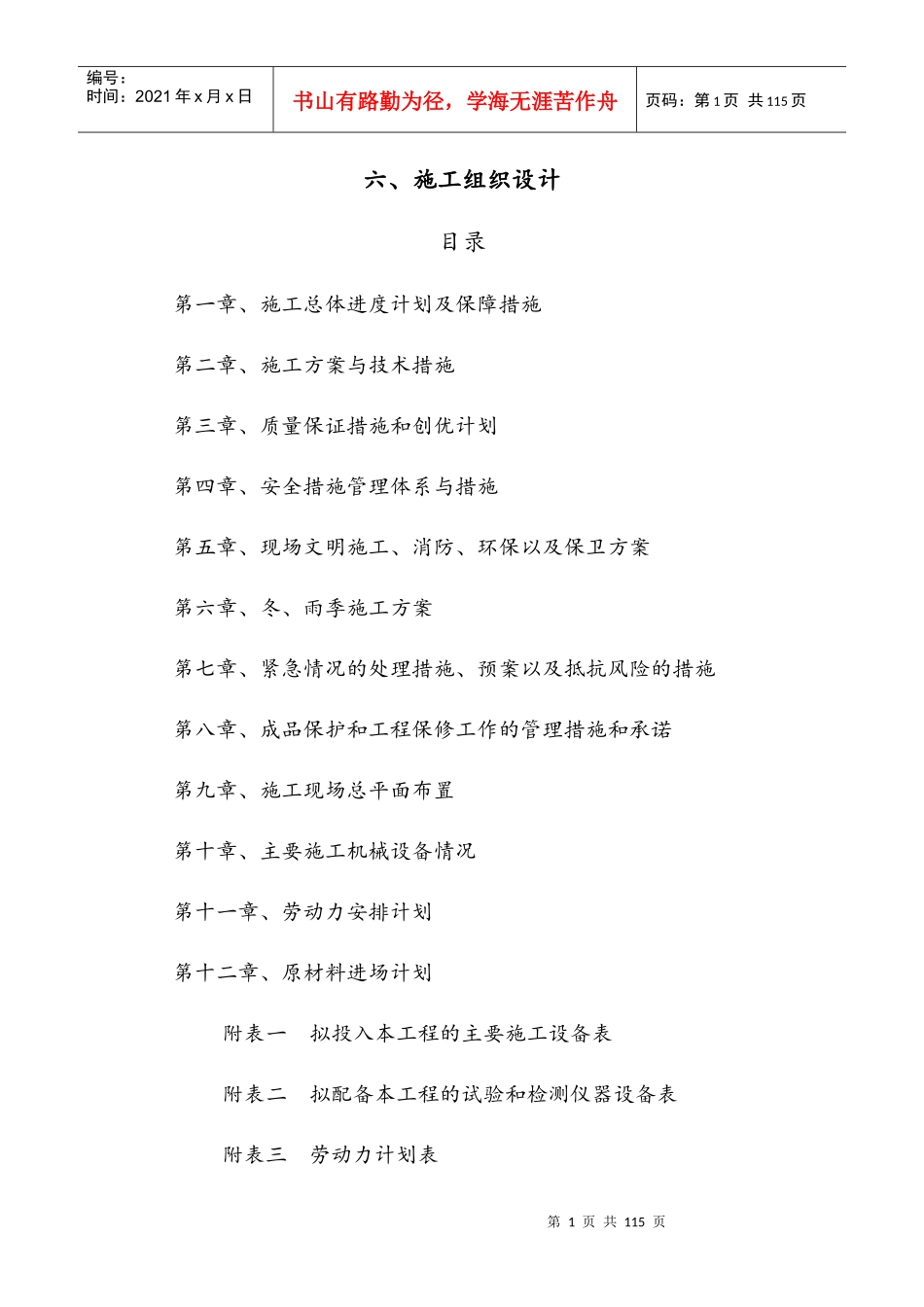

第1页共115页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共115页六、施工组织设计目录第一章、施工总体进度计划及保障措施第二章、施工方案与技术措施第三章、质量保证措施和创优计划第四章、安全措施管理体系与措施第五章、现场文明施工、消防、环保以及保卫方案第六章、冬、雨季施工方案第七章、紧急情况的处理措施、预案以及抵抗风险的措施第八章、成品保护和工程保修工作的管理措施和承诺第九章、施工现场总平面布置第十章、主要施工机械设备情况第十一章、劳动力安排计划第十二章、原材料进场计划附表一拟投入本工程的主要施工设备表附表二拟配备本工程的试验和检测仪器设备表附表三劳动力计划表第2页共115页第1页共115页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共115页附表四计划开、竣工日期和施工进度横道图附表五施工平面布置图附表六临时用地表第2页共115页第3页共115页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共115页第一章、施工总体进度计划及保障措施1施工进度计划编制的原则及总体思路依据施工组织与策划,对计划进行分解,确保我公司对业主承诺的各项管理目标的实现
结合本工程概况、现场环境、施工方法、资源配置以及我公司施工类似工程总结的经验,确定本工程进度计划
2工期目标本工程工期目标:计划开工日期:2016年1月8日,计划竣工日期:2017年1月7日,共计365日历天
3进度计划保证措施施工进度控制的保障措施主要包括:施工组织与进度的责任分配,进度计划的贯彻、交底与培训、现场调度工作、集中优势资源抓关键工作、加强对专项承包的管理、采用先进的工艺与方法、物资资源的供应保证和抗风险能力等方面:3
1施工组织与进度的责任保障a、建立完善的管理组织机构是掌握施工管理主动权、控制施工生产局面,公正工程进度的关键一环
