第491页共58页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第491页共58页第八章大坝工程施工关刀桥水库大坝枢纽工程主要建筑物有风化泥岩心墙石渣坝、左岸开敞式溢洪道、右岸灌溉取水洞、右岸放空洞等组成
大坝坝顶高程320
80m,坝轴线全长238
0m,坝顶宽6
0m,最大坝高50
风化泥岩心墙顶水平宽度3
0m,心墙底最大宽度29
58m,心墙与坝基接触处设2
0m宽的混凝土底座,兼作帷幕灌浆的盖板
上游坝坡1:2
15、1:2
50,在高程300
0m处设马道,宽2
下游坝坡1:2
15、1:2
25,在高程303
50m处设第一级马道,马道宽3
00m,马道以下边坡1:2
溢洪道布置在左岸,由进水渠、控制闸、泄槽、消力池四部分组成
取水洞由进水口和取水隧洞两部分组成
进水口为岸塔式
放空洞(由导流洞改建而成)为无压隧洞,由进水渠段、闸室段、消力池、渐变段、洞身段、渐变段、桥涵段、出口明渠段组成
67m,进、出口底板高程分别为280
0m、276
隧洞断面采用城门洞型,洞径为:4
25m,直墙高4
大坝工程施工的内容有土石方开挖、填筑工程,钻孔灌浆工程,砌筑工程,混凝土工程等

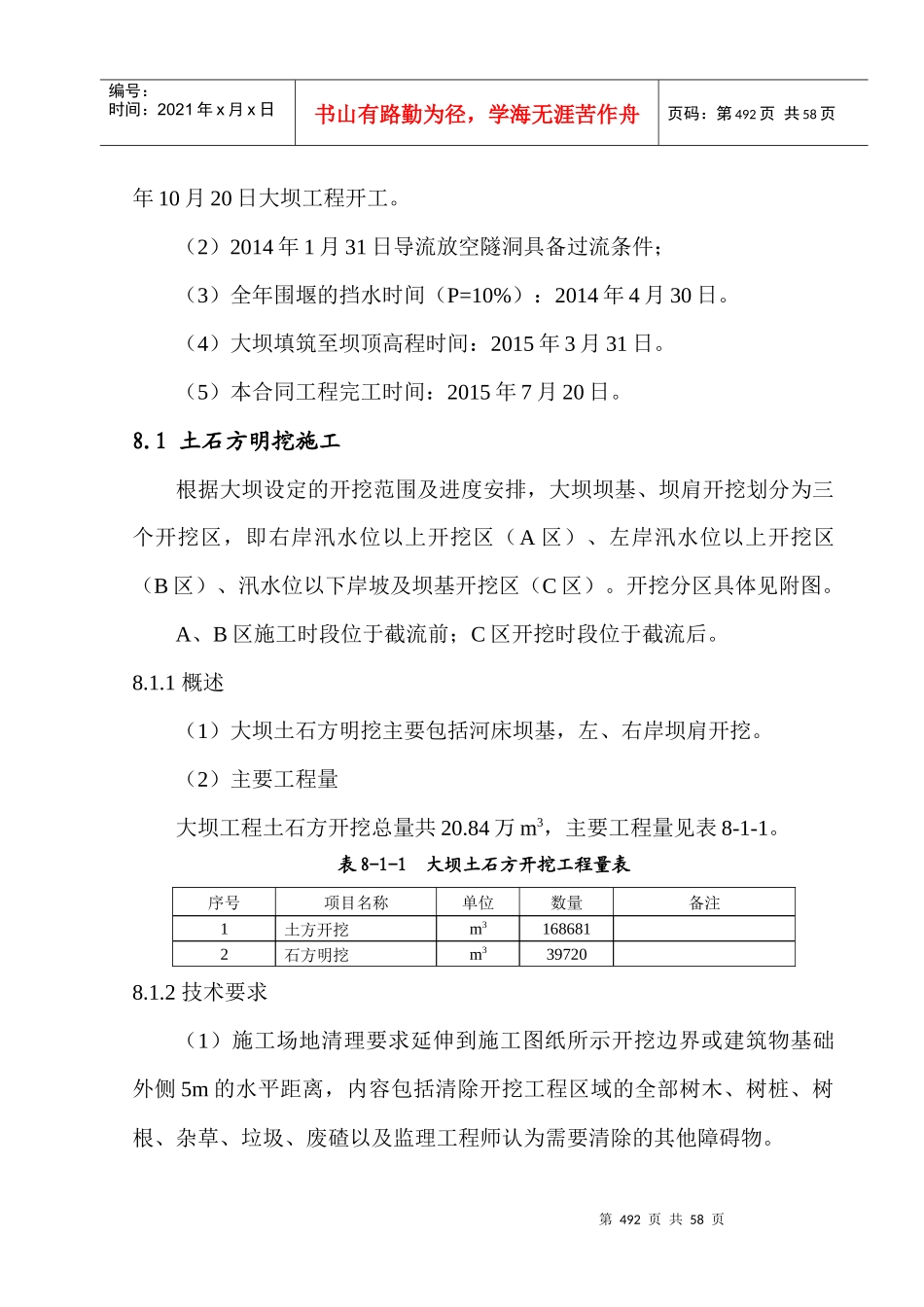

主要控制工期(1)本合同工程开工时间:2013年4月20日导流洞正式开工;2013第492页共58页第491页共58页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第492页共58页年10月20日大坝工程开工
(2)2014年1月31日导流放空隧洞具备过流条件;(3)全年围堰的挡水时间(P=10%):2014年4月30日
(4)大坝填筑至坝顶高程时间:2015年3月31日
(5)本合同工程完工时间:2015年7月20日
1土石方明挖施工根据大坝设定的开挖范围及进度安排,大坝坝基、坝肩开挖
