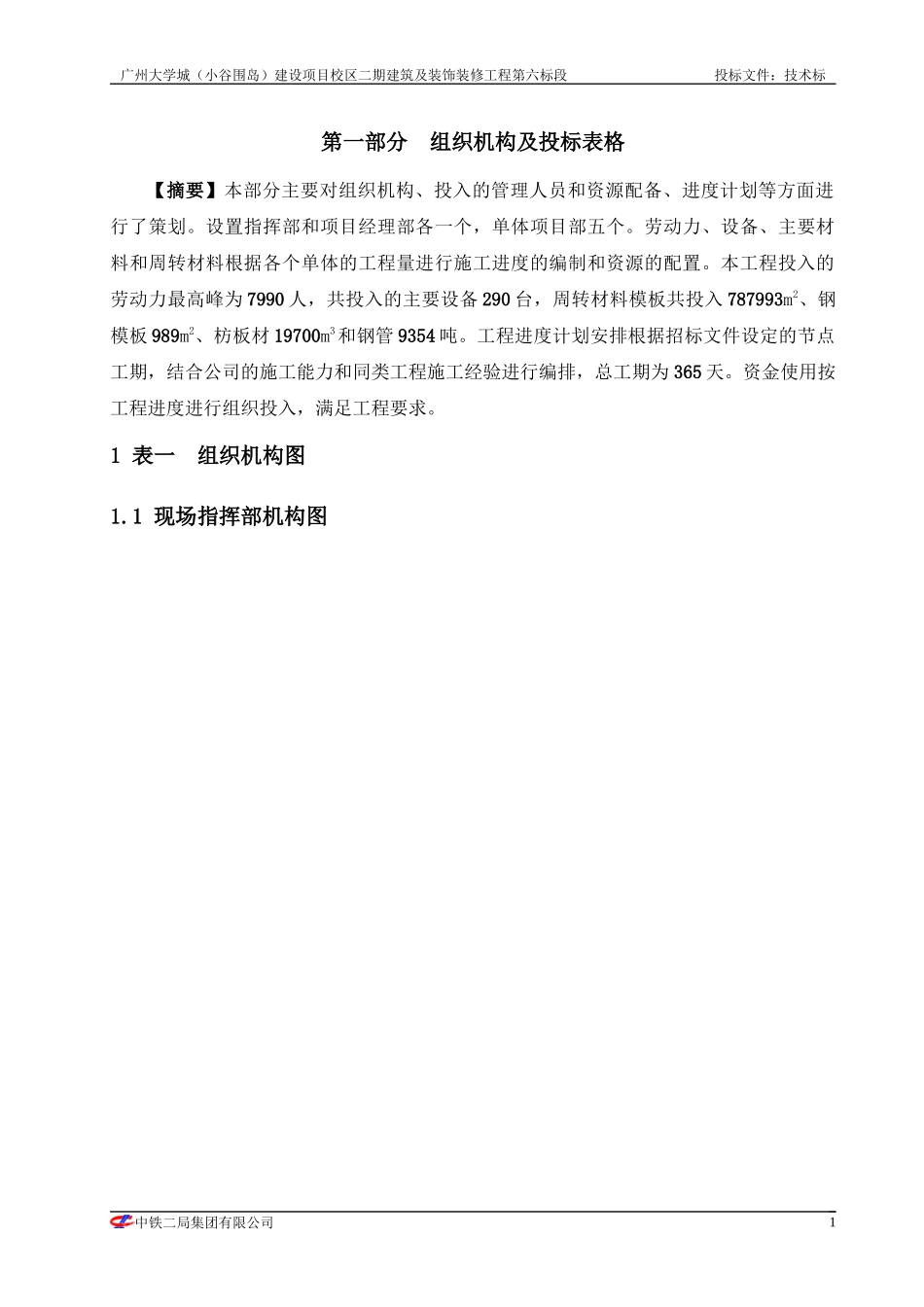

广州大学城(小谷围岛)建设项目校区二期建筑及装饰装修工程第六标段投标文件:技术标第一部分组织机构及投标表格【摘要】本部分主要对组织机构、投入的管理人员和资源配备、进度计划等方面进行了策划

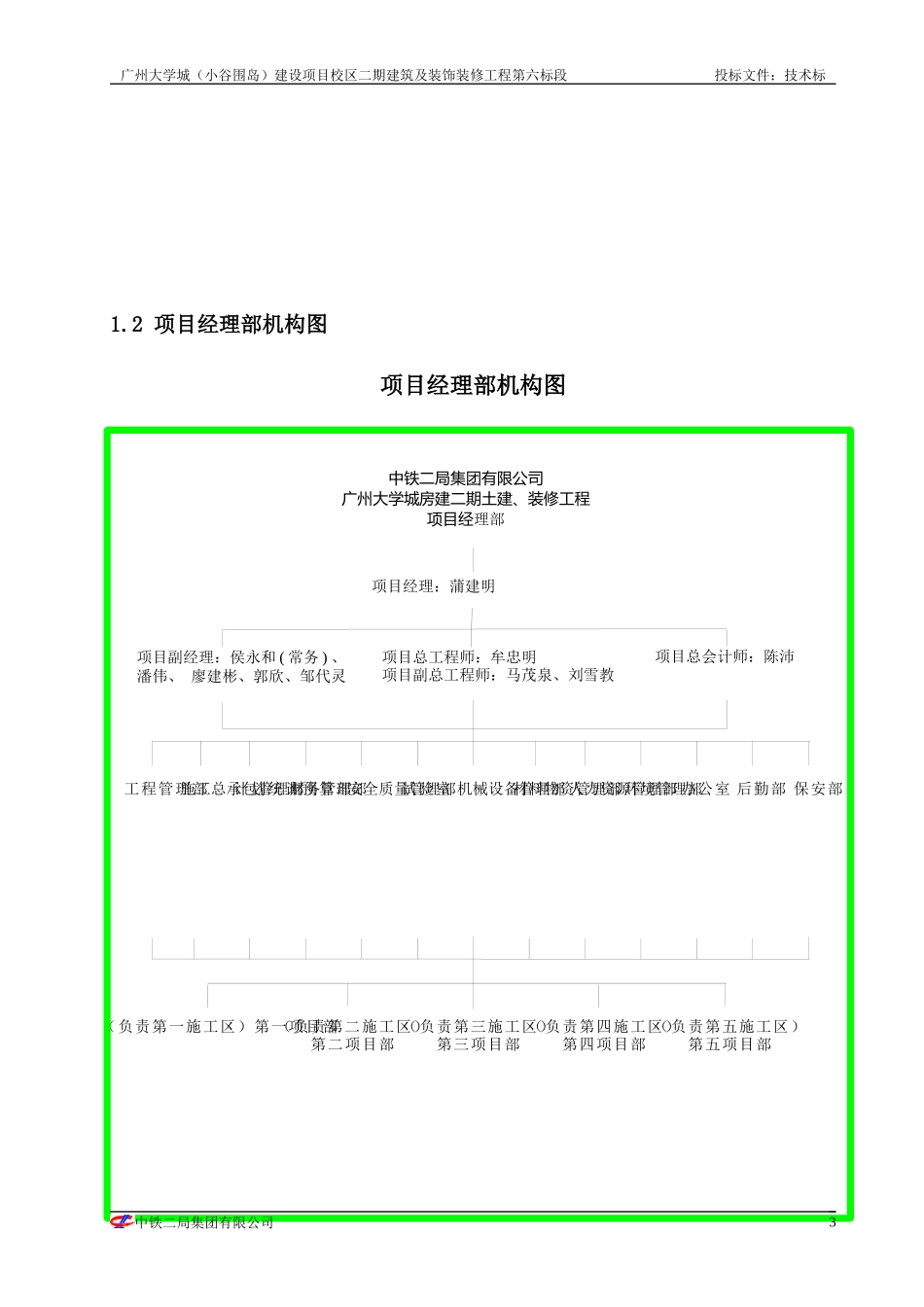

设置指挥部和项目经理部各一个,单体项目部五个
劳动力、设备、主要材料和周转材料根据各个单体的工程量进行施工进度的编制和资源的配置
本工程投入的劳动力最高峰为7990人,共投入的主要设备290台,周转材料模板共投入787993m2、钢模板989m2、枋板材19700m3和钢管9354吨
工程进度计划安排根据招标文件设定的节点工期,结合公司的施工能力和同类工程施工经验进行编排,总工期为365天
资金使用按工程进度进行组织投入,满足工程要求
1表一组织机构图1

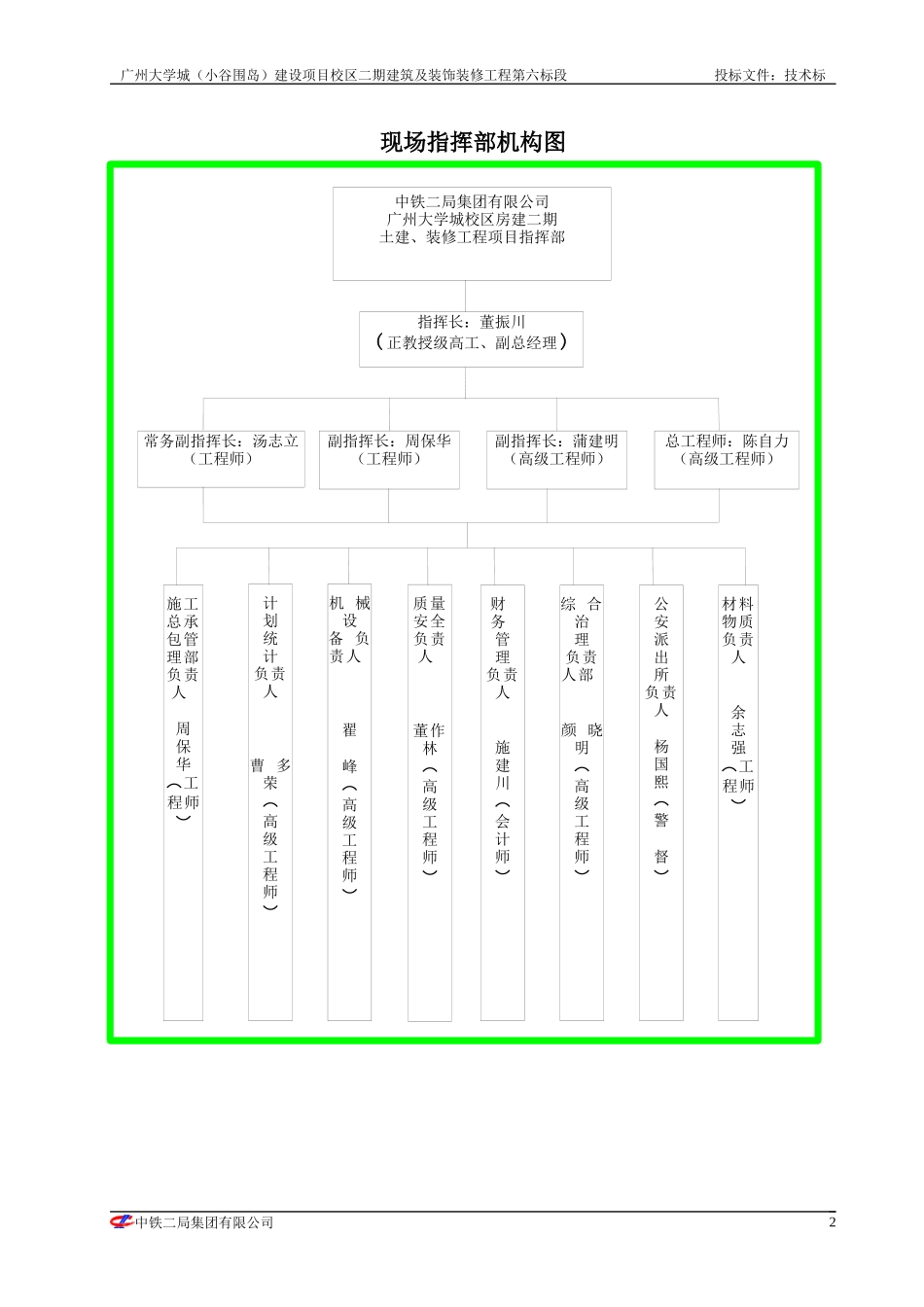

1现场指挥部机构图中铁二局集团有限公司1常务副指挥长:汤志立(工程师)指挥长:董振川(正教授级高工、副总经理)中铁二局集团有限公司广州大学城校区房建二期土建、装修工程项目指挥部计划统计负责人曹多荣︵高级工程师︶机械设备负责人翟峰︵高级工程师︶财务管理负责人施建川︵会计师︶综合治理负责人部颜晓明︵高级工程师︶公安派出所负责人杨国熙︵警督︶材料物质负责人余志强︵工程师︶施工总承包管理部负责人周保华︵工程师︶副指挥长:周保华(工程师)副指挥长:蒲建明(高级工程师)总工程师:陈自力(高级工程师)质量安全负责人董作林︵高级工程师︶广州大学城(小谷围岛)建设项目校区二期建筑及装饰装修工程第六标段投标文件:技术标现场指挥部机构图中铁二局集团有限公司2中铁二局集团有限公司广州大学城房建二期土建、装修工程项目经理部项目经理:蒲建明项目副经理:侯永和(常务)、潘伟、廖建彬、郭欣、邹代灵项目总工程师:牟忠明项目副总工程师:马茂泉、刘雪教工程管理部施工总承包管理部计划统计预算部财务管理部安全质量管理部材料物资管理部机械设备管理部保安部(负责第一施工区)第一项目部
