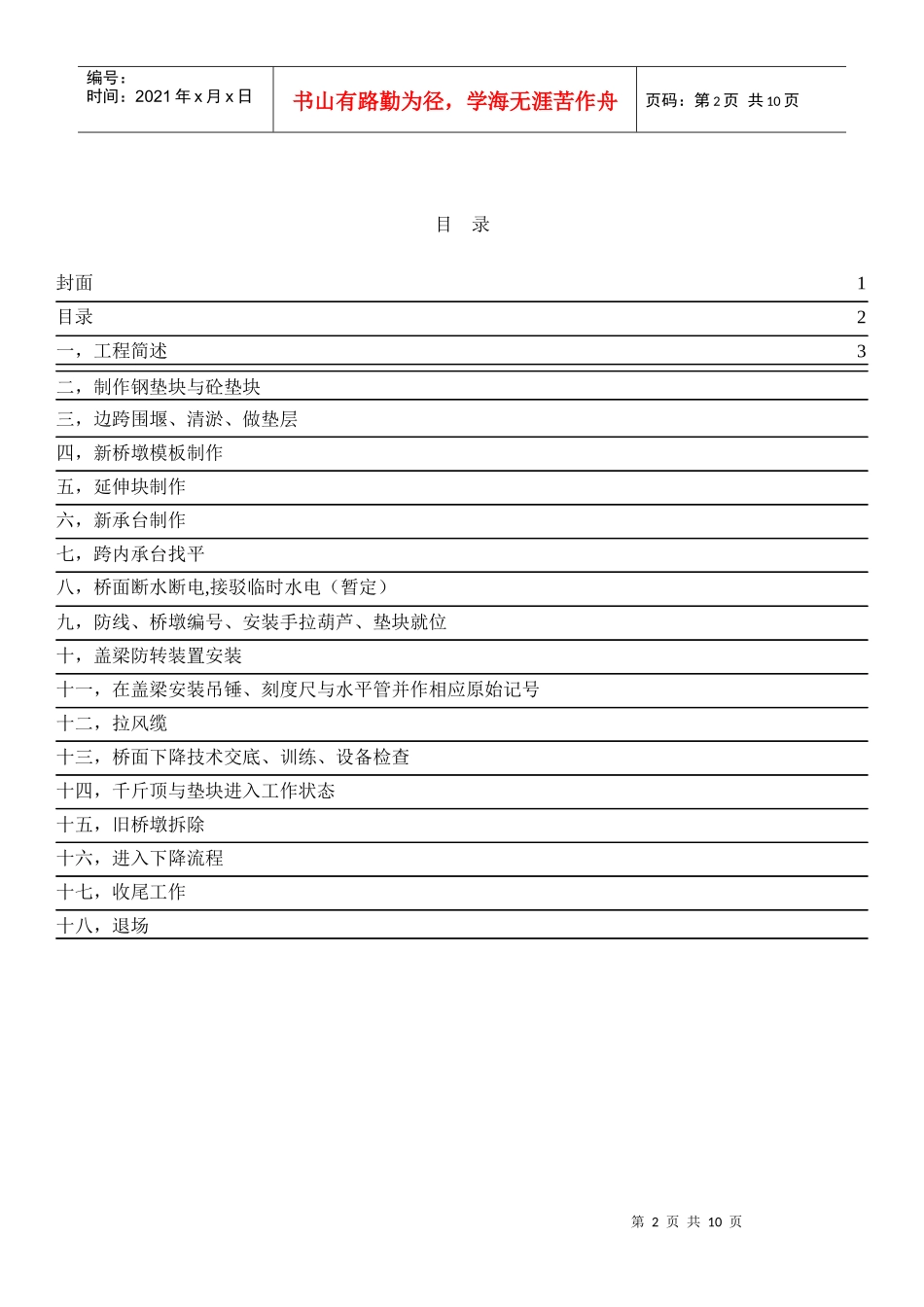

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页简岸桥施工组织方案2012年2月第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页目录封面1目录2一,工程简述3二,制作钢垫块与砼垫块三,边跨围堰、清淤、做垫层四,新桥墩模板制作五,延伸块制作六,新承台制作七,跨内承台找平八,桥面断水断电,接驳临时水电(暂定)九,防线、桥墩编号、安装手拉葫芦、垫块就位十,盖梁防转装置安装十一,在盖梁安装吊锤、刻度尺与水平管并作相应原始记号十二,拉风缆十三,桥面下降技术交底、训练、设备检查十四,千斤顶与垫块进入工作状态十五,旧桥墩拆除十六,进入下降流程十七,收尾工作十八,退场第3页共10页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页一,工程简述简岸桥位于佛山市顺德区北滘镇简岸村,连接北滘墟镇与简岸村,跨过简岸河,长度10+16+16+10=36m,桥面宽16m,为三不等跨简支梁结构,通航高度约3m(见附图1),现根据需要将桥梁整体降低1
6m,桥两端引道也相应降低,以改善道路交通环境,提高车辆通行安全性
根据实地考察情况,制定如下施工组织方案:简岸桥整体下降重量约1550吨,桥中二个主墩借助原承台支承系列千斤顶,而二端桥墩要重新植筋并浇筑混凝土制作承台,支承系列千斤顶支承原盖梁,把原桥墩立柱切断并拆除
采取系列千斤顶和临时支承块交替受力,逐级下降,每级下降不大于20mm,实施桥梁整体下降1
4m,待桥梁下降到达设定标高,驳接钢筋,重新浇注立柱混凝土,满足强度后,系列千斤顶御荷,转换受力,完成施工任务
见附图2和附图3
具体做法:1
桥两端边墩制作承台,见附图4和附图5
根据潮涨,潮退的情况,用沙袋作围堰,围堰长度约20m+2m+2m,原地面
