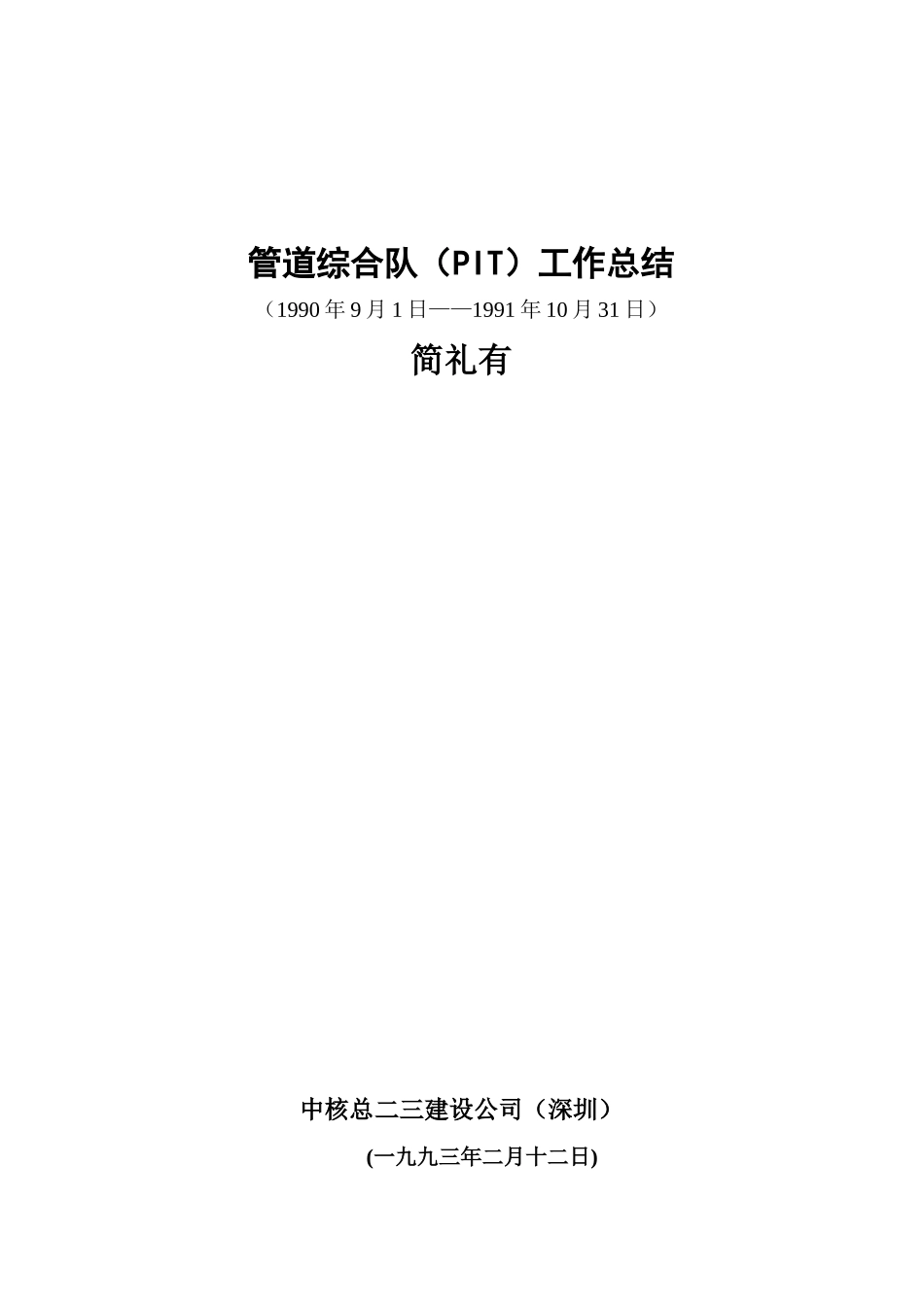

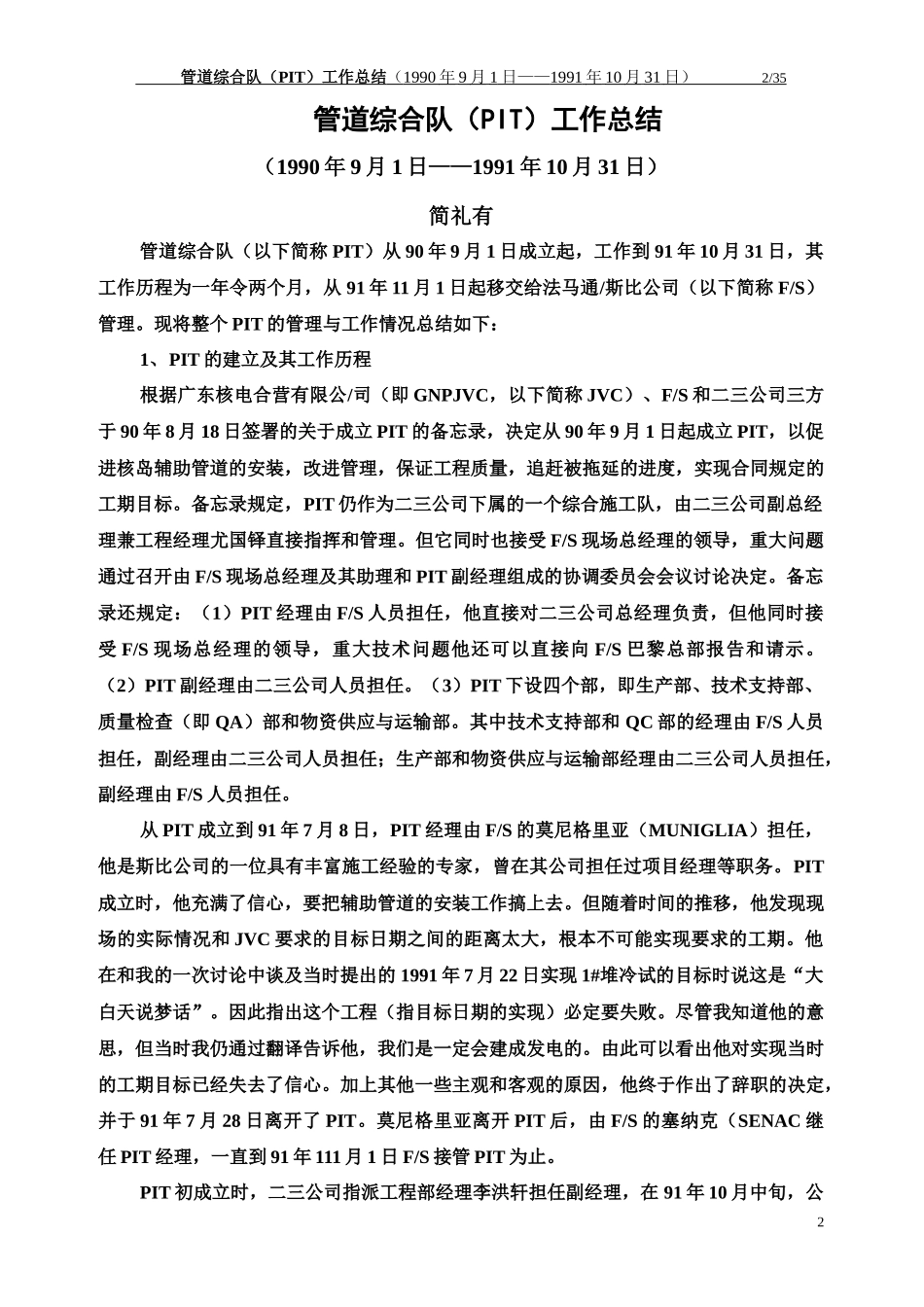

管道综合队(PIT)工作总结(1990年9月1日——1991年10月31日)简礼有中核总二三建设公司(深圳)(一九九三年二月十二日)管道综合队(PIT)工作总结(1990年9月1日——1991年10月31日)2/35管道综合队(PIT)工作总结(1990年9月1日——1991年10月31日)简礼有管道综合队(以下简称PIT)从90年9月1日成立起,工作到91年10月31日,其工作历程为一年令两个月,从91年11月1日起移交给法马通/斯比公司(以下简称F/S)管理
现将整个PIT的管理与工作情况总结如下:1、PIT的建立及其工作历程根据广东核电合营有限公/司(即GNPJVC,以下简称JVC)、F/S和二三公司三方于90年8月18日签署的关于成立PIT的备忘录,决定从90年9月1日起成立PIT,以促进核岛辅助管道的安装,改进管理,保证工程质量,追赶被拖延的进度,实现合同规定的工期目标
备忘录规定,PIT仍作为二三公司下属的一个综合施工队,由二三公司副总经理兼工程经理尤国铎直接指挥和管理
但它同时也接受F/S现场总经理的领导,重大问题通过召开由F/S现场总经理及其助理和PIT副经理组成的协调委员会会议讨论决定
备忘录还规定:(1)PIT经理由F/S人员担任,他直接对二三公司总经理负责,但他同时接受F/S现场总经理的领导,重大技术问题他还可以直接向F/S巴黎总部报告和请示
(2)PIT副经理由二三公司人员担任
(3)PIT下设四个部,即生产部、技术支持部、质量检查(即QA)部和物资供应与运输部
其中技术支持部和QC部的经理由F/S人员担任,副经理由二三公司人员担任;生产部和物资供应与运输部经理由二三公司人员担任,副经理由F/S人员担任
从PIT成立到91年7月8日,PIT经理由F/S的莫尼格里亚(MUNIGLIA)担任,他是斯比公司的一位具有丰富施工经验的专家,曾在其公司担任过项目
