第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共15页备忘录为加强“城开·国际学园”现场工程管理,特制订《签证及变更管理制度》和《工程管理处罚规定》,自2005年9月20日下发之日开始实施,望各单位严格按此规定内容执行

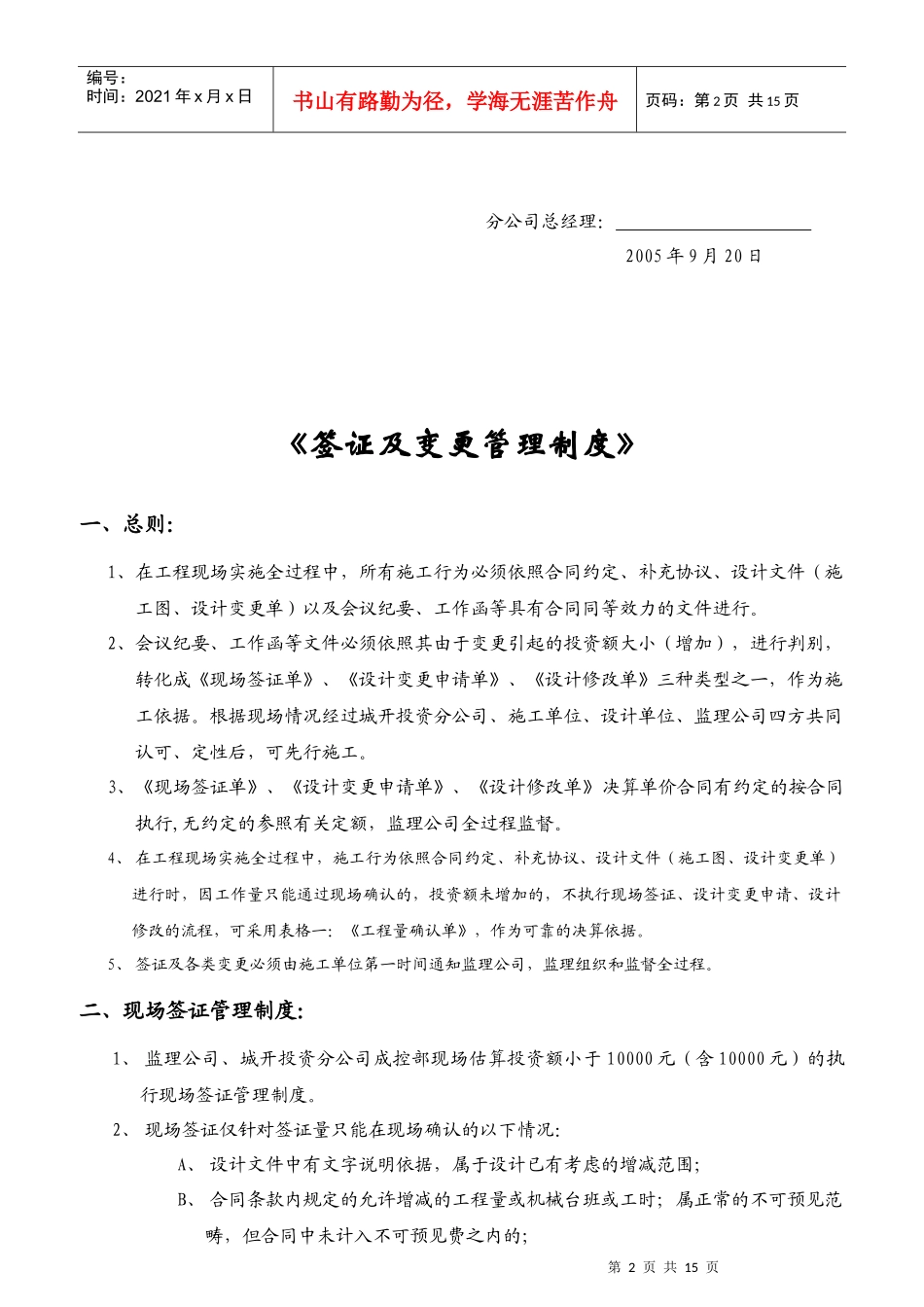

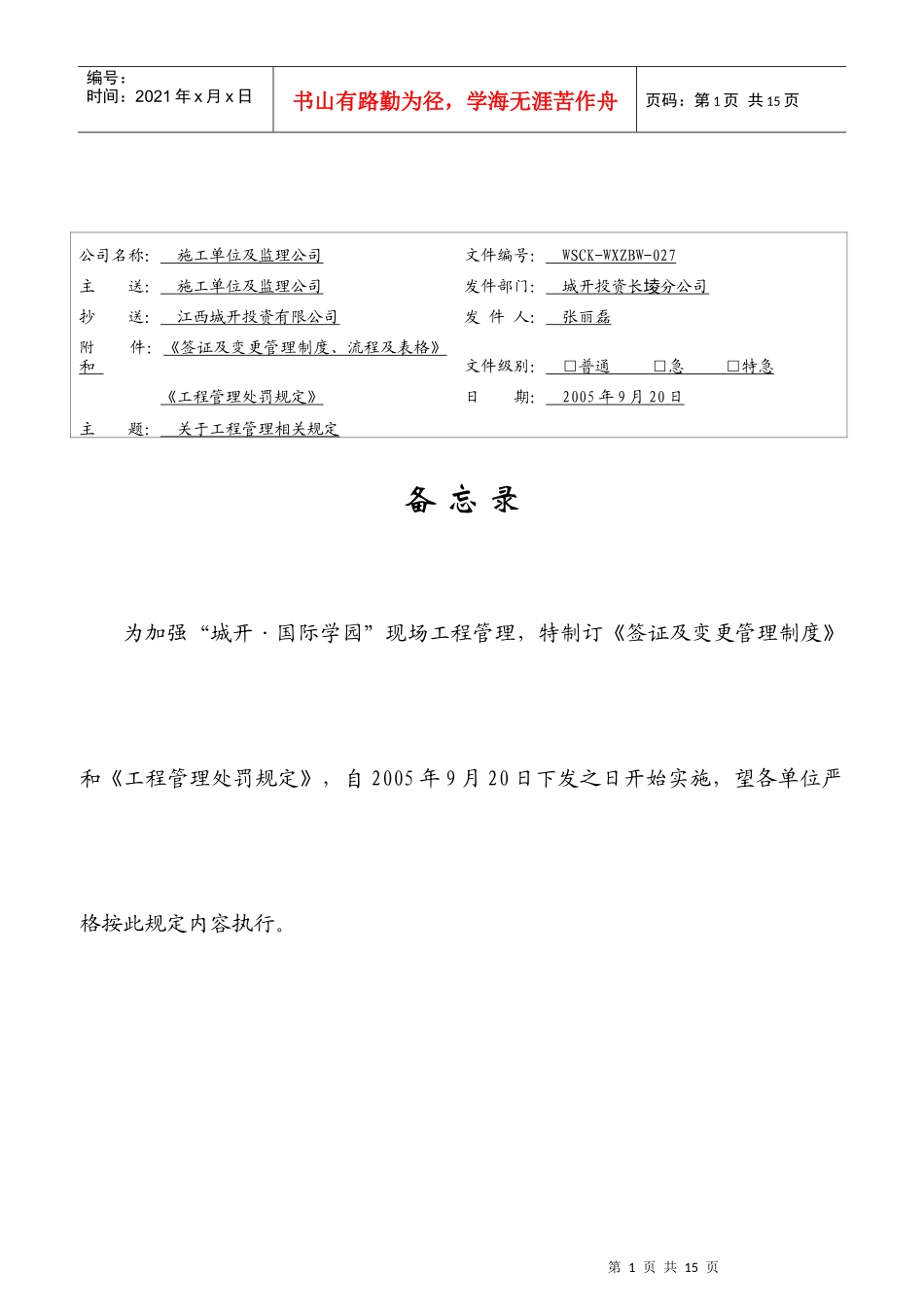

公司名称:施工单位及监理公司文件编号:WSCK-WXZBW-027主送:施工单位及监理公司发件部门:城开投资长分公司堎抄送:江西城开投资有限公司发件人:张丽磊附件:《签证及变更管理制度、流程及表格》和文件级别:□普通□急□特急《工程管理处罚规定》日期:2005年9月20日主题:关于工程管理相关规定第2页共15页第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共15页分公司总经理:2005年9月20日《签证及变更管理制度》一、总则:1、在工程现场实施全过程中,所有施工行为必须依照合同约定、补充协议、设计文件(施工图、设计变更单)以及会议纪要、工作函等具有合同同等效力的文件进行
2、会议纪要、工作函等文件必须依照其由于变更引起的投资额大小(增加),进行判别,转化成《现场签证单》、《设计变更申请单》、《设计修改单》三种类型之一,作为施工依据
根据现场情况经过城开投资分公司、施工单位、设计单位、监理公司四方共同认可、定性后,可先行施工
3、《现场签证单》、《设计变更申请单》、《设计修改单》决算单价合同有约定的按合同执行,无约定的参照有关定额,监理公司全过程监督
4、在工程现场实施全过程中,施工行为依照合同约定、补充协议、设计文件(施工图、设计变更单)进行时,因工作量只能通过现场确认的,投资额未增加的,不执行现场签证、设计变更申请、设计修改的流程,可采用表格一:《工程量确认单》,作为可靠的决算依据
5、签证及各类变更必须由施工单位第一时间通知监理公司,监理组织和监督全过程

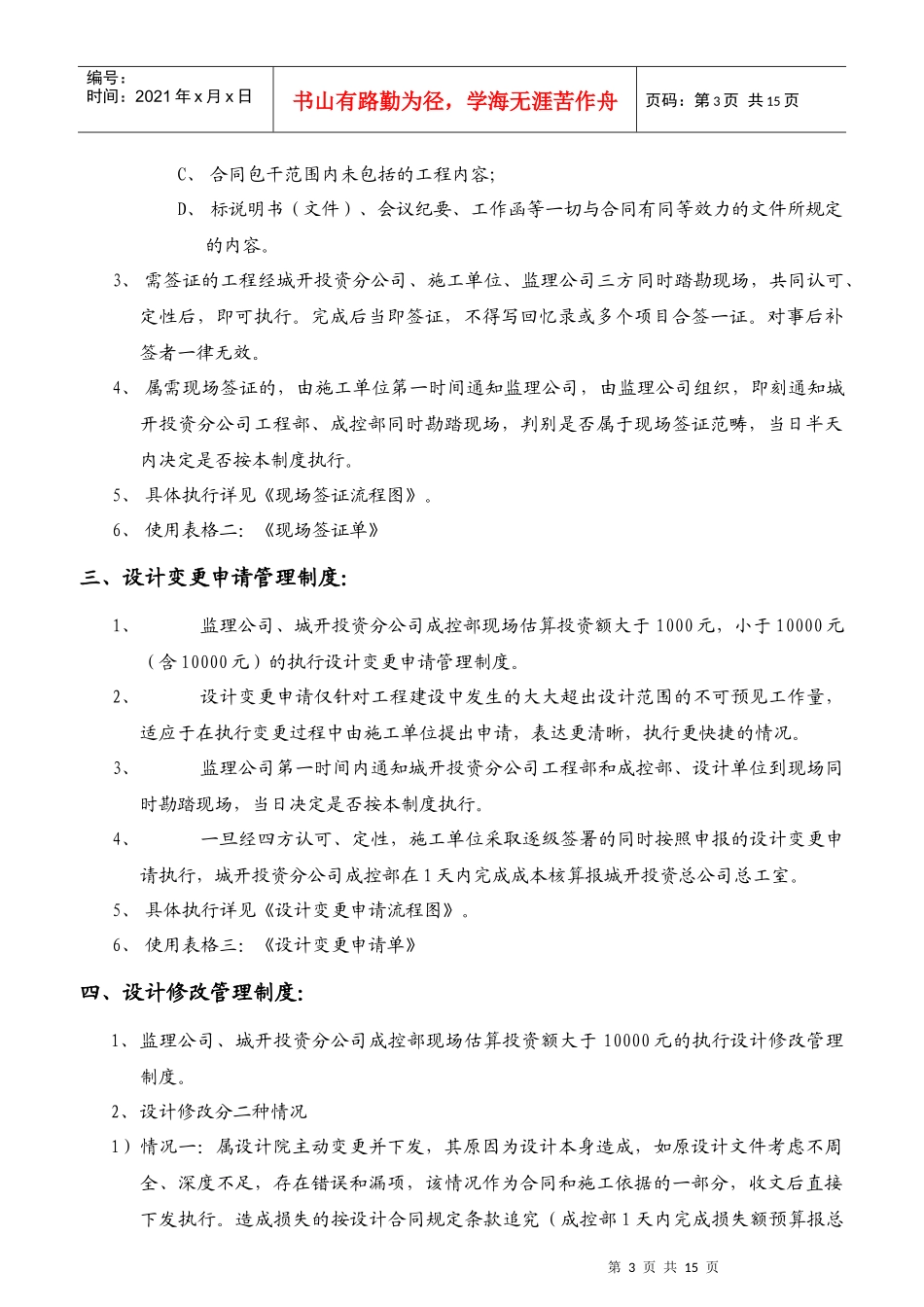

二、现场签证管理制
