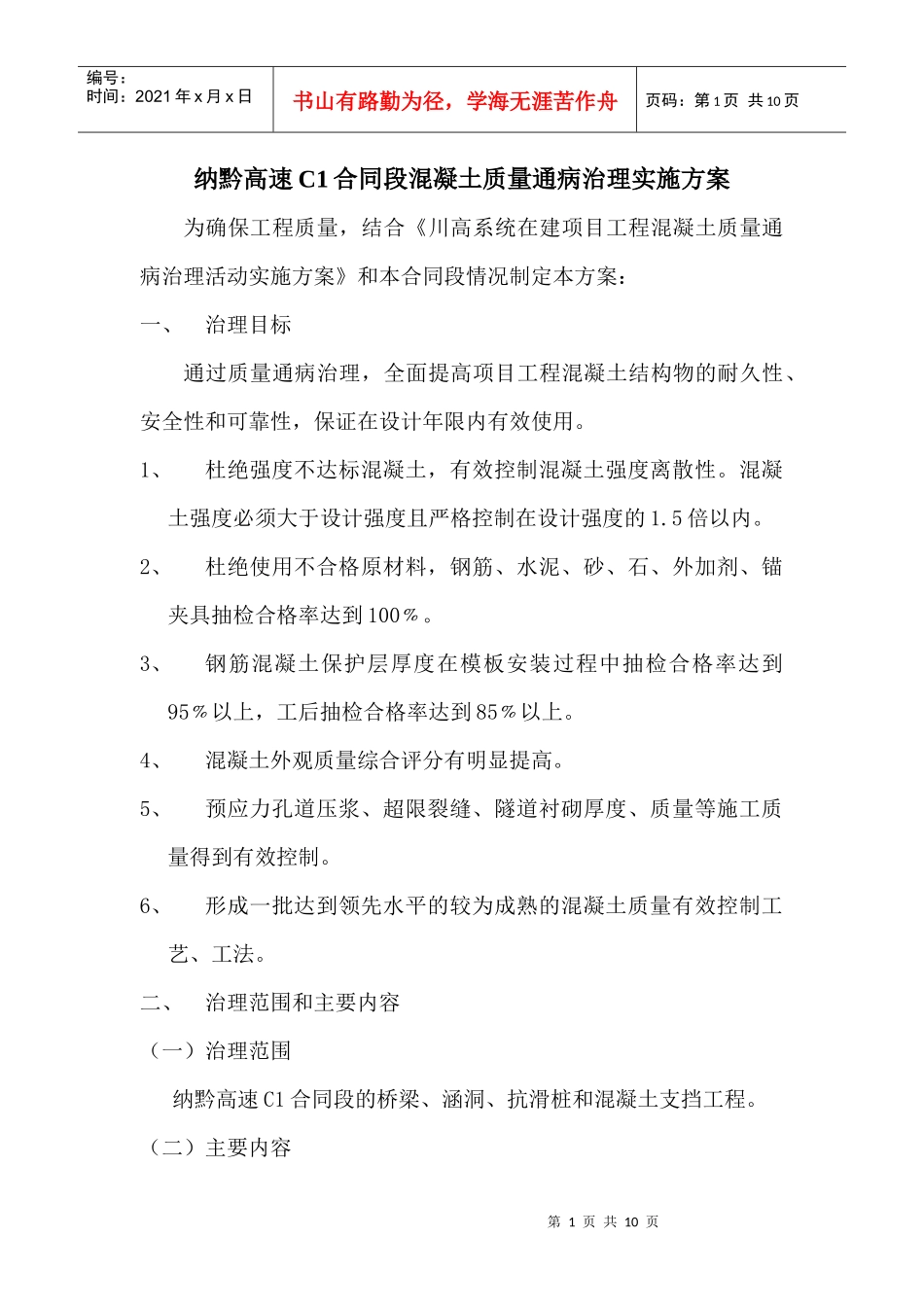

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页纳黔高速C1合同段混凝土质量通病治理实施方案为确保工程质量,结合《川高系统在建项目工程混凝土质量通病治理活动实施方案》和本合同段情况制定本方案:一、治理目标通过质量通病治理,全面提高项目工程混凝土结构物的耐久性、安全性和可靠性,保证在设计年限内有效使用
1、杜绝强度不达标混凝土,有效控制混凝土强度离散性
混凝土强度必须大于设计强度且严格控制在设计强度的1
2、杜绝使用不合格原材料,钢筋、水泥、砂、石、外加剂、锚夹具抽检合格率达到100﹪
3、钢筋混凝土保护层厚度在模板安装过程中抽检合格率达到95﹪以上,工后抽检合格率达到85﹪以上
4、混凝土外观质量综合评分有明显提高
5、预应力孔道压浆、超限裂缝、隧道衬砌厚度、质量等施工质量得到有效控制
6、形成一批达到领先水平的较为成熟的混凝土质量有效控制工艺、工法
二、治理范围和主要内容(一)治理范围纳黔高速C1合同段的桥梁、涵洞、抗滑桩和混凝土支挡工程

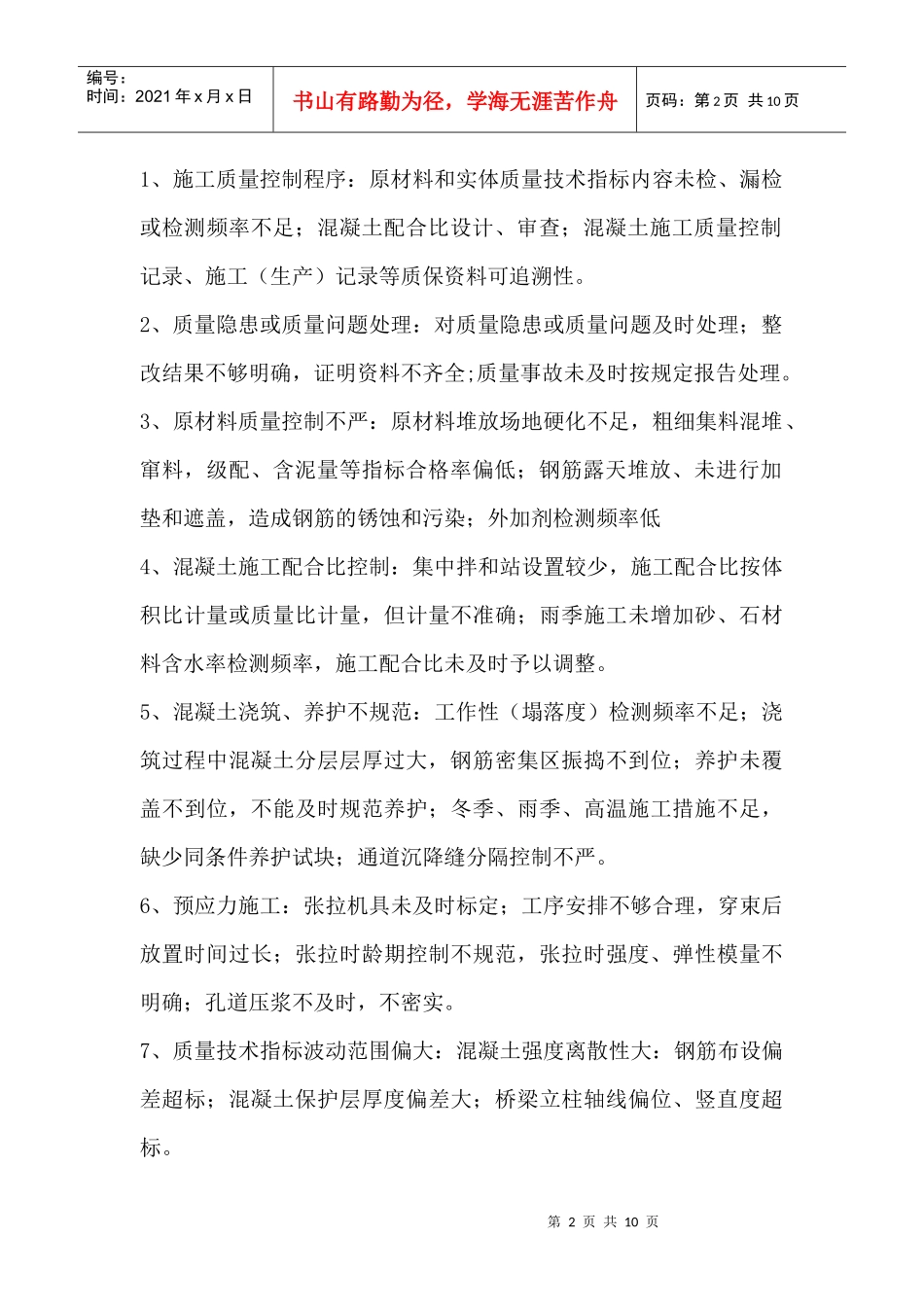

(二)主要内容第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页1、施工质量控制程序:原材料和实体质量技术指标内容未检、漏检或检测频率不足;混凝土配合比设计、审查;混凝土施工质量控制记录、施工(生产)记录等质保资料可追溯性

2、质量隐患或质量问题处理:对质量隐患或质量问题及时处理;整改结果不够明确,证明资料不齐全;质量事故未及时按规定报告处理
